Beacon Fen hat eine wichtige Hürde genommen. Der geplante Solar- und Speicherpark in Lincolnshire darf rechtlich umgesetzt werden. Strom produziert er deshalb noch nicht. Zwischen der Development Consent Order vom 21. August 2026 und einem belastbaren Betrieb liegen Bau, Hochspannungsanschluss, Tests und technische Entscheidungen, die in den bisherigen Angaben noch offen sind.
400 MW Photovoltaik und bis zu 600 MVA Batteriespeicher klingen nach einem fertigen Kraftwerk. Tatsächlich beschreibt die Genehmigung zunächst einen rechtlichen Rahmen. Sie erlaubt, das Projekt weiterzuentwickeln und umzusetzen; sie belegt weder einen Baubeginn noch einen energisierten Anschluss oder reale Betriebsdaten.

Was die britische Genehmigung umfasst
Die britische Regierung hat für den Beacon Fen Energy Park eine Development Consent Order erteilt. Das Verfahren gilt für große Infrastrukturvorhaben nach dem Planning Act 2008. Genehmigt ist ein Komplex mit 400 MW Photovoltaik, bis zu 600 MVA Batteriespeicher, einer Umspannanlage vor Ort und elektrischer Infrastruktur bis 400 kV.
Der Standort liegt in Lincolnshire, nördlich von Heckington und nordöstlich von Sleaford. Nach den Antragsunterlagen soll eine rund 13 Kilometer lange Verbindung zur Infrastruktur am Umspannwerk Bicker Fen führen. Der Speicher soll Solarstrom bei niedrigerer Nachfrage aufnehmen und bei höherer Nachfrage wieder abgeben. Das beschreibt die geplante Funktion. Wie der Speicher später tatsächlich gefahren wird, lässt sich daraus nicht ablesen.
Die DCO ist dennoch mehr als eine unverbindliche Ankündigung. Ihr gingen Prüfung, Beteiligung und eine behördliche Entscheidung voraus. Sie schafft die rechtliche Grundlage für Bau, Betrieb und spätere Stilllegung. Sie löst aber weder die Finanzierung noch den Anschluss oder die praktische Inbetriebnahme.
Genehmigt, gebaut, angeschlossen: drei verschiedene Aussagen

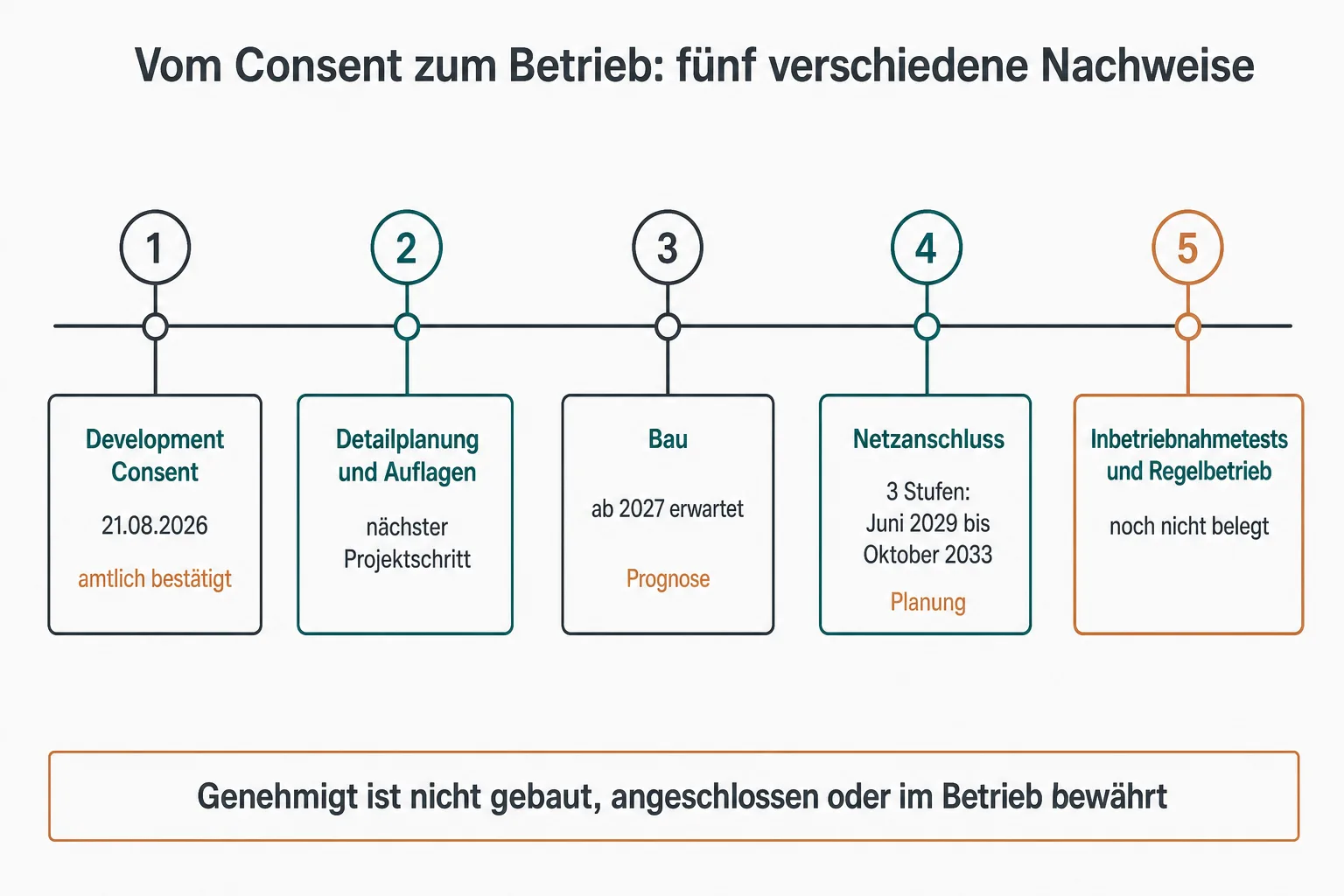

Bei Beacon Fen hilft eine einfache Reifekette. Sie trennt die Dinge, die in Projektmeldungen oft in einem Satz zusammenrutschen.
- Genehmigt
- Die DCO vom 21. August 2026 bestätigt den rechtlichen Projektmeilenstein. Sie ist kein Nachweis einer Baustelle oder von Stromproduktion.
- Gebaut
- Der Local Impact Report nennt einen erwarteten Baubeginn ab 2027 und eine Bauzeit von 2,5 bis 5 Jahren. Das sind Angaben aus der Planung, keine beobachteten Arbeiten und kein verbindlicher Termin.
- Angeschlossen
- Die Verbindung zu Bicker Fen ist vorgesehen. Der Bericht nennt drei Anschlussstufen zwischen Juni 2029 und Oktober 2033. Ein Anschlussvertrag oder ein Registereintrag belegt jedoch noch keine energisierte Leitung und keinen Export.
- Im Betrieb bewährt
- Erst Inbetriebnahmetests und veröffentlichte Betriebsdaten würden zeigen, wie Photovoltaik, Speicher und Netzanschluss zusammenarbeiten. pv magazine ordnet eine vollständige Inbetriebnahme eher den frühen 2030er-Jahren zu; auch das bleibt eine Prognose.
Diese Unterscheidung ist keine Spitzfindigkeit. Ein Projekt kann auf jeder Stufe an anderen Punkten hängen bleiben: an Detailauflagen, Beschaffung, Finanzierung, Bauabläufen, Schutztechnik oder den Arbeiten am Netzanschluss. Ein genehmigter Speicherpark ist damit ein ernsthafterer Projektstand als eine Absichtserklärung. Ein laufender Solar-Speicher-Komplex ist er noch nicht.

Warum 600 MVA keine Speichergröße in MWh ist

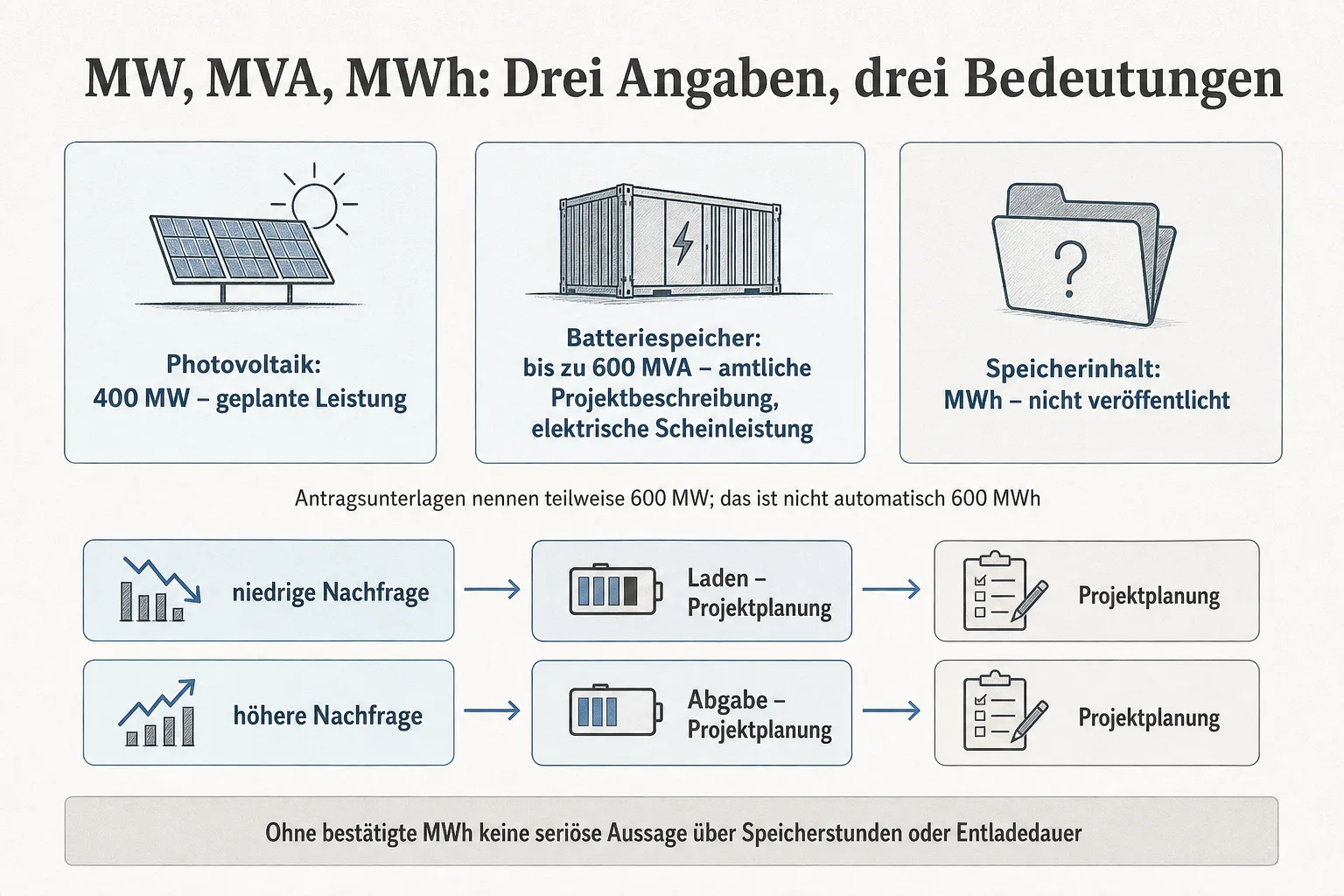

Die zweite wichtige Grenze betrifft die Einheiten. Die amtliche Projektbeschreibung nennt bis zu 600 MVA Batteriespeicher. MVA steht für Megavoltampere und beschreibt elektrische Scheinleistung. Die 400 MW beziehen sich auf die Leistung der Photovoltaikanlage. In Antragsunterlagen und im Branchenbericht tauchen für den Speicher teilweise 600 MW auf. Diese Angabe kann für die Ausgangsleistung der Anlage relevant sein, ist aber ebenfalls keine Aussage über die gespeicherte Energiemenge.
Für Speicherstunden wäre MWh entscheidend. Eine Batterie mit hoher Leistung kann Energie sehr kurz oder über längere Zeit abgeben; das hängt von ihrer Energiemenge, ihrer Auslegung und weiteren Betriebsparametern ab. Für Beacon Fen ist in den geprüften Unterlagen keine bestätigte MWh-Kapazität veröffentlicht. Deshalb lässt sich weder eine Entladedauer berechnen noch seriös sagen, wie viel Abendlast der Speicher später abdecken könnte.
Leistung sagt, wie stark eine Anlage zu einem Zeitpunkt einspeisen oder aufnehmen kann. Energiemenge sagt, wie lange das möglich ist. Erst zusammen ergeben beide Angaben ein brauchbares Bild. Bei Beacon Fen kommen reale Verfügbarkeit, Wirkungsgrad, Alterung und die spätere Fahrweise hinzu, die bisher ebenfalls nicht dokumentiert sind.
Der Anschluss wird zum Infrastrukturtest
Solar und Batteriespeicher werden oft als ein gemeinsames Projekt beschrieben, doch die Verbindung zum Übertragungsnetz entscheidet mit darüber, wann daraus ein nutzbares System wird. Beacon Fen soll über Bicker Fen an 400-kV-Infrastruktur angebunden werden. Der Local Impact Report nennt für den Anschluss drei Stufen von Juni 2029 bis Oktober 2033. Das ist ein grober Zeitpfad aus der Planung.
Im realen Ablauf müssten Kabelroute, Umspannanlage, Erweiterungen am Netz, Schutzkonzept und Tests zusammenpassen. Erst wenn die Verbindung energisiert ist und die Schutztechnik geprüft wurde, kann Strom tatsächlich exportiert oder der Speicher netzdienlich betrieben werden. Ein im Branchenbericht erwähnter TEC-Eintrag für 600 MW Anschlusskapazität zeigt eine Anschlussgrundlage. Er ersetzt keinen Betriebsnachweis.
Das ist der Teil von Beacon Fen, der auch über Großbritannien hinaus interessant ist. Bei europäischen Solar-plus-Speicher-Projekten entscheiden nicht nur Flächen und genehmigte Leistung über den Fortschritt. Die kritische Kette reicht von der Genehmigung über den Hochspannungsanschluss bis zur Frage, wie der Speicher im Alltag eingesetzt wird. Daraus folgt keine Aussage über deutsche Strompreise oder die deutsche Versorgung. Als Vergleichsfall zeigt Beacon Fen aber, warum Planungsrecht und Betrieb sauber getrennt werden sollten.

Der nächste belastbare Nachweis
Die nächsten Schritte lassen sich klar benennen: ein dokumentierter Baubeginn, Fortschritte bei Kabeln, PV-Flächen, Batteriesystem und Umspannwerk, danach ein energisierter Anschluss und Inbetriebnahmetests. Für die Speicherfrage wären zusätzlich As-built-Daten zur Energiemenge und veröffentlichte Lade- und Entladedaten nötig.
Low Carbon nennt für den späteren Zustand unter anderem das Potenzial, rund 130.000 britische Haushalte zu versorgen und jährlich rund 72.000 Tonnen CO2 zu vermeiden. Das sind Angaben des Projektträgers für den Fall, dass die Anlage gebaut und betrieben wird, keine gemessenen Werte. Sie können die Größenordnung der Ambition beschreiben, ersetzen aber die noch ausstehenden Nachweise nicht.
Beacon Fen ist deshalb kein fertiges Kraftwerk, aber auch kein bloßer Plan mehr. Die Genehmigung macht ein großes Solar- und Speicherprojekt rechtlich möglich. Ob daraus ein belastbarer Beitrag zum Stromsystem wird, zeigen erst die nächsten Jahre: an der Baustelle, am Netzanschluss und schließlich an Daten aus dem Betrieb.
Quellen und weiterführende Informationen
- Planning Inspectorate / GOV.UK: Consent-Entscheidung, 21.08.2026
- DESNZ / GOV.UK: Decision on application for development consent, 21.08.2026
- Planning Inspectorate: Beacon Fen Energy Park – Projektregister
- Beacon Fen Energy Park Ltd: Application Guide
- North Kesteven District Council: Local Impact Report
- pv magazine: UK approves 400 MW solar project with 600 MW co-located battery, 25.08.2026
Hinweis: Für diesen Artikel wurden KI-gestützte Recherche- und Editierwerkzeuge verwendet. Der Inhalt wurde redaktionell geprüft. Stand: 2026-08-26.
