Mehr Energie für Europas Stromsystem? Was RWE nach dem starken Halbjahr bereits schafft – und was offen bleibt

RWE meldet ein starkes Halbjahr, 575 MW Nettozuwachs und 10,3 GW im Bau. Was davon Europas Stromsystem wirklich verändert, bleibt offen.

Von Wolfgang

18. Aug. 20268 Min. Lesezeit

Mehr Energie für Europas Stromsystem? Was RWE nach dem starken Halbjahr bereits schafft – und was offen bleibt

RWE hat im ersten Halbjahr 2026 mehr verdient und zugleich seine Ausbauplattform vergrößert. Für Europas Stromsystem ist aber nicht die Milliardensumme allein entscheidend, sondern der Weg von der Projektpipeline zur nutzbaren Leistung.

Das Wichtigste in 30 Sekunden

  • RWE weist für das erste Halbjahr 2026 ein bereinigtes EBITDA von 3,0 Mrd. Euro aus, nach 2,1 Mrd. Euro im Vorjahreszeitraum.
  • Seit Jahresbeginn wurden 752 MW Erzeugungskapazität in Betrieb genommen oder erworben. Nach 177 MW Stilllegung beziehungsweise Veräußerung bleiben 575 MW ausgewiesener Nettozuwachs.
  • Fast 41 GW gehören laut RWE zum kombinierten Portfolio aus Erneuerbaren, flexibler Erzeugung und Batteriespeichern. Weitere 10,3 GW sind im Bau – und damit noch keine verfügbare Betriebsleistung.
  • Der veröffentlichte Netto-Investitionsplan bis 2031 stieg von 35 Mrd. Euro im März auf 42 Mrd. Euro im August. Die genaue Zusammensetzung der zusätzlichen 7 Mrd. Euro bleibt offen.

Was RWE im ersten Halbjahr tatsächlich erreicht hat

RWE startet mit einer stärkeren finanziellen Ausgangslage: Das bereinigte EBITDA stieg im ersten Halbjahr 2026 auf 3,0 Mrd. Euro, verglichen mit 2,1 Mrd. Euro im Vorjahreszeitraum. Zugleich meldet RWE 752 MW neu in Betrieb genommene oder erworbene Erzeugungskapazität. Das zeigt eine größere operative und finanzielle Plattform, sagt aber noch nicht, wie viel zusätzliche Leistung dauerhaft im europäischen System ankommt.

Zum Portfolio zählt RWE nach eigenen Angaben fast 41 GW aus Erneuerbaren, flexibler Erzeugung und Batteriespeichern. Hinzu kommen 10,3 GW Kapazität im Bau. Diese Zahl ist für die Ausbauperspektive relevant, darf aber nicht wie eine bereits laufende Flotte gelesen werden. Zwischen einem Bauprojekt und einer verlässlich nutzbaren Anlage liegen Genehmigungen, Finanzierung, Lieferketten, Netzanschluss, Bauabschluss und Inbetriebnahme.

Im ersten Halbjahr investierte RWE netto 6,3 Mrd. Euro. Für das Gesamtjahr nennt das Unternehmen nun 9 bis 11 Mrd. Euro einschließlich der Amprion-Transaktion; zuvor waren 6 bis 8 Mrd. Euro vorgesehen. Auch das ist eine Planung und kein Nachweis, dass jede angekündigte Anlage bereits finanziert oder baureif ist.

752 MW, 575 MW und 10,3 GW bedeuten nicht dasselbe

Vier Zahlen müssen dabei getrennt bleiben. Wer sie zusammenzieht, macht aus einer Kapazitätsmeldung schnell eine übergroße Ausbaugeschichte.

Angabe Was sie beschreibt Was daraus nicht folgt
752 MW Von RWE als neu in Betrieb genommen oder erworben gemeldete Kapazität. Kein automatisch gleicher Nettozuwachs.
−177 MW Stillgelegte oder veräußerte Kapazität in der Reconciliation. Keine neue Erzeugung und kein Verlust der gesamten Plattform.
575 MW Ausgewiesener Nettozuwachs nach der Gegenrechnung. Keine Aussage über jede einzelne Technologie oder jeden Standort.
10,3 GW Kapazität, die sich laut RWE im Bau befindet. Keine bereits verfügbare Betriebsleistung und keine garantierte Einspeisung.

Für die Veränderung der Plattform ist deshalb der Nettozuwachs die sauberere Zahl. Die 752 MW bleiben trotzdem wichtig: Sie zeigen, welche neu in Betrieb genommenen oder erworbenen Kapazitäten RWE meldet, bevor Stilllegungen und Veräußerungen gegengerechnet werden. Die 10,3 GW wiederum beschreiben die Zukunft der Pipeline, nicht die Gegenwart im Stromnetz.

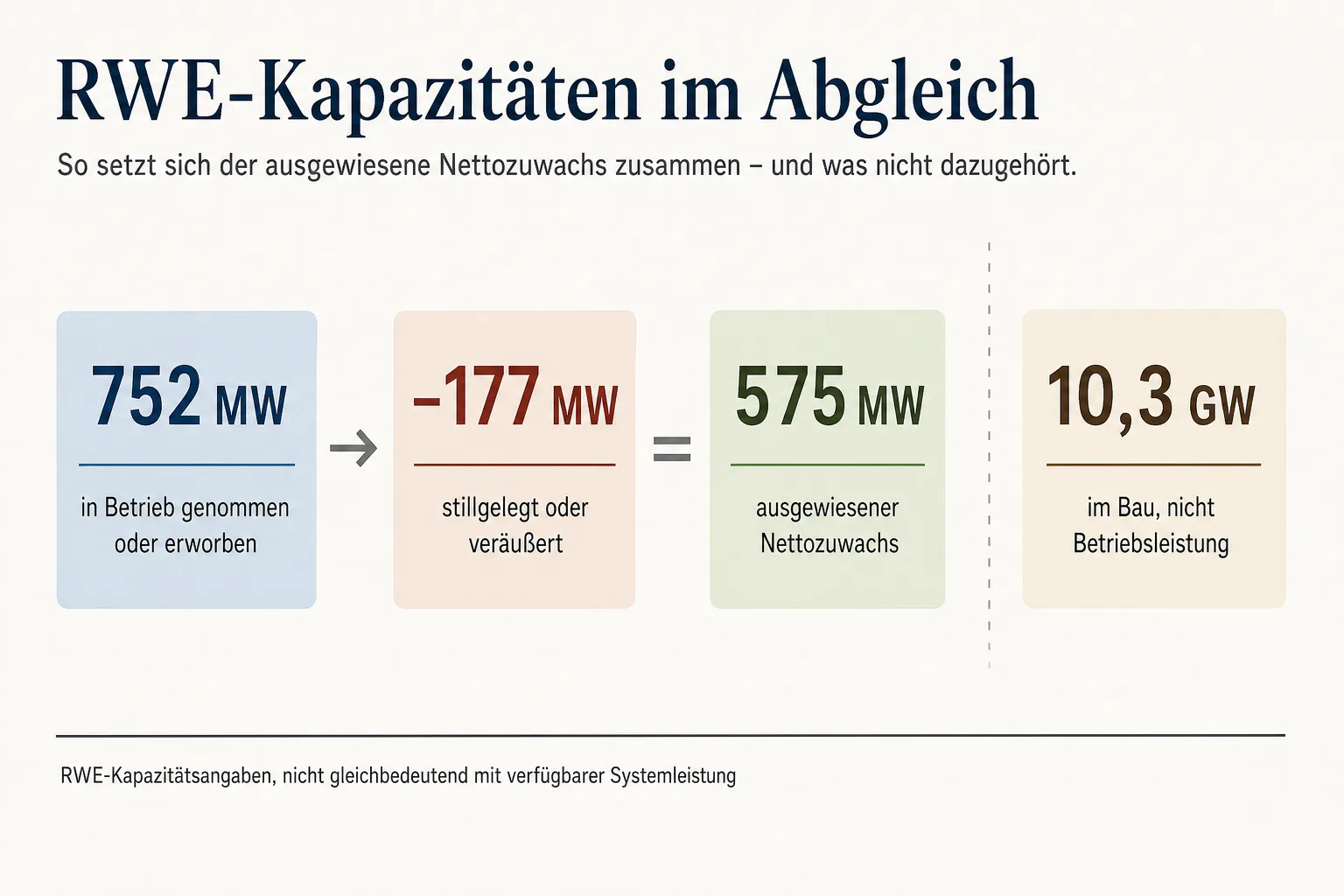

Erklärgrafik mit 752 MW in Betrieb genommen oder erworben, 177 MW stillgelegt oder veräußert, 575 MW Nettozuwachs und 10,3 GW im Bau
Die RWE-Kapazitätsangaben zeigen den ausgewiesenen Nettozuwachs getrennt von der Baupipeline – durch KI erzeugt

Was ein starkes Ergebnis für neue Energieprojekte leisten kann – und was nicht

Ein höheres bereinigtes EBITDA kann einem Konzern mehr finanziellen Spielraum geben. Es ist jedoch nicht dasselbe wie frei verfügbarer Projekt-Cashflow. Auch die Ergebnisqualität muss gelesen werden: RWE verwies bei der angehobenen Prognose unter anderem auf die Beteiligung an Amprion, stärkere internationale Stromerzeugung und einen einmaligen Kompensationseffekt von 332 Mio. Euro im Segment Flexible Generation.

Das macht die Zahlen nicht wertlos. Es verhindert aber eine falsche Abkürzung. Aus dem Halbjahresergebnis folgt weder, dass ein bestimmtes Wind- oder Solarprojekt sicher finanziert ist, noch dass die gemeldete Baupipeline ohne Verzögerung ans Netz geht. Die Guidance für 2026 und 2027 sowie das bestätigte Ziel von 4,55 Euro bereinigtem Ergebnis je Aktie für 2031 sind Erwartungen des Unternehmens. Sie beschreiben einen möglichen Verlauf, keinen bereits eingetretenen Systembeitrag.

Warum der Investitionsplan von 35 auf 42 Mrd. Euro wuchs

Im März hatte RWE für 2026 bis 2031 noch 35 Mrd. Euro Nettoinvestitionen genannt. Die August-Mitteilung spricht von 42 Mrd. Euro bis 2031. Die Differenz von 7 Mrd. Euro ist damit als Änderung der veröffentlichten Planung dokumentiert.

Die geprüften Unterlagen liefern allerdings keine vollständige, zeilenweise Brücke zwischen beiden Plänen. Die Aufstockung der Amprion-Beteiligung und weitere Wachstumsfaktoren werden in den Materialien beschrieben. Daraus lässt sich aber nicht sauber ableiten, welcher Teil des Mehrbetrags auf Netze, Erneuerbare, Speicher oder einen einzelnen Transaktionsschritt entfällt. Eine seriöse Einordnung hält diese offene Zusammensetzung sichtbar.

Der größere Rahmen erweitert zunächst die Optionen. Ob daraus mehr reale Leistung entsteht, hängt von den Projekten ab, die diesen Rahmen ausfüllen. Ein Investitionsplan ist ein Arbeitsauftrag an Finanzierung, Entwicklung und Bau – kein fertiges Kraftwerk.

Vom Plan zum Kraftwerk: Welche Nachweise noch fehlen

Der Weg in den Betrieb besteht aus mehreren Stufen, die in Unternehmensmeldungen leicht nebeneinanderstehen, technisch aber nicht austauschbar sind. Zuerst braucht ein Projekt eine belastbare Finanzierung und eine Investitionsentscheidung. Danach müssen Genehmigungen, Flächen, Lieferverträge und der Netzanschluss zusammenpassen. Erst der Baufortschritt und die Inbetriebnahme zeigen, ob aus der Pipeline nutzbare Leistung wird.

Prüfraster für große Energiepläne

Finanzierung
Ist eine Investitionsentscheidung getroffen, oder steht nur ein langfristiger Rahmen im Raum?
Genehmigung und Lieferkette
Sind Genehmigungen, Komponenten und Baukapazitäten gesichert?
Netzanschluss
Gibt es einen belastbaren Anschluss und einen realistischen Zeitplan?
Betrieb
Ist die Anlage in Betrieb und mit ihrer tatsächlichen Leistung im System angekommen?
Flexibilität
Wie werden Speicher oder flexible Erzeugung eingesetzt, wenn Wind und Sonne nicht zur Nachfragekurve passen?

Gerade bei 10,3 GW im Bau ist dieses Raster hilfreicher als eine einzelne große Zahl. Die RWE-Unterlagen nennen im vorliegenden Dossier keine vollständigen projektweisen Fertigstellungs- und Netzanschlusstermine. Deshalb lässt sich aus der Pipeline kein einheitlicher Zeitpunkt für zusätzliche europäische Stromleistung ableiten.

Warum Speicher, Netze und flexible Leistung dazugehören

Wind- und Solaranlagen erzeugen nicht in jeder Stunde gleich viel Strom. Mehr installierte Leistung kann die Stromproduktion erhöhen, beantwortet aber nicht allein die Frage, wie das System mit Flauten, Lastspitzen oder regionalen Engpässen umgeht. Speicher können zeitliche Verschiebungen abfedern. Flexible Erzeugung kann einspringen, wenn variable Quellen und Nachfrage auseinanderliegen. Netze verbinden die Orte, an denen Strom entsteht, mit denen, an denen er gebraucht wird.

Das ist keine spezielle Schwäche der RWE-Planung, sondern eine Bedingung des gesamten Ausbaus. Der Wert eines Projekts hängt deshalb nicht nur an seiner Nennleistung. Entscheidend sind Standort, Netz, Betriebsweise, Verfügbarkeit und die Frage, welche Anlagen im selben Systemabschnitt ergänzend bereitstehen.

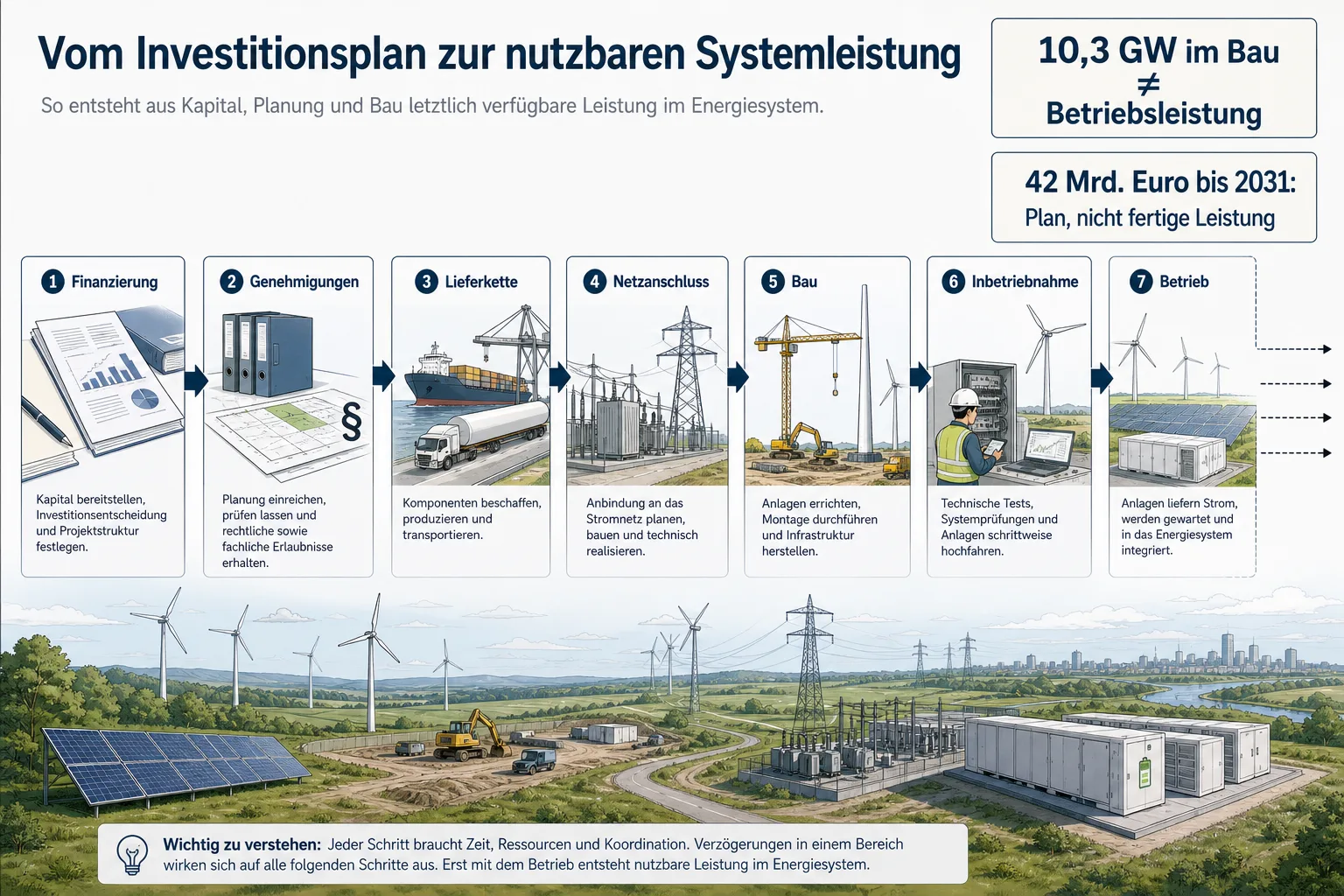

Prozessgrafik ordnet Finanzierung, Genehmigungen, Lieferkette, Netzanschluss, Bau, Inbetriebnahme und Betrieb
Zwischen dem 42-Mrd.-Euro-Plan und nutzbarer Leistung liegen mehrere getrennte Umsetzungsschritte – durch KI erzeugt

Was davon für Deutschland und Europa folgt

RWE ist ein deutscher und europäischer Energieakteur. Die relevante Brücke für Deutschland liegt daher auf der Systemebene: Investitionen in Erneuerbare, Speicher, flexible Erzeugung und Netzinfrastruktur können die Optionen für den europäischen Stromausbau vergrößern. Die H1-Zahlen belegen aber weder sinkende Haushaltsstrompreise noch eine garantierte deutsche Versorgungskapazität.

Für Leserinnen und Leser ist die nüchterne Schlussfolgerung deshalb nützlicher als eine schnelle Erfolgs- oder Krisenerzählung. RWE zeigt ein stärkeres Halbjahr, einen ausgewiesenen Nettozuwachs von 575 MW und eine große Baupipeline. Ob daraus der versprochene Systembeitrag entsteht, wird erst an fertiggestellten, angeschlossenen und im Betrieb bewährten Projekten sichtbar.

Der faire Einwand: RWE kann trotzdem auf Kurs sein

Aus der Lücke zwischen Plan und fertiger Anlage folgt nicht, dass der Ausbau stockt. Ein diversifizierter Konzern kann Ergebnis, Projektpipeline und Investitionsvolumen gleichzeitig ausweiten. Die offene Frage lautet nicht, ob RWE grundsätzlich investieren kann. Sie lautet, wie schnell und mit welcher Systemwirkung die angekündigten Mittel in konkrete Anlagen, Netze und Flexibilität übergehen.

Meine Einschätzung: Die H1-Zahlen sind vor allem ein Beleg für eine größere Plattform und mehr Handlungsraum. Sie sind noch kein Beleg für 10,3 GW zusätzliche Betriebsleistung. Wer den Ausbau bewerten will, sollte deshalb den Nettozuwachs, den Bau- und Netzanschlussfortschritt sowie die verfügbare Flexibilität gemeinsam betrachten.

Häufige Fragen zu den RWE-Zahlen

Hat RWE 752 MW neue Leistung aufgebaut?

RWE meldet 752 MW neu in Betrieb genommene oder erworbene Kapazität. Nach 177 MW Stilllegung beziehungsweise Veräußerung weist die Kapazitäts-Reconciliation 575 MW Nettozuwachs aus. Die Begriffe sind nicht austauschbar.

Sind die 10,3 GW bereits verfügbar?

Nein. Die 10,3 GW bezeichnen Kapazität im Bau. Für verfügbare Systemleistung müssen die jeweiligen Projekte fertiggestellt, angeschlossen und in Betrieb genommen sein.

Wofür stehen die 42 Mrd. Euro?

RWE nennt damit seinen aktualisierten Netto-Investitionsplan bis 2031. Gegenüber den im März genannten 35 Mrd. Euro ist der Rahmen größer. Die geprüften Unterlagen erklären jedoch nicht vollständig, wie sich die zusätzlichen 7 Mrd. Euro auf einzelne Bereiche verteilen.
