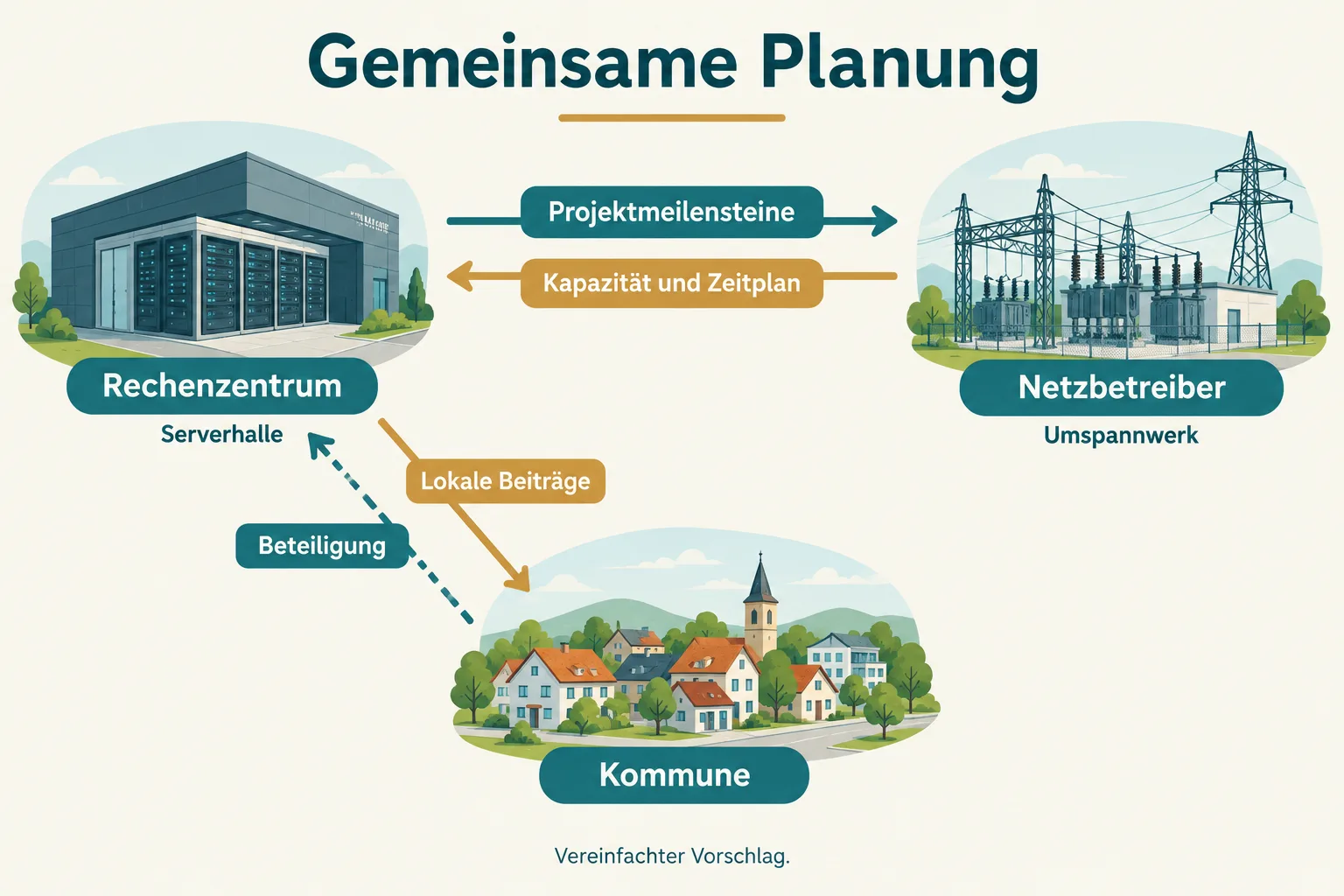

Für ein großes Rechenzentrum kann schon die Reservierung von Stromleistung Folgen haben. Der Betreiber braucht einen verlässlichen Anschluss, bevor er Milliarden in Gebäude und Rechner bindet. Der Netzbetreiber muss wissen, ob die angekündigte Nachfrage tatsächlich kommt, bevor er Leitungen und Umspannwerke ausbaut. Bleibt das Projekt aus, können Kapazitäten blockiert oder Investitionen für einen Bedarf geplant worden sein, der nie entsteht.
Ein am 13. Oktober veröffentlichter Vorschlag von Friends of Europe für europäische KI-Infrastruktur setzt an dieser wechselseitigen Abhängigkeit an. Schnellere Planung und Anschlussentscheidungen sollen mit überprüfbarer Projektbereitschaft, transparenten Angaben und Verantwortung für das Umfeld zusammengehen. Das Papier ist ein politischer Vorschlag, keine geltende Anschlussregel.
Reservierte Leistung ist noch kein gebautes Rechenzentrum
Ein vereinfachtes Beispiel macht das Problem greifbar. Ein Netzabschnitt könnte zusätzlich 100 Megawatt bereitstellen. Zwei Projekte melden jeweils 100 Megawatt Bedarf an. Ob daraus tatsächlich 200 Megawatt neue Nachfrage entstehen, hängt davon ab, ob beide gebaut werden, wann sie ihre Rechner installieren und wie schnell sie ihre Hallen füllen. Eine Reservierung allein beantwortet keine dieser Fragen.
Für den Netzbetreiber macht es einen großen Unterschied, ob ein Projekt ein Grundstück, Finanzierung und einen belastbaren Bauplan besitzt oder zunächst verschiedene Standorte prüft. Dieselbe Zahl auf einem Antrag kann also sehr unterschiedliche Wahrscheinlichkeit und Dringlichkeit bedeuten. Behandelt die Planung alle Angaben gleich, werden diese Unterschiede unsichtbar.
Für einen anderen Betrieb kann eine blockierte Kapazität bedeuten, dass sein Anschluss länger dauert. Der Zusammenhang besteht auch dann, wenn das reservierende Rechenzentrum noch keinen Strom verbraucht. Netzplanung muss deshalb zwischen einer Absicht, einer verlässlichen Verpflichtung und tatsächlicher Nutzung unterscheiden.
Große Prognosen helfen nur bis zur Standortgrenze
Die Größenordnung des Wachstums ist erheblich. Die Internationale Energieagentur schätzt den weltweiten Stromverbrauch von Rechenzentren für 2025 auf rund 485 Terawattstunden und projiziert für 2030 etwa 950 Terawattstunden. Gemeint sind alle Rechenzentren, nicht ausschließlich KI-Anlagen. Die zweite Zahl ist eine Projektion unter Annahmen, kein zugesicherter künftiger Verbrauch.
Für einen konkreten Anschluss bleiben trotzdem andere Angaben entscheidend. Eine weltweite Jahresenergiemenge sagt nicht, wie viel Leistung ein bestimmtes Umspannwerk an einem Winterabend liefern muss. Auch ein europäischer Durchschnitt verrät wenig darüber, ob mehrere große Anlagen an derselben Stelle zusätzliche Engpässe schaffen.
Die IEA beschreibt in ihrem Bericht von 2025 die räumliche Konzentration der Nachfrage und die unterschiedlichen Vorlaufzeiten von Rechenzentren und Energiesystemen. Gebäude können schneller entstehen als der nötige Netzausbau. Schon deshalb braucht eine Anschlusszusage mehr als die Aussicht auf wachsenden Strombedarf.
Meilensteine geben Zusagen einen überprüfbaren Inhalt
Der Compact von Friends of Europe schlägt vor, die Bereitschaft der Projekte anhand nachvollziehbarer Daten und Meilensteine zu beurteilen. Dazu passen Angaben zu Standort, Finanzierung, erwarteter Nachfrage und Umsetzung. Wird ein Zeitplan unrealistisch oder fällt ein Teil des Vorhabens weg, soll das auch in der Kapazitätsplanung sichtbar werden. Nicht benötigte Reservierungen sollen wieder freigegeben werden.
Der Wert eines Meilensteins liegt darin, dass er eine bloße Ankündigung in eine überprüfbare Frage übersetzt. Ist ein Bauabschnitt vorbereitet? Steht die Finanzierung für diese Ausbaustufe? Welcher Teil des Anschlusses wird ab wann benötigt? Die Antworten müssen nicht für jedes Projekt identisch ausfallen, sollten aber nachvollziehbar sein.
Das erzeugt auch Pflichten auf der anderen Seite. Ein Betreiber kann seinen Bauplan nur zuverlässig anpassen, wenn er Informationen über verfügbare Kapazität und Entscheidungstermine erhält. Transparente Verfahren und verlässliche Zeitangaben der zuständigen Stellen gehören deshalb zur vorgeschlagenen Vereinbarung. Nur zusätzliche Nachweise vom Antragsteller zu verlangen würde die gegenseitige Abhängigkeit unvollständig behandeln.

Flexibilität muss sich im Betrieb zeigen
Große Verbraucher können ein Stromnetz unterschiedlich belasten. Wer Teile seiner Arbeit zeitlich verschieben kann, benötigt womöglich weniger Leistung in einem besonders knappen Zeitfenster. Das kann für die Anschlussplanung hilfreich sein. Eine solche Zusage ist allerdings nur so wertvoll wie ihre tatsächliche Verfügbarkeit.
Ein Rechenzentrum kann nicht jede Aufgabe beliebig verschieben. Eine sofort benötigte Antwort und eine länger laufende Berechnung haben verschiedene Anforderungen. Für eine Vereinbarung müsste daher klar sein, welcher Teil der Last unter welchen Bedingungen reduziert oder verlagert werden kann. Eine allgemeine Aussage über flexible KI ersetzt diese Angaben nicht.
Außerdem verändert eine zeitliche Verlagerung nicht automatisch den jährlichen Energieverbrauch. Läuft dieselbe Berechnung später, kann sie nahezu dieselbe Energiemenge benötigen. Der Nutzen liegt dann im Zeitpunkt oder in der vermiedenen Lastspitze. Anschlussleistung, Energieverbrauch und Flexibilität sollten deshalb getrennt beschrieben werden.
Wer das Risiko trägt, bleibt eine politische Entscheidung
Das Papier fordert faire Beiträge zur Infrastruktur und einen Schutz kleinerer Verbraucher vor unangemessenen Belastungen. Dahinter steht eine konkrete Verteilungsfrage: Welche Kosten sollen einem neuen großen Anschluss zugerechnet werden, welche Infrastruktur dient vielen Nutzern, und wer trägt das Risiko einer später nicht benötigten Erweiterung? Der Compact beantwortet diese Frage als Vorschlag für Verantwortung, nicht als bereits geltenden Tarif.
Eine transparente Kostenaufteilung braucht zunächst einen klaren Gegenstand. Eine Leitung, die nur ein einzelnes Projekt erschließt, erfüllt eine andere Aufgabe als eine Verstärkung, die auch anderen Nutzern zusätzliche Möglichkeiten eröffnet. Ohne diese Unterscheidung bleiben sowohl pauschale Forderungen nach vollständiger Kostenübernahme als auch unbedingte Anschlusszusagen wenig aussagekräftig.
Aus dem Papier lässt sich kein bestimmter Aufschlag auf die Stromrechnung eines Haushalts berechnen. Dazu wären konkrete Investitionen, geltende Regeln, Nutzung und Finanzierung nötig. Für Leser ist aber schon die Trennung hilfreich: Ein Rechenzentrum kann für den Netzausbau verantwortlich sein, ohne dass daraus automatisch eine bekannte Belastung für jeden Stromkunden folgt.
Lokaler Nutzen braucht einen Empfänger
Auch die Kommune ist Teil der vorgeschlagenen Vereinbarung. Eine Anlage beansprucht Fläche und möglicherweise weitere örtliche Ressourcen. Versprochene Vorteile sollten deshalb an der jeweiligen Umgebung gemessen werden. Abwärme ist etwa erst dann ein nutzbarer Beitrag, wenn es einen passenden Abnehmer und einen gangbaren Weg dorthin gibt.
Das gleiche Prinzip gilt für eine Anschlussreservierung: Eine Fähigkeit auf dem Papier gewinnt ihren Wert durch eine konkrete Nutzung. Werden Kapazität, Zeitplan, Beiträge und Beteiligung gemeinsam nachvollziehbar, können Gemeinden und Netzbetreiber Projekte besser unterscheiden. Der Erfolg eines solchen Ansatzes wäre an realisierten Vorhaben und eingehaltenen Zusagen zu erkennen, nicht an einer möglichst hohen Summe reservierter Megawatt.
Ein veränderter Zeitplan muss Folgen haben können
Angenommen, im fiktiven 100-Megawatt-Projekt wird die erste Halle später fertig als angekündigt. Dann können unterschiedliche Reaktionen sinnvoll sein: Der Anschlusszeitpunkt verschiebt sich, eine vorläufige Reservierung wird angepasst oder ein Teil der Leistung steht zwischenzeitlich anderen Vorhaben offen. Welche Variante möglich ist, hängt von den konkreten Bedingungen ab. Das Beispiel beschreibt keine bestehende Anschlussregel.
Es zeigt aber, weshalb ein Meilenstein mehr sein sollte als ein Datum in einer Präsentation. Ohne vereinbarte Folgen bleibt eine verspätete Meldung für die Planung möglicherweise wirkungslos. Umgekehrt muss ein Betreiber wissen, was mit seinem Projekt geschieht, wenn der zugesagte Netzanschluss später verfügbar wird. Beide Seiten brauchen vorhersehbare Verfahren, damit Änderungen nicht erst im Konflikt ausgehandelt werden.
Eine geteilte Verantwortung verlangt also keine vollkommen sichere Prognose. Sie verlangt einen brauchbaren Umgang mit Unsicherheit: neue Informationen melden, Entscheidungen daran anpassen und dokumentieren, welche Verpflichtungen fortbestehen. Gerade bei mehrjährigen Investitionen kann diese Fähigkeit wertvoller sein als ein optimistischer, aber unveränderlicher Zeitplan.
