Vattenfall bündelt vier Großbatterien mit 285 Megawatt

Vier Großbatterien sollen ab 2027 gemeinsam vermarktet werden. Die direkte Steuerung ist der neue Punkt; 285 Megawatt verraten noch keine Speicherdauer.

Von Wolfgang

04. Okt. 20264 Min. Lesezeit

Vier große neutrale Batteriecontainer auf einem Industriestandort, dezente verbindende Lichtlinien zu einem Kontrollraum, keine Markenlogos.

Eine Batterie kann Strom aufnehmen und später wieder abgeben. Bei vier Großbatterien stellt sich eine zusätzliche Frage: Wer entscheidet gemeinsam, wann geladen, entladen oder Leistung für das Netz vorgehalten wird? Vattenfall will diese Aufgabe für ein deutsches Portfolio mit insgesamt 285 Megawatt übernehmen. Der interessante Punkt ist dabei die direkte operative Steuerung. Sie verbindet die Technik an mehreren Standorten mit einer gemeinsamen Vermarktung. Für die Energiewende zählt neben der Größe eines Speichers auch, wie sein Einsatz organisiert wird.

Laut der Unternehmensmitteilung vom 30. September umfasst das Portfolio vier Batterien an vier Standorten in verschiedenen deutschen Regelzonen. Vattenfall spricht von seinem ersten physischen Großbatterieportfolio in Deutschland. Anders als bei einer rein virtuellen Bündelung soll das Unternehmen die Anlagen unmittelbar operativ kontrollieren. Daraus folgt allerdings nicht, dass Vattenfall alle Batterien selbst besitzt. Die Mitteilung beschreibt Kontrolle und Vermarktung, keinen vollständigen Eigentumsnachweis. Vattenfall

Gebaut ist noch nicht in Betrieb

Die Finanzierung ist nach Unternehmensangaben für alle vier Anlagen abgeschlossen. Drei befinden sich im Bau. Der kommerzielle Betrieb soll abhängig von der Fertigstellung ab Januar 2027 beginnen; die Nutzungsverträge laufen bis 2036. Wer die Meldung einordnet, sollte deshalb zwischen einem vereinbarten Portfolio und bereits liefernder Speicherleistung unterscheiden. Vattenfall

Ein Vertrag legt fest, wer künftig handeln darf. Der Bau schafft die technischen Voraussetzungen. Erst die Inbetriebnahme zeigt, dass die Anlage die vorgesehenen Aufgaben tatsächlich übernehmen kann. Diese Schritte liegen zeitlich auseinander. Für eine Leserin, die wissen möchte, was dem Stromsystem heute schon zur Verfügung steht, ist diese Reihenfolge wichtiger als ein großes Etikett auf einer Projektankündigung.

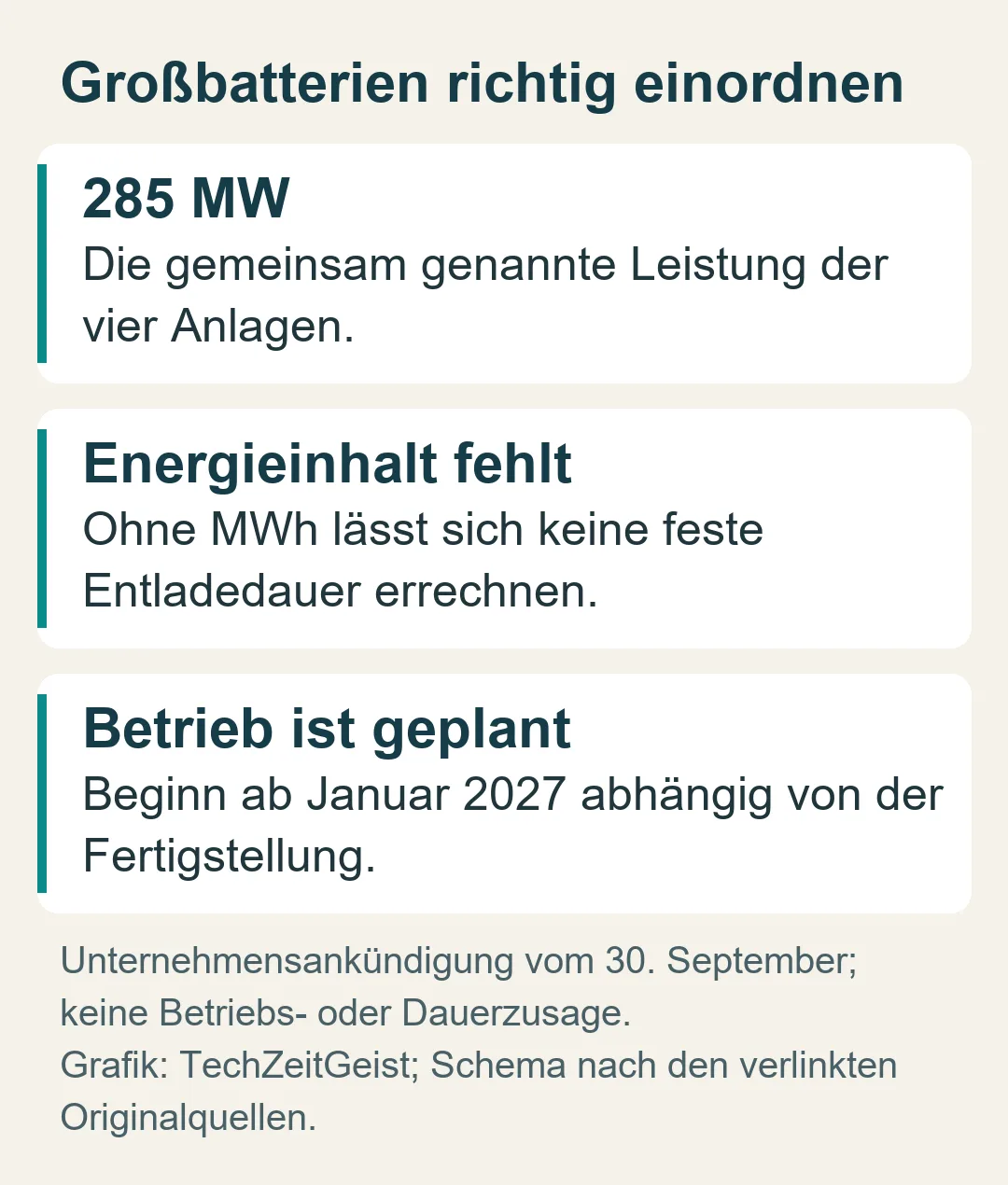

Großbatterien richtig einordnen: Unternehmensankündigung vom 30. September; keine Betriebs- oder Dauerzusage.
Unternehmensankündigung vom 30. September; keine Betriebs- oder Dauerzusage. Grafik: TechZeitGeist.

Man kann sich das wie eine gemeinsam organisierte Fahrzeugflotte vorstellen. Die Bestellung und die Zuständigkeit für den Einsatz sind geklärt; trotzdem stehen nicht automatisch alle Fahrzeuge schon auf der Straße. Die Organisation ist ein Fortschritt, die verfügbare Leistung muss anschließend hinzukommen. Das Beispiel erklärt die Stufen und sagt nichts über mögliche Bauverzögerungen dieses konkreten Portfolios aus.

Leistung beantwortet eine andere Frage als Energie

Die Zahl von 285 Megawatt beschreibt, wie viel Leistung das Portfolio insgesamt bereitstellen kann. Sie sagt allein nicht, wie lange diese Leistung abgegeben werden könnte. Dafür wäre die gespeicherte Energiemenge in Megawattstunden nötig. Die Unternehmensmitteilung nennt diesen Energieinhalt nicht. Eine konkrete Zahl versorgter Haushalte oder eine feste Überbrückungsdauer lässt sich deshalb daraus nicht zuverlässig errechnen. Vattenfall

Der Unterschied lässt sich an einem bewusst vereinfachten Rechenbeispiel zeigen: Ein Speicher mit einem Megawatt Leistung und zwei Megawattstunden nutzbarer Energie könnte rechnerisch zwei Stunden mit dieser Leistung entladen. Ein zweiter mit gleicher Leistung und vier Megawattstunden käme rechnerisch auf vier Stunden. Beide tragen dieselbe Leistungszahl, erfüllen aber unterschiedliche zeitliche Aufgaben. Wirkungsgrad, Reserven und Betriebsgrenzen müssten bei einer echten Anlage zusätzlich berücksichtigt werden.

In seinen Vergleichsmodellen für Großbatterien trennt das US-Forschungsinstitut NREL deshalb ausdrücklich Energie- und Leistungskapazität. Dort werden Systeme mit unterschiedlichen Entladedauern betrachtet. Die Zahlen dienen der technischen und wirtschaftlichen Modellierung; sie sind keine fehlenden Daten des Vattenfall-Projekts. NREL / NLR

Mehrere Aufgaben konkurrieren um denselben Speicher

Vattenfall will die Anlagen automatisiert am Großhandelsmarkt und an Märkten für Regelenergie optimieren. Diese Aufgaben sind verschieden: Der Handel verschiebt Energie zwischen Zeitpunkten. Regelenergie hilft, Abweichungen zwischen Erzeugung und Verbrauch auszugleichen. Welche Nutzung attraktiv ist, hängt unter anderem von den jeweiligen Marktbedingungen ab. Die Ankündigung enthält keine garantierten Erlöse. Vattenfall

Aus dem technischen Aufbau ergibt sich eine allgemeine Grenze: Dieselbe gespeicherte Energie lässt sich nicht beliebig gleichzeitig für mehrere Zwecke einsetzen. Wer später etwas abgeben möchte, braucht einen passenden Ladezustand. Eine gemeinsame Einsatzplanung muss solche Grenzen berücksichtigen. Vier Standorte machen aus begrenzten Batterien keinen unbegrenzten Energievorrat.

Auch das US-Energieministerium behandelt Zuverlässigkeit, Sicherheit und Leistungsvalidierung als zentrale Aufgaben der Speicherentwicklung. Größe allein beantwortet diese Betriebsfragen nicht. US Department of Energy

Die Meldung zeigt damit vor allem einen neuen Organisationsschritt: Mehrere geplante Großbatterien sollen unmittelbar steuerbar gemeinsam vermarktet werden. Wie viel Energie sie über welche Zeiträume verschieben können, bleibt mit den bisher veröffentlichten Angaben offen. Für eine belastbare Bewertung des späteren Betriebs werden genau diese Daten gebraucht.
