Solarpark und Batterie in Ägypten fertig: Was 1,1 GW plus 200 MWh wirklich bedeuten

Obelisk in Ägypten läuft vollständig: Was 1,1 GW Solarleistung und 100 MW/200 MWh Batteriespeicher technisch bedeuten – und was nicht.

Von Wolfgang

13. Aug. 20267 Min. Lesezeit

Solarpark und Batterie in Ägypten fertig: Was 1,1 GW plus 200 MWh wirklich bedeuten

Obelisk in Ägypten läuft vollständig: Was 1,1 GW Solarleistung und 100 MW/200 MWh Batteriespeicher technisch bedeuten – und was nicht.

Der Obelisk-Komplex in Ägypten ist nach dem Commercial Operations Date der zweiten und letzten Phase vollständig kommerziell in Betrieb: rund 1,1 GW Solarleistung, ein Batteriespeicher mit 100 MW Leistung und 200 MWh Energieinhalt, dazu ein langfristiger Stromabnahmevertrag. Die Größenordnung ist auffällig. Entscheidend ist aber, was diese Zahlen beschreiben – und was sie nicht versprechen.

Das Wichtigste in 30 Sekunden

  • Die zweite und letzte Phase des Obelisk-Projekts hat laut Scatec am 12.08.2026 den Commercial Operations Date erreicht.
  • Das Projekt umfasst laut Scatec rund 1,1 GW Solarleistung: 561 MW aus Phase eins und 564 MW aus Phase zwei.
  • Der Speicher wird mit 100 MW Leistung und 200 MWh Energieinhalt angegeben. Das sind unterschiedliche Größen.
  • Mehr als 3.000 GWh Strom und mehr als 1,2 Millionen Tonnen vermiedene CO2-Emissionen pro Jahr sind Projektprognosen, keine gemessene Betriebsbilanz.
  • Für Europa ist das Projekt vor allem als Systembeispiel interessant. Direkte Aussagen zu deutschen Strompreisen, Autarkie oder einem gesicherten Rollout folgen daraus nicht.

Was jetzt tatsächlich fertig ist

Materiell verändert hat sich vor allem der Status des Gesamtprojekts: Die letzte noch offene Solarphase ist nun kommerziell in Betrieb. Die erste Phase mit 561 MW Solarleistung und dem gesamten 100-MW/200-MWh-Batteriesystem hatte bereits zuvor den kommerziellen Betrieb erreicht. Die zweite Phase ergänzt 564 MW Solarleistung. Zusammen erklärt das die von Scatec gerundete Angabe von rund 1,1 GW.

Es geht also nicht um einen neuen politischen Beschluss, nicht um einen Baubeginn und auch nicht um die erste Teilinbetriebnahme. Der Nachrichtenpunkt ist enger, aber wichtig: Aus einem gestaffelt hochlaufenden Solar-plus-Speicher-Projekt ist nach der aktuellen Meldung ein vollständig kommerziell betriebener Hybridkomplex geworden.

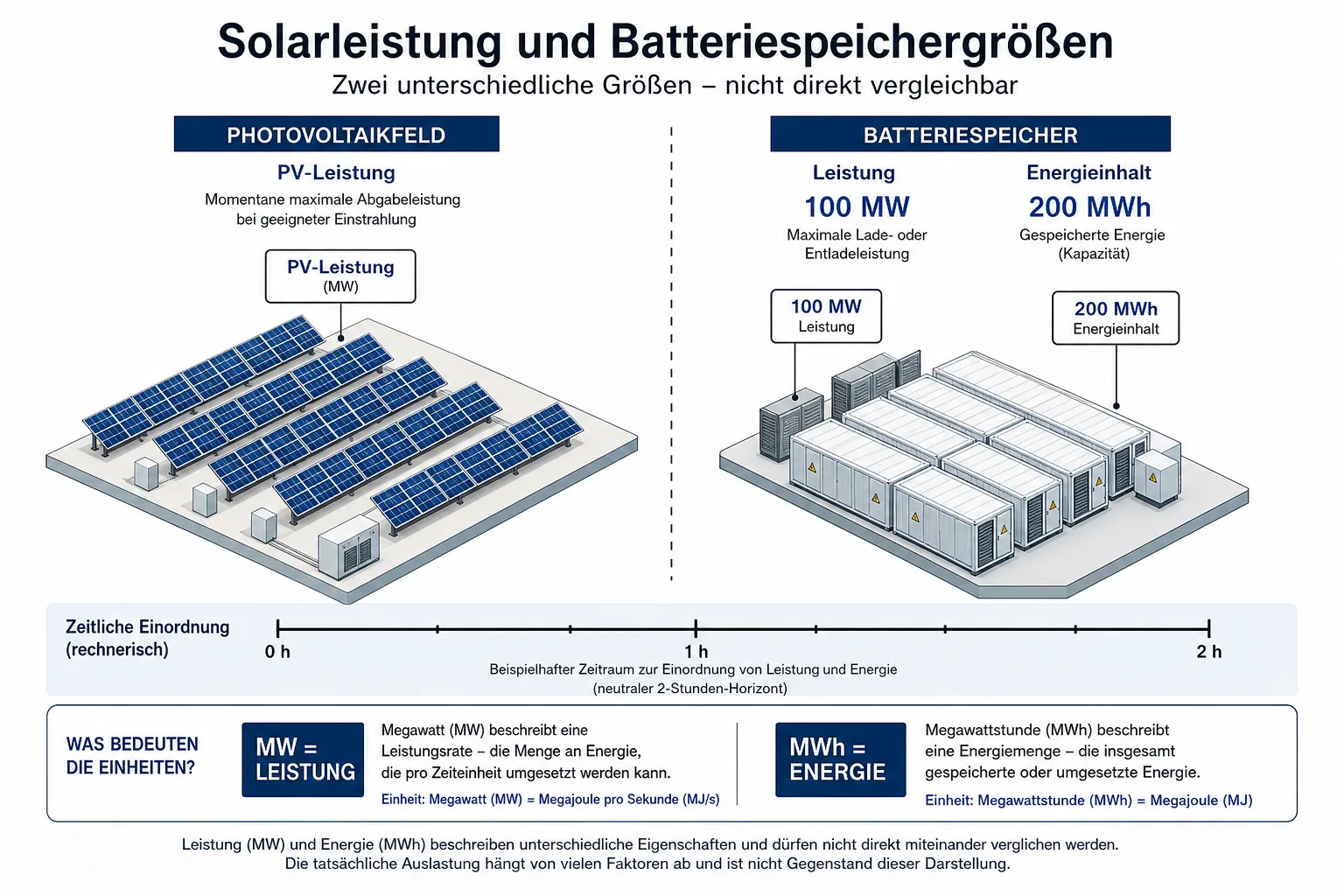

Erklärgrafik trennt Solarleistung von Batterieleistung und Energieinhalt
Solarleistung, Batterieleistung und Energieinhalt bezeichnen unterschiedliche technische Größen – durch KI erzeugt

1,1 GW, 1.125 MWp, 1 GWac: kein Zahlensalat, sondern Definitionen

Bei großen Photovoltaikprojekten wirken abweichende Leistungsangaben schnell wie ein Widerspruch. Hier lassen sie sich sauber einordnen. Scatec spricht gerundet von rund 1,1 GW Solarleistung. Die Europäische Investitionsbank führt das Projekt als 1.125-MWp-Solar-PV-Anlage. Die Europäische Bank für Wiederaufbau und Entwicklung beschreibt es als 1-GWac-Solarprojekt.

MWp bezeichnet üblicherweise die Spitzenleistung der PV-Module unter Standardtestbedingungen. MWac bezieht sich auf die wechselstromseitige Leistung nach Umwandlung und Systemauslegung. Eine gerundete Projektgröße von rund 1,1 GW kann also neben 1.125 MWp und 1 GWac stehen, ohne dass daraus automatisch ein harter Widerspruch folgt. Entscheidend ist: Diese Werte sind nicht beliebig austauschbar.

Angabe Bedeutung im Projektkontext Einordnung
561 MW + 564 MW Solarleistung der beiden Projektphasen laut Scatec Erklärt die gerundete Gesamtgröße
rund 1,1 GW Scatecs zusammenfassende Projektangabe Gerundete Solargröße
1.125 MWp PV-Spitzenleistung laut EIB-Projekteintrag Modulseitige Leistungsdefinition
1 GWac Wechselstromseitige Projektangabe laut EBRD Andere technische Bezugsgröße
100 MW/200 MWh Batterieleistung und Energieinhalt Nicht als 200 MW Leistung lesen

Warum 100 MW und 200 MWh nicht dasselbe sind

Die Batterie ist der Teil der Meldung, bei dem besonders häufig unsauber formuliert wird. 100 MW beschreibt die Leistung: also wie stark der Speicher maximal einspeisen oder aufnehmen kann, sofern Betriebslage und Steuerung das zulassen. 200 MWh beschreibt den Energieinhalt: also die gespeicherte Energiemenge.

Rechnerisch entspricht 200 MWh bei 100 MW Nennleistung einer Dauer von zwei Stunden, wenn der gesamte Energieinhalt für diese Abgabe verfügbar wäre. Das ist eine technische Übersetzung, kein Betriebsversprechen. Öffentliche Quellen sagen nicht detailliert, welcher Anteil im Alltag für Solarverschiebung, Netzstützung, Fahrplanerfüllung, Reserven oder andere Zwecke genutzt wird.

Technischer Check: Was die Batterie leisten kann – und was offen bleibt

  • Belegt: Der Speicher wird mit 100 MW Leistung und 200 MWh Energieinhalt angegeben.
  • Einordnung: Bei voller Nennleistung entspräche der Energieinhalt rechnerisch etwa zwei Stunden Abgabe.
  • Nicht belegt: Der konkrete Speicherfahrplan im laufenden Betrieb ist öffentlich nicht detailliert beschrieben.
  • Wichtig: Daraus folgt keine 24/7-Versorgung und kein Autarkieversprechen.

Was der Speicher am Solarpark verändert

Ein Solarpark ohne Speicher produziert nach Wetter, Tageszeit und Anlagenzustand. Ein Speicher kann dieses Profil glätten, einen Teil der Erzeugung zeitlich verschieben oder bestimmte Netz- und Abnahmebedingungen unterstützen. Dadurch wird ein Hybridprojekt systemisch interessanter als eine reine PV-Anlage gleicher Größenordnung.

Das bedeutet aber nicht, dass die Batterie den Solarpark in ein jederzeit verfügbares Kraftwerk verwandelt. Der Speicher ist im Verhältnis zur PV-Leistung deutlich kleiner dimensioniert. Er kann Leistung für begrenzte Zeit bereitstellen, aber nicht beliebig lange Solarstrom über Nacht oder über Schlechtwetterphasen ersetzen. Die praktische Wirkung hängt vom Einsatzplan, vom Netzanschluss, vom lokalen Stromsystem und vom Abnahmevertrag ab.

Der PPA macht aus Technik ein Geschäftsmodell

Nach Scatecs aktueller Mitteilung soll der Strom über einen auf 25 Jahre angelegten, in US-Dollar denominierten Power Purchase Agreement an die Egyptian Electricity Transmission Company, EETC, geliefert werden. Das ist mehr als eine Vertragsfußnote. Ein langfristiger PPA kann Einnahmen planbarer machen und ist für Projektfinanzierung oft zentral.

Gleichzeitig begrenzt er, was Außenstehende aus der Anlage ableiten können. Ein PPA definiert Abnahme, Preis- und Risikostrukturen im konkreten Projektrahmen. Er sagt nicht automatisch, wie ein vergleichbares Projekt in Deutschland, Spanien oder Polen wirtschaftlich wirken würde. Dafür wären Marktregeln, Netzkosten, Standortertrag, Finanzierungskosten und Vertragsdetails separat zu prüfen.

Finanzierung: europäische Institutionen, ägyptischer Standort

Die Projektunterlagen von EIB und EBRD ordnen Obelisk nicht nur technisch, sondern auch finanzierungsseitig ein. Die EIB führt rund 598 Millionen US-Dollar Gesamtkosten und rund 150 Millionen US-Dollar EIB-Finanzierung. Die EBRD nennt ein Darlehen von bis zu 173,5 Millionen US-Dollar. Scatec nennt unter anderem EBRD, AfDB, BII und EIB als Senior-Lender sowie National Bank of Egypt, Norfund und EDF Power Solutions als Eigenkapitalpartner.

Das zeigt: Große Solar-plus-Speicher-Anlagen entstehen nicht allein durch Modulpreise oder Batteriepreise. Sie brauchen finanzierbare Abnahmeverträge, Standortzugang, Genehmigungen, Netzanschluss und Kapitalstrukturen. Gerade diese Kombination ist für europäische Leser interessant. Sie ist aber keine Förderzusage für andere Märkte und kein Beleg für einen gesicherten Serien-Rollout.

3.000 GWh und CO2: Prognosen, keine Betriebsbilanz

Scatec erwartet mehr als 3.000 GWh saubere Energie pro Jahr und nennt mehr als 1,2 Millionen Tonnen vermiedene CO2-Emissionen pro Jahr. Die EBRD führt vergleichbar ungefähr 3.000 GWh Jahreserzeugung und bis zu 1.250 kt CO2-Minderung pro Jahr an. Diese Größen helfen, das Projekt einzuordnen. Sie sind aber Projektprognosen.

Eine gemessene Betriebsbilanz nach dem vollständigen COD liegt aus den vorliegenden Quellen nicht vor. Dafür müsste erst ein ausreichender Betriebszeitraum ausgewertet werden. Seriös ist deshalb die Formulierung: Das Projekt soll oder dürfte nach Annahmen der Projektbeteiligten diese Größenordnung erreichen. Nicht seriös wäre: Es hat diese Jahreswerte bereits erwirtschaftet.

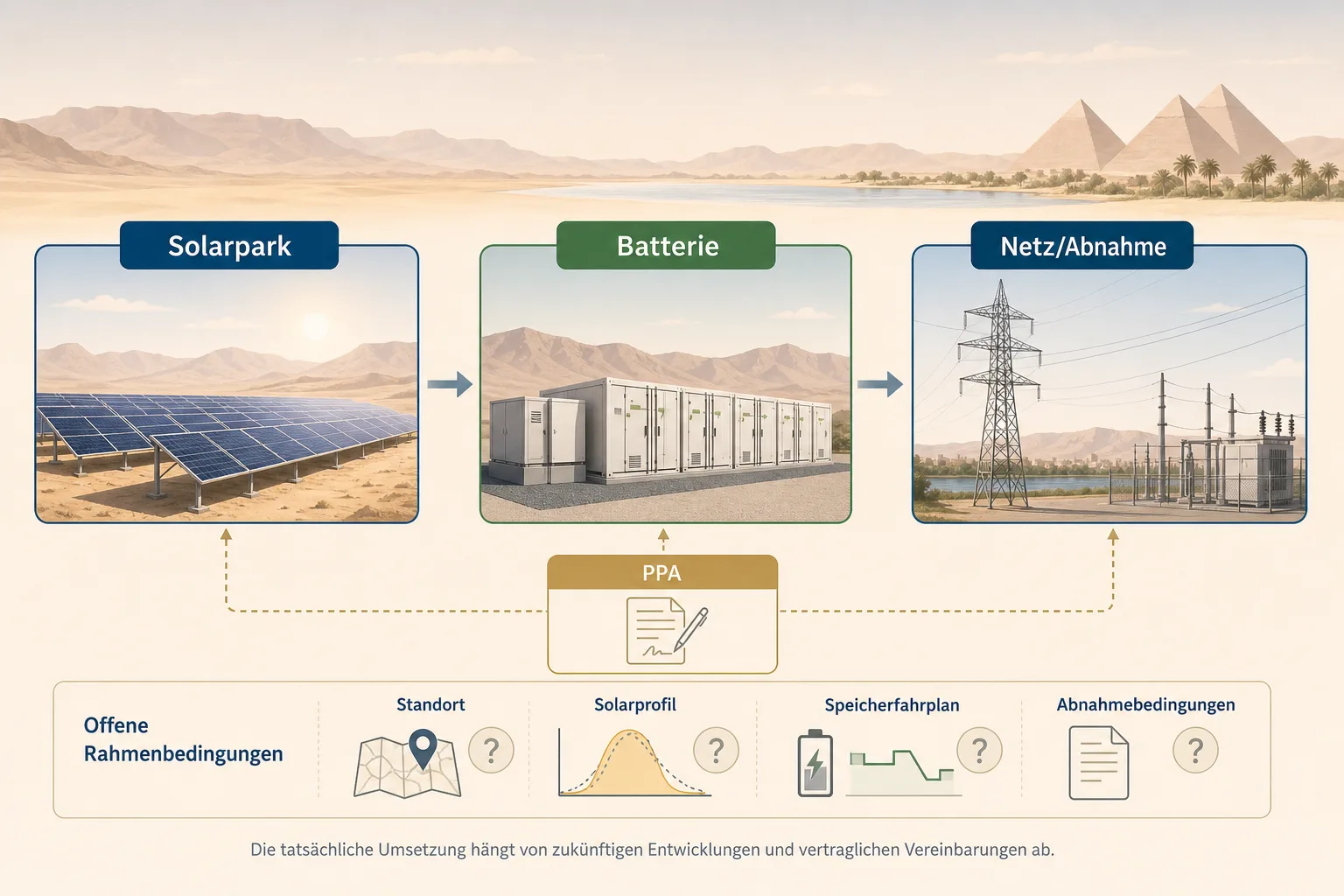

Systemgrafik zeigt Solarpark, Batterie, Stromabnahmevertrag und Netzanschluss als verbundene Elemente
Die Wirkung eines Hybridprojekts hängt von Erzeugung, Speicherfahrplan und Abnahmebedingungen ab – durch KI erzeugt

Was Europa daraus lernen kann

Der belastbare Europa-Winkel ist technisch und institutionell, nicht unmittelbar preislich. Obelisk zeigt, wie Solarpark, Batteriespeicher, langfristiger PPA, Entwicklungsfinanzierung und Netz-/Abnahmebedingungen in einem real betriebenen Projekt zusammenkommen. Genau diese Systemkombination beschäftigt auch europäische Strommärkte.

Für Deutschland folgt daraus aber keine direkte Aussage über Strompreise, Netzentgelte, CO2-Kosten oder Versorgungssicherheit. Standort und Einstrahlung in Ägypten sind anders. Netzregeln und Abnahmebedingungen sind anders. Auch die Rolle eines zweistündigen Speichers hängt davon ab, ob er Erlöse aus Arbitrage, Systemdienstleistungen, Fahrplanerfüllung oder anderen Funktionen erzielt. Obelisk ist deshalb ein gutes Beispiel für genaue Begriffsarbeit: Leistung ist nicht Energie, installierte PV-Leistung ist nicht gesicherte Leistung, und ein Speicher ist kein Pauschalversprechen.

Offene Punkte bleiben wichtig

Ein Punkt ist öffentlich nicht im Detail geklärt: wie die Batterie konkret im laufenden Betrieb zwischen Solarverschiebung, Netzstützung und PPA-Fahrplan eingesetzt wird. Auch der Quellenstand zum Abnehmer ist vorsichtig zu behandeln. Die aktuelle Scatec-Primärmeldung nennt EETC. Eine unabhängige Fachmedienmeldung nennt abweichend Egypt Aluminium. Für die belastbare Darstellung hat die aktuelle Primärquelle Vorrang; die Abweichung sollte nicht zu einem scheinbar gelösten Konflikt zugespitzt werden.

Damit ist die Einordnung nüchtern: Obelisk ist ein großer, nun vollständig kommerziell betriebener Solar-Batterie-Komplex. Seine Bedeutung liegt in der Kombination aus Erzeugung, Speicher, Abnahmevertrag und Finanzierung. Wer daraus mehr ableitet, muss zusätzliche Belege liefern.

Quellen und weiterführende Informationen

  • Scatec: Commercial operations reached for the final phase of the Obelisk project in Egypt – https://www.scatec.com/en/commercial-operations-reached-for-the-final-phase-of-the-obelisk-project-in-egypt/
  • European Investment Bank: OBELISK SOLAR PV AND BESS – https://www.eib.org/en/projects/all/20250320
  • European Bank for Reconstruction and Development: Scatec Solar PV and Battery Energy Storage System – https://www.ebrd.com/home/work-with-us/projects/psd/55308.html
  • PV Tech: Scatec starts commercial operations at second and final phase of Obelisk solar-plus-storage project in Egypt – https://www.pv-tech.org/scatec-commercial-operations-second-final-phase-obelisk-solar-plus-storage-project/
  • African Development Bank Group: Egyptian Development Finance Institutions support Obelisk solar and battery storage project – https://www.afdb.org/en/news-and-events/press-releases/african-development-bank-british-international-investment-and-european-bank-reconstruction-and-development-support-pioneering-solar-and-battery-storage-project-egypt-4791-million-loan-84587

Hinweis: Für diesen Artikel wurden KI-gestützte Recherche- und Editierwerkzeuge verwendet. Der Inhalt wurde redaktionell geprüft. Stand: 2026-08-13
