Ein Solarpark kann fertig gebaut sein und trotzdem auf seinen wichtigsten Kunden warten: das Stromnetz. Wenn der passende Anschluss erst nach einer Leitungsverstärkung die volle Leistung aufnehmen kann, entsteht eine ungewöhnliche Alternative. Der Park beginnt früher mit der Einspeisung, verpflichtet sich dafür aber zu einer begrenzten Leistung. Ob dieser Tausch lohnt, entscheidet sich an den Stunden, in denen die Grenze tatsächlich stört.
Ein flexibler Netzanschluss macht aus einem scheinbaren Ja oder Nein eine zeitliche Vereinbarung. Strom kann bereits fließen, während der vollständige Ausbau noch aussteht. Dafür wird ein Teil der möglichen Erzeugung zum Vertragsrisiko. Das lässt sich an einem kleinen Gedankenexperiment besser verstehen als an einer großen Zahl zusätzlicher Megawatt.
Die fehlende Megawattstunde hat eine Uhrzeit

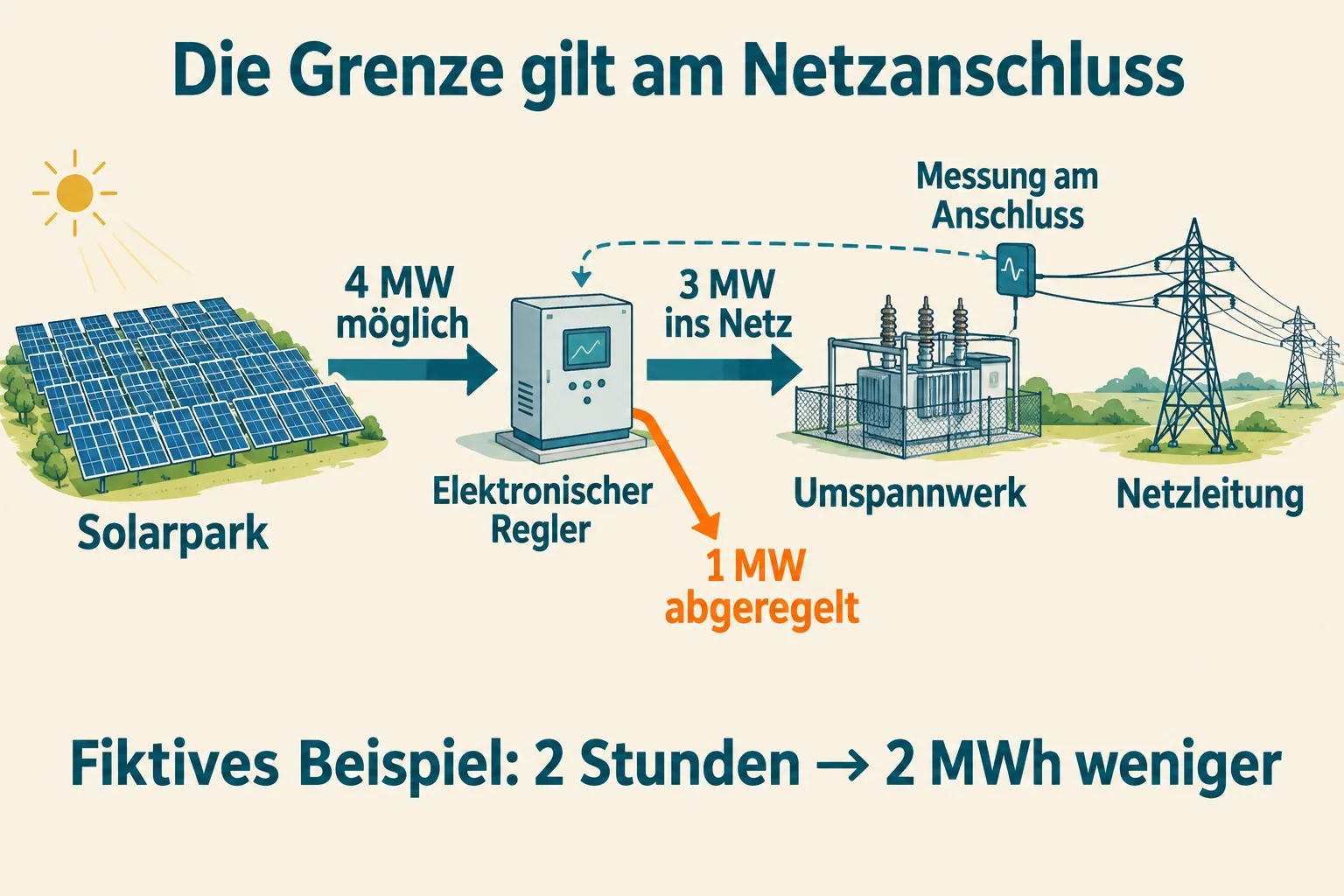

Nehmen wir einen fiktiven Solarpark. Seine Wechselrichter könnten an einem sonnigen Mittag vier Megawatt abgeben. Am Netzanschluss sind in diesem Zeitfenster jedoch nur drei Megawatt erlaubt. Ohne Speicher oder einen anderen Abnehmer hinter dem Anschluss muss der Park seine Erzeugung um ein Megawatt verringern. Bleibt diese Situation zwei Stunden bestehen, fehlen zwei Megawattstunden eingespeister Energie.
Megawatt beschreiben die Leistung in einem Moment; Megawattstunden die über eine Zeit gelieferte Energie. Eine um ein Viertel niedrigere Leistungsgrenze bedeutet deshalb keineswegs automatisch ein Viertel weniger Jahresertrag. Morgens, abends und unter Wolken erreicht der Park die Grenze vielleicht gar nicht. Dann verändert sie seine Einspeisung nicht.

Für eine weitere eigene Beispielrechnung nehmen wir einen möglichen Jahresertrag von 4.000 Megawattstunden an. Liegt die mögliche Leistung während insgesamt 100 Stunden jeweils genau ein Megawatt über der Grenze, gehen 100 Megawattstunden verloren: 2,5 Prozent dieses Beispielertrags. Bei 500 solchen Stunden wären es 500 Megawattstunden oder 12,5 Prozent. Alle Werte sind frei gewählte Annahmen. Der Unterschied zeigt, weshalb eine Anschlussleistung allein so wenig über die spätere Strommenge verrät.
Eine Grenze im Vertrag braucht Technik am Kabel
Der deutsche Rahmen steht in § 8a EEG. Netz- und Anlagenbetreiber können eine maximale Wirkleistungseinspeisung vereinbaren, auch mit unterschiedlich hohen Grenzen in einzelnen Zeitfenstern. Der Anlagenbetreiber muss deren Einhaltung technisch sicherstellen. Zur Vereinbarung gehören unter anderem die Höhe der Grenze, ihre Dauer, gegebenenfalls die anschließenden Regeln sowie technische Anforderungen und Haftung.
Eine solche Vereinbarung ist also mehr als eine freundliche Zusage, bei schönem Wetter etwas vorsichtiger zu sein. Sie verändert den zulässigen Betrieb am Anschluss. Auch ein befristetes Modell braucht einen klaren Übergang: Welche Leistung darf nach dem Ende der Begrenzung tatsächlich eingespeist werden?
Wie die praktische Rückkopplung aussehen kann, beschreibt der britische Verteilnetzbetreiber National Grid Electricity Distribution bei seinen Customer Limitation Schemes. Ein Sensor erfasst den Stromfluss am Übergang zum Netz. Die Steuerung nutzt diese Information, um die Erzeugung beziehungsweise den Bezug innerhalb der vereinbarten Grenze zu halten. Bei Ausfall von Komponenten oder Signalen muss das System in einen sicheren Zustand zurückkehren.
Das ist eine britische technische Ausgestaltung. Anschaulich wird daran das allgemeine Prinzip: Die Anlage braucht eine geschlossene Kette aus Messung, Entscheidung und Stellbefehl. Ein eingetragener Grenzwert allein reduziert noch keinen Stromfluss. NGED prüft außerdem weiterhin thermische Belastung, Schutz und Spannung. Ein Leistungsdeckel löst somit nur die Netzprobleme, für die er technisch geeignet ist.
Großbritannien zeigt, was früherer Anschluss bedeutet
NGED beschreibt alternative Anschlüsse ausdrücklich als Möglichkeit, vor einer erforderlichen Netzverstärkung anzuschließen und dafür die Leistung unter bestimmten Bedingungen zu reduzieren. Die Einschränkung kann fest oder dynamisch sein. Sie kann bis zum Abschluss von Ausbauarbeiten gelten oder dauerhaft vereinbart werden. Der konkrete Anschluss bestimmt den konkreten Tausch.
Bei komplexeren Engpässen verwendet der Betreiber Active Network Management. Solche Systeme beobachten Netzgrenzen laufend und teilen verfügbare Kapazität zu. Bei NGED spielt dabei das Alter des Anschlussantrags eine Rolle: Ältere Anschlüsse erhalten Vorrang, neuere werden entsprechend früher eingeschränkt. Zwei benachbarte Projekte können deshalb trotz ähnlicher Technik unterschiedlich viel nutzbare Kapazität bekommen.
Für den deutschen Solarpark aus dem Gedankenexperiment folgt daraus keine britische Vertragsregel. Der Vergleich zeigt vielmehr, welche Information hinter dem Wort „flexibel“ fehlt. Eine feste Mittagsgrenze lässt sich anders kalkulieren als eine Begrenzung, deren Ausmaß von weiteren Projekten und der jeweiligen Netzsituation abhängt.
Der Zeitgewinn muss gegen unsichere Erlöse bestehen
Wer früher einspeist, kann in der Wartezeit bereits Strom verkaufen. Dem stehen entgangene Verkäufe während der Begrenzung und der Aufwand für Steuerung und Anschluss gegenüber. In einer Projektkalkulation werden die zusätzlichen frühen Einnahmen mit diesen Kosten und späteren Verlusten verglichen. Dafür reichen weder die installierte Leistung noch eine pauschale Abregelungsquote.
Auch der Zeitpunkt der verlorenen Energie zählt. Zwei gleich große Strommengen können bei unterschiedlichen Verkaufspreisen verschiedene Erlöse bringen. Ein Vertrag mit festen Lieferzusagen stellt wiederum andere Anforderungen als ein Verkauf der jeweils verfügbaren Produktion. Die wirtschaftliche Frage lautet deshalb: Welche Energiemengen fehlen zu welchen Bedingungen, und wer trägt diese Abweichung?
Ein passender Gegenbefund kommt aus der britischen Anschlussdebatte für große Stromverbraucher. Ofgem beschreibt im Update vom Juni 2026 gestufte Anschlüsse als möglichen Weg zu einem früheren Start, behandelt aber zugleich deren Finanzierbarkeit. Aus der Branche kam der Wunsch nach freiwilligen eingeschränkten Anschlüssen mit einem klaren Weg zu einem gesicherten Anschluss. Dort geht es vor allem um Rechenzentren und Nachfrage. Der gemeinsame Konflikt bleibt verständlich: Ein früher Termin ist weniger wert, wenn die später verfügbare Leistung unsicher bleibt.
Gute Anschlussdaten sind ein Teil des Angebots
NGED hat am 31. März 2026 einen Curtailment Estimator vorgestellt. Das Werkzeug soll mögliche Einschränkungen sichtbar machen. Es verwendet unter anderem die Anschlusswarteschlange, Netzdaten und historische Lastverläufe. Nutzer können Szenarien verändern, etwa die angenommene Einspeiseleistung. So wird aus einer abstrakten Anschlusszusage eine prüfbare Bandbreite möglicher Betriebsbedingungen.
Historische Daten bleiben dabei Ausgangspunkte. NGED weist selbst darauf hin, dass die tatsächlichen Einschränkungen von Last, Erzeugung und Netzverfügbarkeit abhängen. Für die Kalkulation sind deshalb ein günstiger und ein ungünstiger Verlauf aufschlussreicher als eine einzelne beruhigende Prozentzahl.
Der flexible Anschluss gewinnt dort, wo eine begrenzte Zahl problematischer Stunden einen langen Stillstand vermeiden hilft. Treffen starke Erzeugung und knappe Netzkapazität dagegen häufig zusammen, kann der Preis des frühen Starts erheblich steigen. Die entscheidende Größe liegt zwischen Kalender und Stromzähler: Wie viel nutzbare Energie bringt das Projekt früher ins Netz, und wie verlässlich bleibt dieses Versprechen?
Quellen
- Bundesministerium der Justiz/Bundesamt für Justiz: § 8a EEG, Flexible Netzanschlussvereinbarungen, abgerufen am 19.10.2026.
- National Grid Electricity Distribution: Alternative connections, abgerufen am 19.10.2026.
- National Grid Electricity Distribution: Customer Export Limitation Schemes, abgerufen am 19.10.2026.
- National Grid Electricity Distribution: Active Network Management, abgerufen am 19.10.2026.
- Ofgem: Demand Connections Reform – Connect update, 16.06.2026, insbesondere Absätze 3.14–3.17.
- National Grid DSO: Curtailment Estimator vorgestellt, 31.03.2026.
Für diesen Artikel wurden KI-gestützte Recherche- und Editierwerkzeuge verwendet. Der Inhalt wurde redaktionell geprüft.
