Eine Batterie für eine Großstadt klingt wie ein riesiger Handyakku. Der Vergleich führt jedoch schnell in die Irre. Entscheidend ist nicht nur, wie viel Energie hineinpasst, sondern auch, wie schnell sie herauskommt und an welcher Stelle des Netzes sie ankommt. Das geplante Projekt Energizar in Chelsea im Großraum Boston macht diesen Zusammenhang besonders anschaulich: 1.200 Megawattstunden sollen dort mit einer Leistung von 250 Megawatt zusammenkommen.
Die beiden Zahlen ergeben rechnerisch 4,8 Stunden bei voller Leistung. Damit lässt sich eine kräftige Bedarfsspitze überbrücken. Die Anlage ist auf eine Aufgabe innerhalb eines größeren Stromsystems ausgelegt. Ihr Nutzen entsteht daraus, Energie zeitlich zu verschieben und Leistung am benötigten Ort bereitzustellen.
Den Anlass liefert ein Finanzierungsschritt: Flatiron Energy meldete am 15. Oktober rund 850 Millionen US-Dollar an Finanzierungszusagen. Die beteiligte Kanzlei Foley Hoag berichtete darüber am 20. Oktober. Der kommerzielle Betrieb ist nach diesen Mitteilungen für das vierte Quartal 2027 vorgesehen.
Die Größe des Tanks und die Breite des Auslasses
Megawattstunden und Megawatt beantworten unterschiedliche Fragen. Eine Energiemenge in Megawattstunden beschreibt den verfügbaren Vorrat. Die Leistung in Megawatt beschreibt, wie schnell Energie abgegeben wird. Die US-Energiebehörde EIA trennt diese beiden Größen ausdrücklich.
Ein Wasserbehälter bietet einen brauchbaren Vergleich: Sein Volumen sagt, wie viel Wasser vorhanden ist. Der Auslass bestimmt, wie viel pro Sekunde hindurchpasst. Ein größerer Behälter mit derselben Rohrleitung kann länger liefern. Für eine höhere gleichzeitige Versorgung braucht es auch einen entsprechend leistungsfähigen Auslass. Beim Batteriespeicher übernehmen elektrische Komponenten und Netzanschluss diese zweite Rolle.

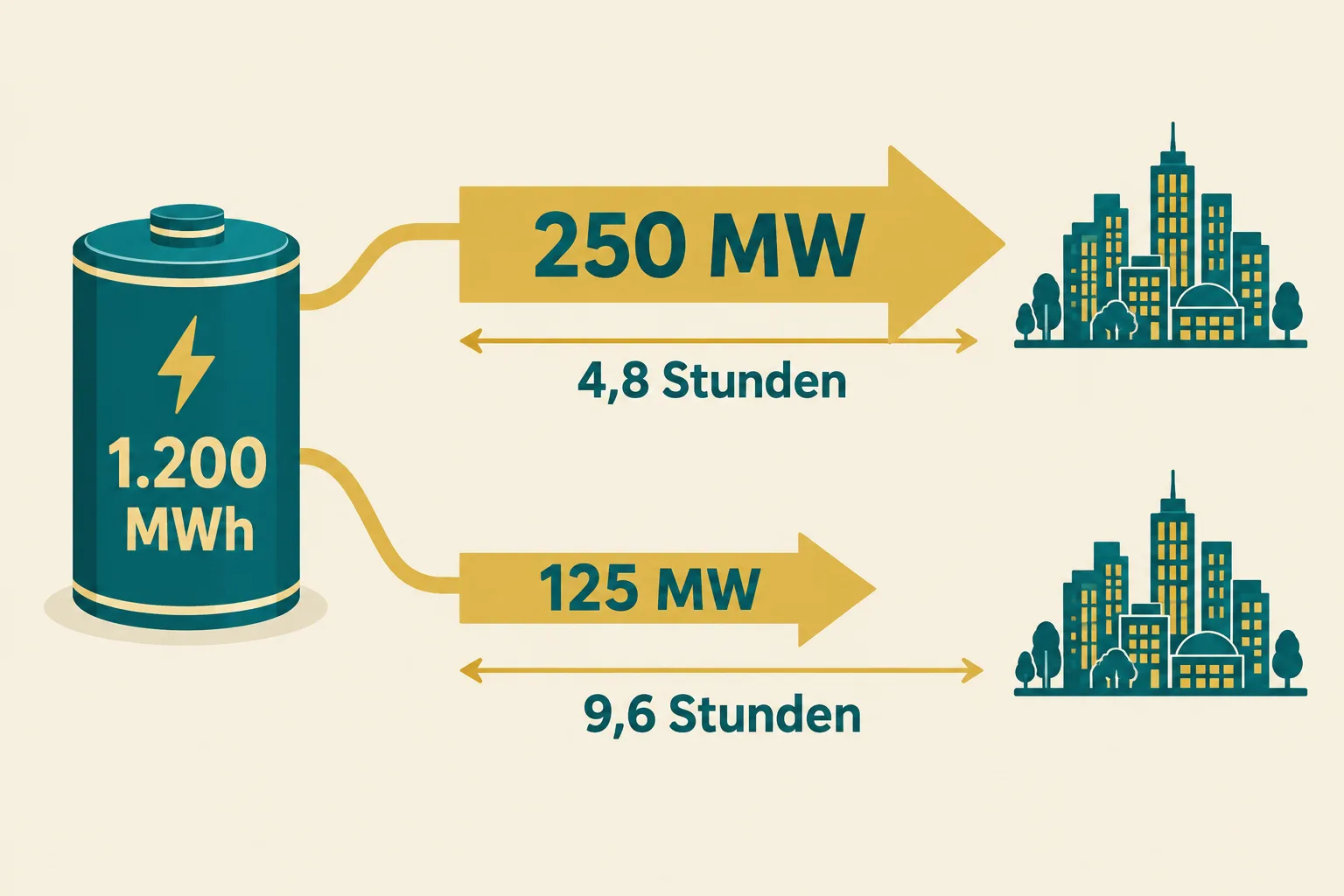

Für Energizar ergibt die eigene Rechnung aus den von Foley Hoag genannten Planwerten: 1.200 MWh geteilt durch 250 MW sind 4,8 Stunden. Bei einer gleichmäßigen Abgabe von 125 MW würde derselbe Vorrat rechnerisch 9,6 Stunden reichen. Das sind idealisierte Größenvergleiche ohne zusätzliche Abzüge für Betriebsreserven und Verluste. Sie beschreiben keinen zugesagten Fahrplan der künftigen Anlage.

Warum Spitzenstunden einen anderen Speicher verlangen als Sekunden
Das Stromnetz muss Angebot und Nachfrage laufend ausgleichen. Dabei unterscheiden sich die Aufgaben nach ihrer Dauer. Ein schneller Ausgleich kann nur kurz Leistung brauchen. Eine hohe Nachfrage am Abend verlangt über mehrere Stunden Energie. Für diese zweite Aufgabe reicht ein kräftiger, aber rasch leerer Speicher nicht aus.
Die EIA erläutert den Zusammenhang zwischen Entladedauer und Einsatz: Kürzere Systeme können schnelle Netzdienste leisten, während Speicher mit mehreren Stunden Dauer Energie zwischen verschiedenen Tageszeiten verschieben. Das ist eine technische Einordnung, keine starre Grenze. Eine Batterie kann mehrere Dienste anbieten; dafür muss ihr Betreiber die verfügbare Energie passend einteilen.
Ein einfaches Gedankenexperiment zeigt die Konkurrenz der Aufgaben. Soll eine Batterie später eine vierstündige Spitze abdecken, muss sie dafür ausreichend geladen bleiben. Gibt sie ihren Vorrat schon vorher ab, steht er zu diesem Zeitpunkt nicht mehr zur Verfügung. Der Betreiber entscheidet daher nicht nur, wann Strom wertvoll ist, sondern auch, welche spätere Verpflichtung er mit der verbleibenden Ladung noch erfüllen kann.
Eine Stadt braucht Leistung am passenden Netzpunkt
Die Lage in Chelsea gehört zum Versprechen des Projekts. Flatiron will mit Energizar Kapazität und Energie für Spitzenzeiten im Bostoner Netz bereitstellen. Der Standort lässt sich deshalb nicht allein anhand eines Grundstückspreises beurteilen. Ein Stromspeicher wirkt immer zusammen mit dem Netz, an das er angeschlossen ist.
Die US-Regulierungsbehörde FERC beschreibt für Neuengland, wie der Netzbetreiber ISO New England Stromflüsse, Engpässe und den Großhandel koordiniert. Ein Netz kann nicht jede beliebige Leistung zwischen zwei Orten transportieren. Wo Übertragungswege knapp sind, verändert der Anschlussort den Wert einer verfügbaren Einspeisung.
Anschaulich ist eine Stadt mit stark belasteter Zufahrt. Zusätzliche Vorräte außerhalb helfen nur, wenn sie im entscheidenden Moment durch diese Zufahrt gelangen. Ein Lager auf der anderen Seite des Engpasses kann eine andere Funktion erfüllen. Das Stromnetz ist komplizierter als eine Straße, doch die Standortfrage bleibt: Welche Verbindung wird wann entlastet, und steht die Energie dann tatsächlich bereit?
Der lokale Nutzen hängt somit vom konkreten Netzbedarf und dem Betrieb ab. Aus der Speichergröße allein lässt sich keine persönliche Strompreissenkung berechnen. Zwischen Großhandelsmarkt, Netzdienst und Haushaltsrechnung liegen verschiedene Verträge und Kostenbestandteile.
Die Batterie verschiebt bereits erzeugte Energie
Ein Speicher produziert keinen neuen Energievorrat. Er muss vorher geladen werden. Die EIA bezeichnet Batterien deshalb als sekundäre Stromquelle. Beim Laden und Entladen wird Energie verbraucht beziehungsweise in andere Formen umgewandelt; die abgegebene Menge ist kleiner als die aufgenommene.
Das kann dennoch sinnvoll sein, weil Strom zu verschiedenen Zeitpunkten unterschiedlich gebraucht wird. Das US-Energieministerium erklärt dies am Zusammenspiel von Solarstrom und Speichern: Erzeugung und hohe Nachfrage fallen nicht immer zusammen. Eine Batterie kann Energie aufnehmen und später abgeben. Auch ein eigenständiger Speicher ohne direkt benachbarten Solarpark kann diese zeitliche Verschiebung leisten.
Für die Bewertung braucht es daher zwei Fragen: Woher kommt der Ladestrom, und welche andere Versorgung wird durch das Entladen verändert? Die Antwort kann je nach Stunde anders ausfallen. Ein Speicher mit großer Kapazität erhält seinen Beitrag zum Energiesystem durch seinen tatsächlichen Einsatz, nicht durch das Etikett Batterie.
Warum auf den Projektseiten verschiedene Zahlen stehen
Beim aktuellen Projekt lohnt ein genauer Blick auf die Quellen. Die öffentliche Energizar-Seite nennt weiterhin 1.000 MWh und 250 MW. Auch ihre Zeitangaben sind uneinheitlich: Im Überblick steht ein früherer Betriebsbeginn, während der Bauablauf Tests zum Jahresende 2027 nennt. Die neueren datierten Finanzierungsmeldungen sprechen von 1.200 MWh und dem vierten Quartal 2027. Für die vorstehenden Rechnungen verwenden wir diese neuere Energiemenge und die von Foley Hoag ausdrücklich genannten 250 MW.
Eine weitere Zahl gehört in eine andere Schublade: Die rund 850 Millionen Dollar umfassen mehrere Finanzierungsinstrumente, darunter Bau- und Laufzeitdarlehen, Brückenfinanzierung und Zusagen im Zusammenhang mit Steuergutschriften. Den Gesamtbetrag durch die Kilowattstunden zu teilen und das Ergebnis als Batteriepreis auszugeben, würde diese unterschiedlichen Größen vermischen.
Für Leser bleibt damit ein nützlicher Prüfmaßstab für die nächste Großspeicher-Meldung: Energiemenge, Leistung, geplanter Einsatz und Standort gemeinsam lesen. Bei Energizar ergeben sie das Bild eines Speichers für Stunden, eingebunden in ein städtisches Netz. Ob er seine Rolle wie geplant erfüllt, wird der Bau- und spätere Betriebsverlauf zeigen.
Quellen
- Foley Hoag: Energizar financing (2026-10-20)
- Flatiron Energy via Business Wire: Financial Close on 1200MWh Energizar (2026-10-15)
- Flatiron Energy: Energizar project site
- U.S. EIA: Energy storage for electricity generation
- U.S. EIA: Duration of utility-scale batteries (2022-03-25)
- U.S. EIA: Batteries as secondary electricity source (2024-09-05)
- FERC: Guide to ISO New England
- U.S. Department of Energy: Solar Energy and Storage Basics
Für diesen Artikel wurden KI-gestützte Recherche- und Editierwerkzeuge verwendet. Der Inhalt wurde redaktionell geprüft.
