Erneuerbare Energien

Solarstrom für eine Kupfermine: Wie ein Batteriespeicher aus Tageslicht planbare Leistung machen soll

Kamoa-Kakula kombiniert 233 MWp Solarstrom mit 526 MWh Speicher für mindestens 30 MW planbare Leistung. Was der Betriebsstart belegt – und was offen bleibt.

Von Wolfgang

28. Aug. 20266 Min. Lesezeit

Solarstrom für eine Kupfermine: Wie ein Batteriespeicher aus Tageslicht planbare Leistung machen soll

Kamoa-Kakula kombiniert 233 MWp Solarstrom mit 526 MWh Speicher für mindestens 30 MW planbare Leistung. Was der Betriebsstart belegt – und was offen bleibt.

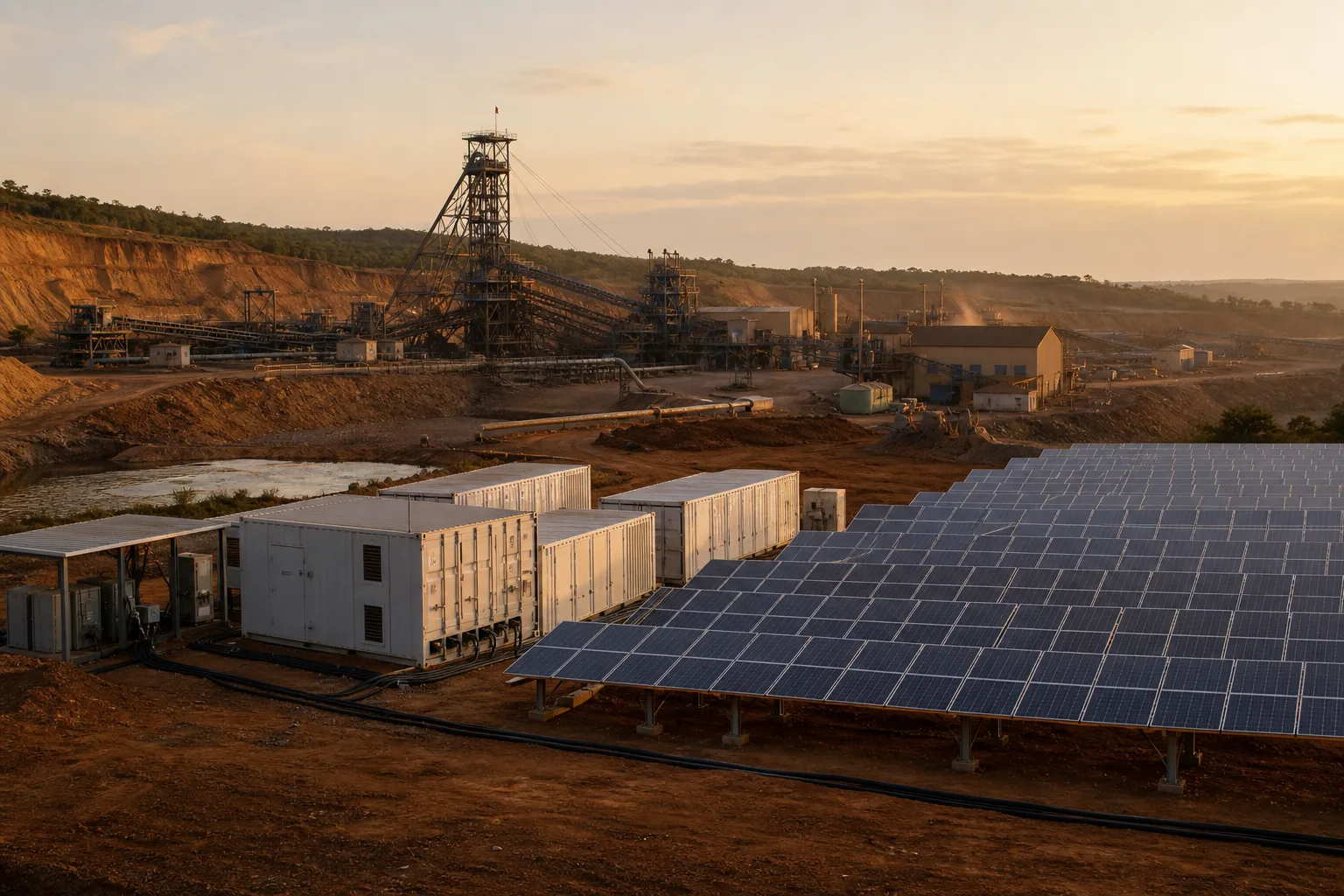

Eine Kupfermine kann ihre Schmelzen, Pumpen und Aufbereitung nicht nach dem Wetter ausrichten. Genau deshalb ist das neue Solar- und Batteriesystem am Kamoa-Kakula-Komplex in der Demokratischen Republik Kongo interessanter als ein weiterer großer Solarpark: Aus 233 MWp Photovoltaik und 526 MWh Speicher sollen mindestens 30 MW planbare erneuerbare Leistung werden.

CrossBoundary Energy meldete am 25. August die kommerzielle Inbetriebnahme des Teilprojekts; als Commercial Operation Date nennt das Unternehmen den 12. August 2026. Energy-Storage.News, Ecofin und The Star berichteten ebenfalls über den Betriebsstart. Das ist ein belastbarer Anlass, aber noch kein Langzeitnachweis. Die Anlage zeigt, wie ein PV-Feld und ein großer Speicher für eine industrielle Last zusammenspielen können. Ob die zugesagte Mindestleistung über Monate bei Wetterwechseln, Wartung und Batteriealterung hält, ist eine andere Frage.

Drei Zahlen, drei unterschiedliche Aufgaben

Die Zahlen des Projekts lassen sich leicht falsch lesen. 233 MWp beschreiben die installierte Spitzenleistung der Photovoltaik unter definierten Testbedingungen. 526 MWh nennen die nominelle Energiemenge des Batteriespeichers. Mindestens 30 MW ist dagegen die zugesagte planbare Abgabeleistung. Leistung und Energie sind nicht dasselbe: MW sagen, wie viel gerade geliefert wird; MWh sagen, wie viel Energie über eine Zeitspanne gespeichert oder abgegeben werden kann.

Nach Angaben von CrossBoundary koppelt das Teilprojekt 233 MWp PV mit einem Batteriespeicher von 123 MVA beziehungsweise 526 MWh. Es soll mindestens 30 MW erneuerbare Dauerleistung für Kamoa Copper bereitstellen. Mehrere Fach- und Regionalberichte geben diese Größenordnung wieder. Die Angaben belegen eine real in Betrieb gemeldete Industrieanlage; sie belegen weder eine vollständige Autarkie der Mine noch 30 MW in jeder einzelnen Stunde.

Wie der Strom durch das System läuft

Tagsüber kann die PV-Anlage einen Teil der Minenlast direkt versorgen. Überschüsse gehen in den Batteriespeicher. Sinkt die Solarproduktion, gibt der Speicher Energie zurück. Damit wird aus einer schwankenden Erzeugung keine konstante Energiequelle, aber eine besser planbare Abgabe.

Im frühen Betrieb wurden nach Berichten mehr als 150 MW PV-Ausgabe genannt. Davon seien 50 MW direkt in das Minennetz geflossen, der übrige Anteil habe die Batterie geladen. Diese Momentaufnahme erklärt das Prinzip: Die Anlage muss in Stunden mit viel Sonne deutlich mehr erzeugen als die vertraglich zugesagte Mindestleistung, um zugleich den laufenden Verbrauch zu decken und Energie für spätere Stunden zurückzulegen.

Wie lange das in der Praxis funktioniert, entscheidet nicht die Modulzahl. Relevant sind Ladezustand und Reserve, die Leistung der Wechselrichter, das Lastprofil der Mine, Wetter, Wartungsfenster und die Einbindung weiterer Versorgungsquellen. Ein Batteriespeicher erzeugt keinen Strom selbst; er verschiebt zuvor erzeugte Energie und verursacht dabei Umwandlungs- und Eigenverluste.

Originalgrafik zeigt direkte Versorgung der Mine, Batterieladung, Entladung bei sinkender Solarproduktion und offene Betriebsdaten
Direkte PV-Versorgung, Speicherladung und Entladung erklären den Mechanismus; Wetter, Reserve und Wartung entscheiden über den Nachweis. – durch KI erzeugt

Was die Speichergröße rechnerisch bedeutet

Die Redaktion hat die veröffentlichten Eckdaten in zwei einfache Größenordnungen übersetzt. Teilt man 526 MWh durch 30 MW, ergeben sich rund 17,53 Stunden nominelle Vollentladung bei konstanter Abgabe von 30 MW. Das macht den Speicher im Verhältnis zur zugesagten Leistung greifbar.

Diese Rechnung ist keine Aussage über die tatsächliche Nachtversorgung. Öffentlich bekannt sind weder die nutzbare statt nominelle Kapazität noch Mindestreserve, Entladetiefe, Wirkungsgrad, Degradation oder die konkrete Steuerungslogik. Auch Lastspitzen und mehrere sonnenarme Stunden hintereinander können die verfügbare Zeit verändern. Die 17,53 Stunden sind deshalb eine technische Näherung, kein Betriebswert.

Die zweite Gegenprobe betrifft die Jahresenergie. 30 MW rund um die Uhr entsprächen 262.800 MWh im Jahr. CrossBoundary nennt für das Projekt rund 300.000 MWh saubere Jahresenergie. Das liegt rechnerisch 37.200 MWh oder rund 14,2 Prozent über dem reinen 30-MW-Jahresäquivalent. Die Größenordnungen passen zu einem System, das tagsüber direkt Strom liefert und gleichzeitig Energie speichert. Sie beweisen aber nicht, dass am Minennetz in jeder Stunde 30 MW anliegen.

Auch das Verhältnis zwischen PV und Mindestleistung zeigt die Aufgabe der Anlage: 233 MWp liegen rechnerisch bei rund dem 7,77-Fachen von 30 MW. Das ist kein Wirkungsgrad und kein Qualitätsurteil. Es beschreibt, wie viel Erzeugungskapazität benötigt wird, wenn aus Tagesproduktion eine planbarere industrielle Mindestleistung entstehen soll.

Inbetriebnahme ist nicht Regelbetrieb

Die CrossBoundary-Projektseite nennt 95 Prozent jährliche Verfügbarkeit, rund 300.000 MWh Jahresproduktion und etwa 78.750 Tonnen vermiedene CO₂-Emissionen pro Jahr. Diese Werte stammen aus dem Projekt- und Unternehmenskontext. Eine öffentliche Messdefinition für die Verfügbarkeit, Angaben zu Ausfallklassen, Reserveführung oder eine unabhängige Langzeitstatistik liegen nicht vor.

Das schmälert die Bedeutung des Betriebsstarts nicht. Zwischen einem unterschriebenen Vertrag und einer kommerziell in Betrieb gemeldeten Anlage liegt eine reale Bau- und Integrationsleistung. CrossBoundary hatte den PPA im April 2025 geschlossen; nach Angaben des Unternehmens vergingen bis zum kommerziellen Betrieb 16 Monate. Der frühere PPA-Stand nannte noch 222 MWp PV, die aktuelle Projektbeschreibung 233 MWp. Für die Bewertung zählt daher der spätere Projektstand, nicht eine rückwirkend geglättete Zahl.

Gleichzeitig wäre es falsch, aus dem Teilprojekt das gesamte 60-MW-Solarprogramm der Mine abzuleiten. Ivanhoe Mines beschrieb im Juli ein breiteres Programm aus zwei Anlagen noch in der Hochlaufphase. Der aktuelle CrossBoundary-Readback betrifft mindestens 30 MW. Er bestätigt nicht, dass der zweite Teil bereits vollständig im Regelbetrieb ist.

Originalgrafik ordnet 233 MWp Photovoltaik, 526 MWh Speicher und mindestens 30 MW Leistung mit konditionalen Jahresenergie-Rechnungen ein
Die Größenordnungsrechnung macht Projektangaben verständlich, ersetzt aber keinen unabhängigen Nachweis des Dauerbetriebs. – durch KI erzeugt

Der wirtschaftliche Test steht noch aus

Für einen abgelegenen, energieintensiven Bergbaubetrieb kann eine besser planbare Solarversorgung wirtschaftlich attraktiv sein. Sie kann Abhängigkeiten von Dieseltransporten und instabilen Netzen verringern. CrossBoundary verweist auf geringere Kosten fester erneuerbarer Energie über fünf Jahre. Diese Aussage bleibt jedoch eine Unternehmensangabe; Projektkosten und PPA-Preis sind nicht öffentlich.

Entscheidend sind deshalb mehr als die Investition in PV und Batterie: Brennstoff- und Transportkosten, Finanzierung, Batterieersatz, Wartung, Ersatzteile, Netzausfälle und die Kosten von Produktionsunterbrechungen gehören in dieselbe Rechnung. Eine Mine mit hoher, relativ gleichmäßiger Last und starkem Solarangebot hat außerdem andere Voraussetzungen als ein deutsches Werk, ein Rechenzentrum oder ein öffentliches Netz.

Was Deutschland und Europa daraus mitnehmen können

Der Fall in der DR Kongo ist keine Blaupause für Deutschland oder die EU. Er ist aber ein brauchbarer Prüfstein für eine Frage, die auch hier wichtiger wird: Wie lässt sich schwankende Erzeugung mit einer zugesagten Mindestleistung für Industrie und Infrastruktur verbinden?

Für eine Übertragung wären konkrete Lastprofile, Netzanschlüsse, Genehmigungen, Reserveziele, Lieferketten und Lebenszykluskosten entscheidend. Vor allem braucht es Betriebsdaten. Ein nachvollziehbarer Bericht über mehrere Monate müsste erklären, wie die 95-Prozent-Verfügbarkeit gemessen wird, wie viel Energie tatsächlich am Minennetz ankommt, welche Reserve der Speicher hält und wie sich Wetter, Wartung und Batteriealterung auswirken.

Kamoa-Kakula ist damit ein wichtiger industrieller Betriebsfall, aber noch kein Beweis für eine universelle Formel. Der nächste Erkenntnisgewinn kommt nicht aus einer weiteren Superlative, sondern aus transparenten Daten zum Betrieb.

Quellen und weiterführende Informationen

Hinweis: Für diesen Artikel wurden KI-gestützte Recherche- und Editierwerkzeuge verwendet. Der Inhalt wurde redaktionell geprüft. Stand: 2026-08-28.
