Erneuerbare Energien

408 MW Wind plus Speicher: Gawara Baya beginnt mit dem Bau

CIP finanziert Gawara Baya in Queensland. Warum 408 MW Wind, 104 MW Batterie und Grid-Forming erst nach Netzanschluss als Systemleistung zählen.

Von Wolfgang

01. Sep. 20264 Min. Lesezeit

408 MW Wind plus Speicher: Gawara Baya beginnt mit dem Bau

CIP finanziert Gawara Baya in Queensland. Warum 408 MW Wind, 104 MW Batterie und Grid-Forming erst nach Netzanschluss als Systemleistung zählen.

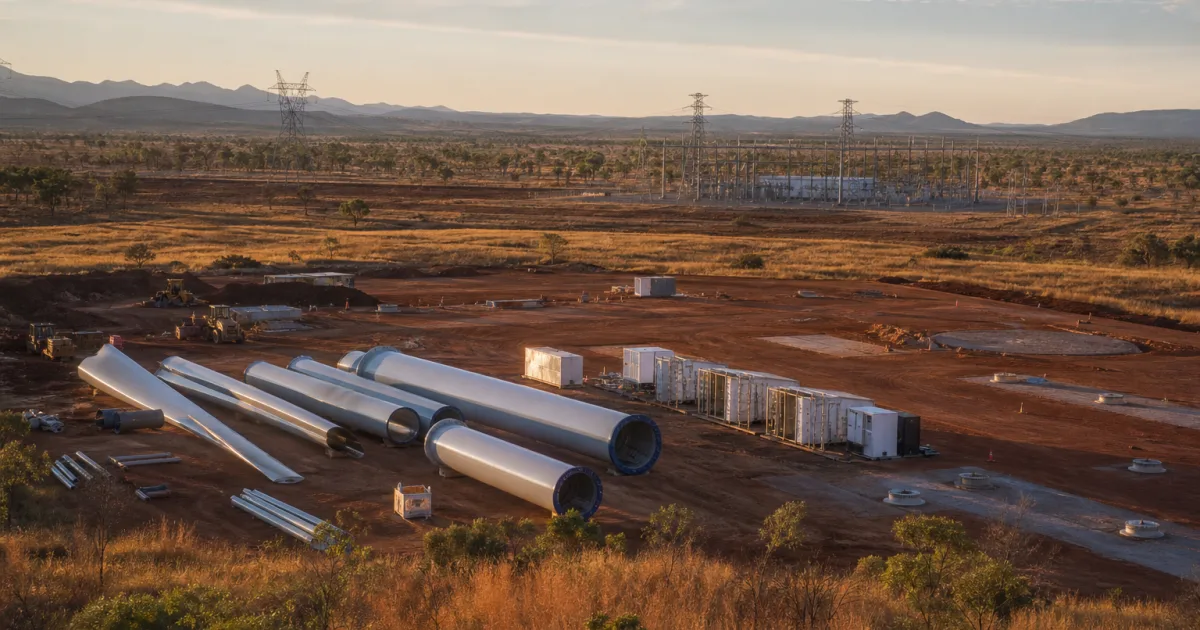

Gawara Baya in North Queensland ist finanziert und soll gebaut werden. Copenhagen Infrastructure Partners (CIP) meldete am 31. August 2026 die Übernahme von Windlab, den finalen Investitionsentscheid und eine AUD-1,7-Milliarden-Fazilität. Geplant sind 408 MW Onshore-Wind, ein Batteriespeicher mit 104 MW und 68 Turbinen; die vollständige Inbetriebnahme ist für 2030 vorgesehen.

Der Bau kann beginnen

Copenhagen Infrastructure V übernimmt das Projekt laut CIP vollständig von Windlab. Zehn Banken finanzieren die Fazilität; Stanwell und SmartestEnergy sind als langfristige Abnehmer genannt. Auch das australische Capacity Investment Scheme (CIS) gehört zum Erlösrahmen.

Das ist ein belastbarer Schritt über Genehmigung und Projektentwicklung hinaus. Finanzierung, Abnahmevereinbarungen und CIS-Auswahl belegen jedoch keine physische Einspeisung. Nach dem Bau folgen Netzanschluss und Energisierung, also das Setzen der Anlage unter Spannung, danach Schutz-, Mess- und Netztests sowie gegebenenfalls die Präqualifikation für Markt- oder Systemdienste.

Die veröffentlichten Zahlen haben verschiedene Bezugsgrößen

CIP nennt 408 MW Windleistung und 68 Turbinen. Das amtliche DCCEEW-Register führt Gawara Baya im CIS mit 399 MW sowie einer Batterie von 104 MW und 217 MWh. Die Differenz zwischen 408 und 399 MW beträgt 9 MW oder rund 2,21 Prozent der CIP-Angabe. Die Quellen erklären nicht autoritativ, warum die Bezugsgrößen abweichen.

Die frühere Umweltfreigabe von 2024 beschrieb 400 MW und 69 Turbinen. MW bezeichnen Leistung zu einem Zeitpunkt, MWh den Energieinhalt. Aus 217 MWh geteilt durch 104 MW ergeben sich rechnerisch rund 2,09 Stunden oder 125,19 Minuten theoretische Vollleistung. Wirkungsgrad, Ladezustand, Reserven, Degradation, Netzgrenzen und Vermarktung sind darin nicht enthalten.

Eine Originalgrafik ordnet Genehmigung, CIS-Auswahl, Finanzierung und Bau vor Netzanschluss, Grid-Forming-Test, Präqualifikation und gemessener Fahrweise.
Originalgrafik: Eine Prozesslinie trennt belegte oder angekündigte Projektstufen von den für Gawara Baya noch nachzuweisenden Netz- und Betriebsstufen; 2030 bleibt ein Zieltermin – durch KI erzeugt

Die Batterie soll das Netz mitformen

Der Batteriespeicher ist als Grid-Forming-System vorgesehen. Seine Wechselrichter können eine eigene Spannungsreferenz bilden und unter passenden Bedingungen Spannung, Frequenz und Systemstärke unterstützen. Systemstärke beschreibt hier vereinfacht die Stabilität der Spannungswellenform an einem Netzpunkt mit vielen leistungselektronisch gekoppelten Anlagen.

Federation Asset Management und Windlab vergleichen die geplante Funktion mit Diensten, die traditionell ein Synchronkondensator bereitstellt. AEMO verweist für solche Anschlüsse auf standortspezifische Modellierung, Abstimmung mit Netzbetreiber und AEMO sowie auf die unterschiedliche Umsetzung durch Hersteller. ARENA dokumentiert bei anderen australischen Anlagen Fragen zu Modellen, Controllern, Wechselrichtern und Marktregeln.

Die zentrale offene Frage ist, ob die Anlage nach Anschluss und Tests ihre Grid-Forming-Systemrolle verlässlich erfüllt.

Umweltvorgaben bleiben neben dem Netzbetrieb wichtig

Die Queensland-Genehmigung stammt aus dem August 2023, die Bundesfreigabe nach dem EPBC Act aus dem Juni 2024. Sie enthält Bedingungen zum Schutz von Sharman’s Rock-Wallaby und nördlichem Greater Glider. Windlab beschreibt für das Projekt auf Gugu Badhun Country mehr als 8.000 Stunden ökologischer Studien, fast 99 Prozent erhaltenes potenzielles Habitat, weniger als 0,3 Prozent Flächenbelegung, eine anfängliche Betriebsdauer von 30 Jahren, einen Rückbauplan und eine Biodiversitäts-Net-Gain-Strategie. Genannt ist zudem ein Indigenous Land Use Agreement.

Das sind Genehmigungsbedingungen, Planungsangaben oder Betreiberziele, keine unabhängigen Ergebnisdaten. Gleiches gilt für die Erwartungen von bis zu 240.000 Haushalten, 1,2 Millionen Tonnen vermiedenen CO2-Emissionen pro Jahr, bis zu 500 Jobs und mehr als AUD 200 Millionen regionalem Effekt.

Eine Originalgrafik stellt CIP-Angaben zu 408 Megawatt Wind, 104 Megawatt Batterie und 68 Turbinen den DCCEEW-Registerwerten 399 Megawatt sowie 104 Megawatt und 217 Megawattstunden gegenüber.
Evidenzgrafik: CIP-Angaben und DCCEEW-Registerwerte werden getrennt gezeigt; 217 MWh geteilt durch 104 MW ergibt rund 2,09 Stunden nominal, nicht reale Betriebsdauer – durch KI erzeugt

Entscheidend werden Anschluss und Betriebsdaten

Für Deutschland und die EU ist nicht die australische EPBC-, CIS- oder NEM-Regelung übertragbar, wohl aber die Trennung der Nachweise: Erzeugungsleistung, Speicherenergie, Netzanschluss, Umrichterverhalten, Verfügbarkeit, Marktrolle und Umweltauflagen sagen jeweils etwas anderes aus.

Der nächste belastbare Schritt sind veröffentlichte Daten zu Energisierung, Schutz- und Netztests, Präqualifikation, Fahrweise, Verfügbarkeit und Umweltmonitoring. Erst dann lässt sich die geplante Anlage als messbare Systemleistung einordnen.
