In einer Jülicher Modellstudie reicht die Feuchtigkeit der Umgebungsluft in rund 97 Prozent von 20.265 untersuchten Regionen für den Wasserbedarf einer Methanol-Prozesskette. Das erweitert den Blick auf wasserarme Standorte. Eine Fabrik ist damit allerdings nicht beschrieben: Entscheidend bleiben erneuerbarer Strom, flexible Anlagen, Speicher, Kühlung und eine Prüfung der Folgen am jeweiligen Ort.
Grünes Methanol gilt als möglicher Rohstoff für die Chemie und als Kraftstoff dort, wo direkte Elektrifizierung schwierig ist. Seine Herstellung braucht jedoch Kohlenstoff, Wasser und viel Strom. Gerade Regionen mit guten Wind- oder Solarbedingungen leiden oft unter Wasserstress. Forschende aus dem Forschungszentrum Jülich haben deshalb eine Prozesskette modelliert, die Kohlendioxid und Wasser gemeinsam aus der Luft gewinnt und daraus mit erneuerbarem Strom Methanol herstellt.

Die 97-Prozent-Zahl beschreibt eine Jahresbilanz

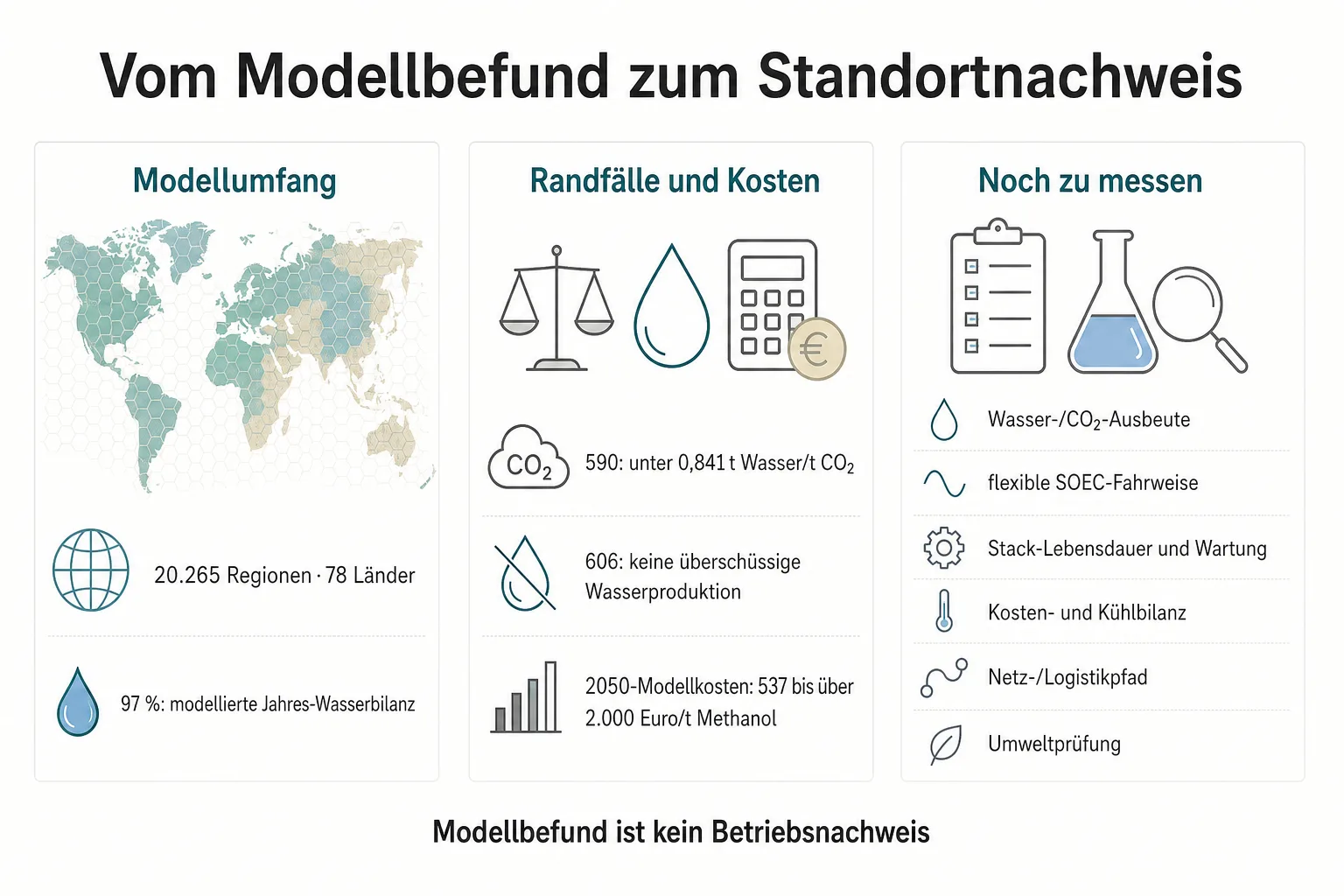

Die am 24. August in Nature Communications veröffentlichte Studie betrachtet 20.265 Regionen in 78 Ländern, für die bis 2050 mindestens mittlerer Wasserstress erwartet wird. In rund 97 Prozent dieser Auswahl reicht die im Modell verfügbare Feuchtigkeit der Luft über das Jahr für den Prozessbedarf. Das ist relevant, weil lokale Süßwasserquellen damit nicht von vornherein über einen Standort entscheiden müssten.
Die Zahl ist enger, als sie zunächst klingt. Sie sagt weder, dass dort heute eine Anlage betrieben werden kann, noch dass die Standorte wirtschaftlich sind. Sie fasst eine modellierte Jahresbilanz unter festgelegten Annahmen zusammen. Wetterdaten, Sorbens, Prozessführung, Speicher und die für 2050 angesetzten Kosten gehören zu dieser Rechnung. Die Studie liefert damit eine Standort-Hypothese, keinen Betriebsnachweis.
Auch innerhalb der Modellwelt gibt es Unterschiede. 590 Regionen liegen beim mittleren Wasserangebot unter einer Schwelle von 0,841 Tonnen Wasser je Tonne CO₂. Weitere 606 Regionen erzeugen im optimierten System kein überschüssiges Wasser. Es handelt sich um zwei verschiedene Gruppen; sie dürfen nicht addiert werden. Für solche Fälle modellieren die Autoren unter anderem einen Betrieb in feuchteren Stunden sowie Wasser- und Energiespeicher.
Aus Luft wird erst mit Strom Methanol

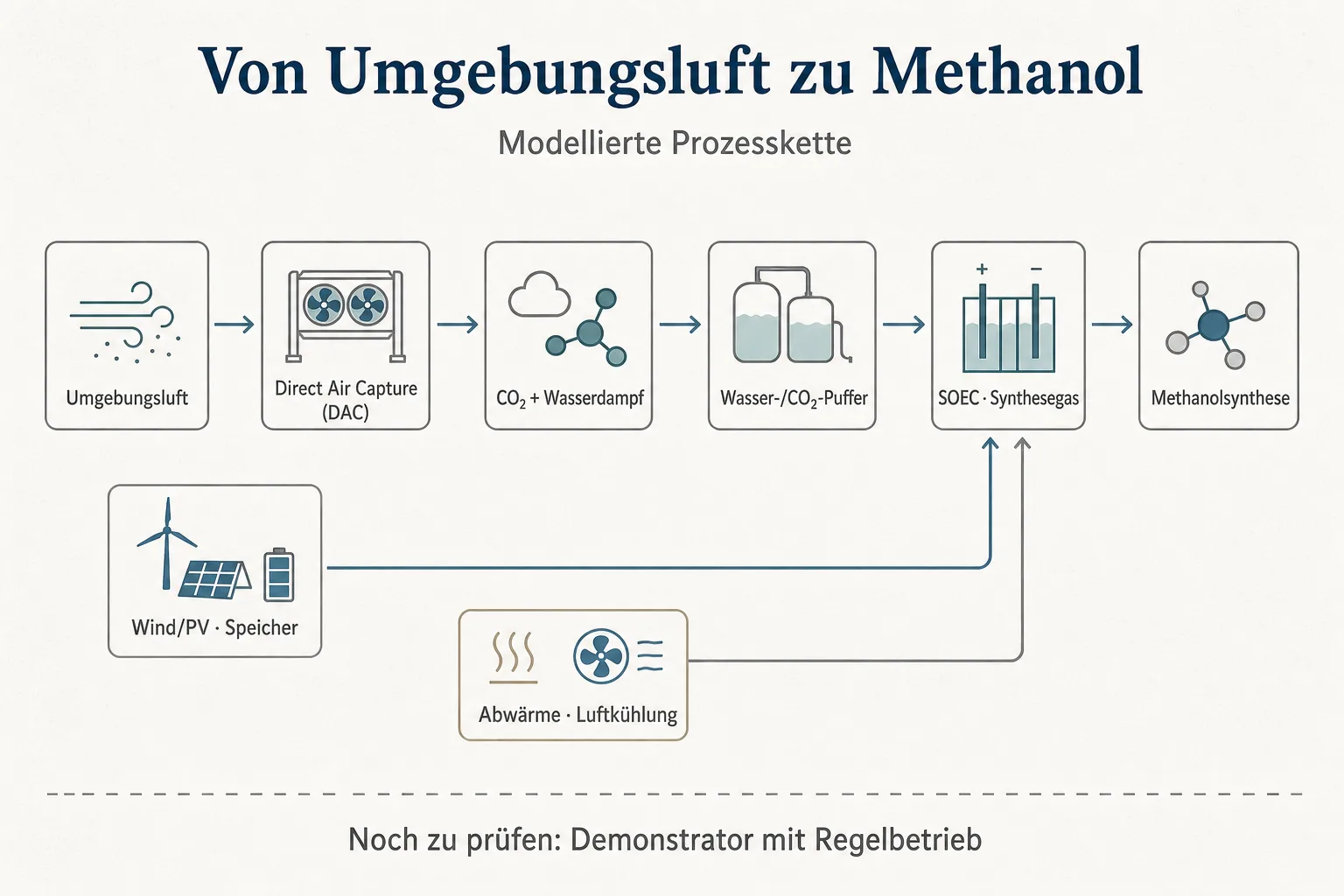

Am Anfang steht Direct Air Capture, kurz DAC. Ein festes Sorbens bindet Kohlendioxid aus der Umgebungsluft und zugleich Wasserdampf. Diese gemeinsame Bindung wird als Co-Adsorption bezeichnet. Im Jülicher Modell werden beide Stoffströme gepuffert. Das Wasser und das CO₂ gelangen anschließend in eine Festoxid-Hochtemperaturelektrolyse, SOEC genannt. Mit erneuerbarem Strom entsteht daraus Synthesegas, das in der nächsten Stufe zu Methanol umgesetzt wird.
Die Kette enthält mehr als die drei Hauptaggregate. Sie umfasst im Modell auch Wind- und Photovoltaikanlagen, Batterie- und Wärmespeicher, Wärmepumpen, elektrische Kessel und Luftkühlung. Die eigene redaktionelle Einordnung liegt genau in dieser Verbindung: Von der Luftgewinnung über das Stromprofil bis zu Kühlung, Netz und Wartung entsteht eine Prüfkette. Erst wenn alle Glieder zusammenpassen, wird aus einer günstigen Modellregion ein plausibler Anlagenstandort.

Das Stromprofil ist wichtiger als hohe Luftfeuchte allein
Ein feuchter Standort ist im Modell nicht automatisch der günstigste. Die Studie sieht hohe Wind- und PV-Volllaststunden als besonders wichtige Kostentreiber. Volllaststunden sind eine rechnerische Größe für die jährliche Stromausbeute bei Nennleistung; sie bedeuten keine gleichmäßige Einspeisung. Niedrige modellierte Kosten treten vor allem dort auf, wo mehr als etwa 3.000 Wind-Volllaststunden und mehr als 1.750 PV-Volllaststunden zusammenkommen.
Das erklärt, warum die Standortfrage nicht bei der Luftfeuchte enden darf. Wind und Sonne liefern nicht jederzeit dieselbe Leistung. Die SOEC soll im Modell bei viel Strom stärker fahren und bei geringem Angebot gedrosselt oder abgeschaltet werden. Wasserpuffer, Batterien und Wärmespeicher sollen die übrigen Prozessschritte darauf abstimmen. Ob diese flexible Fahrweise mit realen Stack-Lebensdauern, Wartungsintervallen und Verfügbarkeit im industriellen Alltag funktioniert, ist noch nicht gezeigt.
DryHy, das Jülicher Forschungsprojekt hinter dem Kontext der Studie, beschreibt Modellierung und experimentelle Arbeit an Teilprozessen. Daraus folgt kein gebauter, ans Netz angeschlossener Methanolbetrieb. Vor einer Investitionsentscheidung müssten Betreiber daher nicht nur die Erzeugung erneuerbaren Stroms sichern, sondern auch Netzanschluss, Reserven, Logistik und Abnahme konkret belegen.
Luftkühlung löst nicht jede Wasserfrage
Die Autoren modellieren Luftkühlung und Wärmenutzung. Dadurch wird in ihrer Prozessgrenze kein zusätzliches Verdunstungswasser für die Kühlung angesetzt. Die Abwärme aus SOEC und Methanolsynthese beziffern sie auf ungefähr 1,34 Megawattstunden je Tonne Methanol; ein Teil kann für die DAC-Stufe nutzbar sein. In der Modellrechnung bleibt Luftkühlung meist ein kleiner Kostenposten, in ungünstigen Fällen bis etwa 30 Euro je Tonne.
Das ist keine vollständige Wasserfreiheits-Erklärung. Eine unabhängige Studie zu Wasser- und Kühlrisiken bei Wasserstoffproduktion zeigt, wie stark Reinigung und klimatisch abhängige Kühlpfade die Bilanz verändern können. Sie untersucht nicht die konkrete Jülicher Kette und widerlegt deren Luftkühlungsannahme nicht. Sie macht aber deutlich, warum eine reale Anlage ihre gesamte Wasser-, Kühl- und Lebenszyklusbilanz offenlegen müsste.
Dasselbe gilt für die Kosten. Die Jülicher Studie projiziert für 2050 geglättete Methanolkosten von etwa 537 bis über 2.000 Euro je Tonne; in der Hälfte der Regionen liegen sie bei höchstens 976 Euro je Tonne. Diese Levelized Cost of Methanol sind Modellkosten über Lebensdauer und Auslastung, keine heutigen Verkaufspreise. Finanzierung, Arbeitskosten, Materialverfügbarkeit, Transport und die konkrete Netzsituation können am einzelnen Standort anders aussehen.

Die offene Prüfung liegt am jeweiligen Standort
Wasser aus Luft kann lokale Süßwasserressourcen im Modell entlasten. Daraus folgt nicht, dass eine großtechnische Entnahme von Wasserdampf folgenlos bleibt. Jülich nennt mögliche Auswirkungen auf Luftfeuchte, Wolken und Niederschlag selbst als offene, standortspezifische Forschungsfrage. Hinzu kommen Flächen für Wind und Photovoltaik, Staub, Abwärme, Materialkreisläufe und die Akzeptanz der Infrastruktur.
Für Deutschland und Europa ist das keine Behauptung, dass in Jülich eine Methanolfabrik entsteht. Der Zusammenhang ist allgemeiner: Der Joint Research Centre der Europäischen Kommission berichtete im August über Dürre, Hitze und sehr niedrige Flussstände in Teilen Europas. E-Fuels, Wasserstoff und chemische Grundstoffe werden deshalb zunehmend daran gemessen werden, ob sie erneuerbaren Strom, Wasserresilienz und Umweltschutz an einem Standort zusammenbringen. Die europäische Wasserresilienzstrategie liefert dafür einen politischen Rahmen, aber keine Genehmigung für eine konkrete Anlage.
Der nächste belastbare Nachweis wäre kein weiteres Weltkartenmodell. Nötig ist ein standortgebundener Demonstrator: mit gemessener Wasser- und CO₂-Ausbeute, flexibler SOEC- und Synthesefahrweise, Daten zu Stack-Lebensdauer und Wartung, einer vollständigen Kosten- und Kühlbilanz, gesichertem Netz- und Logistikpfad sowie einer Umweltprüfung. Erst dann lässt sich beurteilen, ob die Jülicher Standort-Hypothese in einen verlässlichen Regelbetrieb übergeht.
