Europa hat im ersten Halbjahr 2026 Windkraftanlagen mit 8,8 Gigawatt Leistung neu installiert. Das sind nach Angaben des Branchenverbands WindEurope 30 Prozent mehr als ein Jahr zuvor. Deutschland lag mit 3,4 Gigawatt vorn. Die Zahl ist ein echter Ausbau-Befund. Sie sagt aber zunächst nur, wie groß die neu installierte Kapazität ist – nicht, wie viel Strom diese Anlagen bereits erzeugen oder zu welchen Zeiten sie im System zur Verfügung stehen.
Gerade darin liegt die praktische Bedeutung der Bilanz. Windkraft wird nicht mit der Installation fertig. Zwischen Genehmigung, Finanzierung, Turbinenbestellung, Bau, Netzanschluss und Regelbetrieb liegen verschiedene Schritte, die jeweils eigene Engpässe haben können. Für Haushalte und Unternehmen zählt am Ende, ob der Strom am richtigen Ort, zur richtigen Zeit und zu vertretbaren Systemkosten nutzbar wird.

8,8 Gigawatt sind Kapazität, keine Strommenge
Von den 8,8 Gigawatt entfielen laut WindEurope 7,1 Gigawatt auf die EU-27. 74 Prozent der neuen europäischen Kapazität standen an Land; 2,3 Gigawatt Offshore-Wind wurden ans Netz angeschlossen. Die Statistik spricht von Brutto-Neuinstallationen. Rückbau, tatsächliche Verfügbarkeit, Volllaststunden oder die Menge der erzeugten Energie sind damit nicht beschrieben.
Gigawatt messen Leistung beziehungsweise Kapazität. Terawattstunden messen die Strommenge über einen Zeitraum. Beide Größen hängen zusammen, sind aber nicht austauschbar. Für Deutschland weist Fraunhofer ISE für das erste Halbjahr 2026 67,4 Terawattstunden Windstrom aus, nach 60,1 Terawattstunden im Vorjahreszeitraum. Wind deckte 28,4 Prozent der Last. Diese Betriebsdaten zeigen, dass Windkraft im deutschen System real Energie liefert. Sie lassen sich jedoch nicht aus den 8,8 Gigawatt des europäischen Zubaus berechnen.
Die Projektpipeline ist größer als der fertige Ausbau

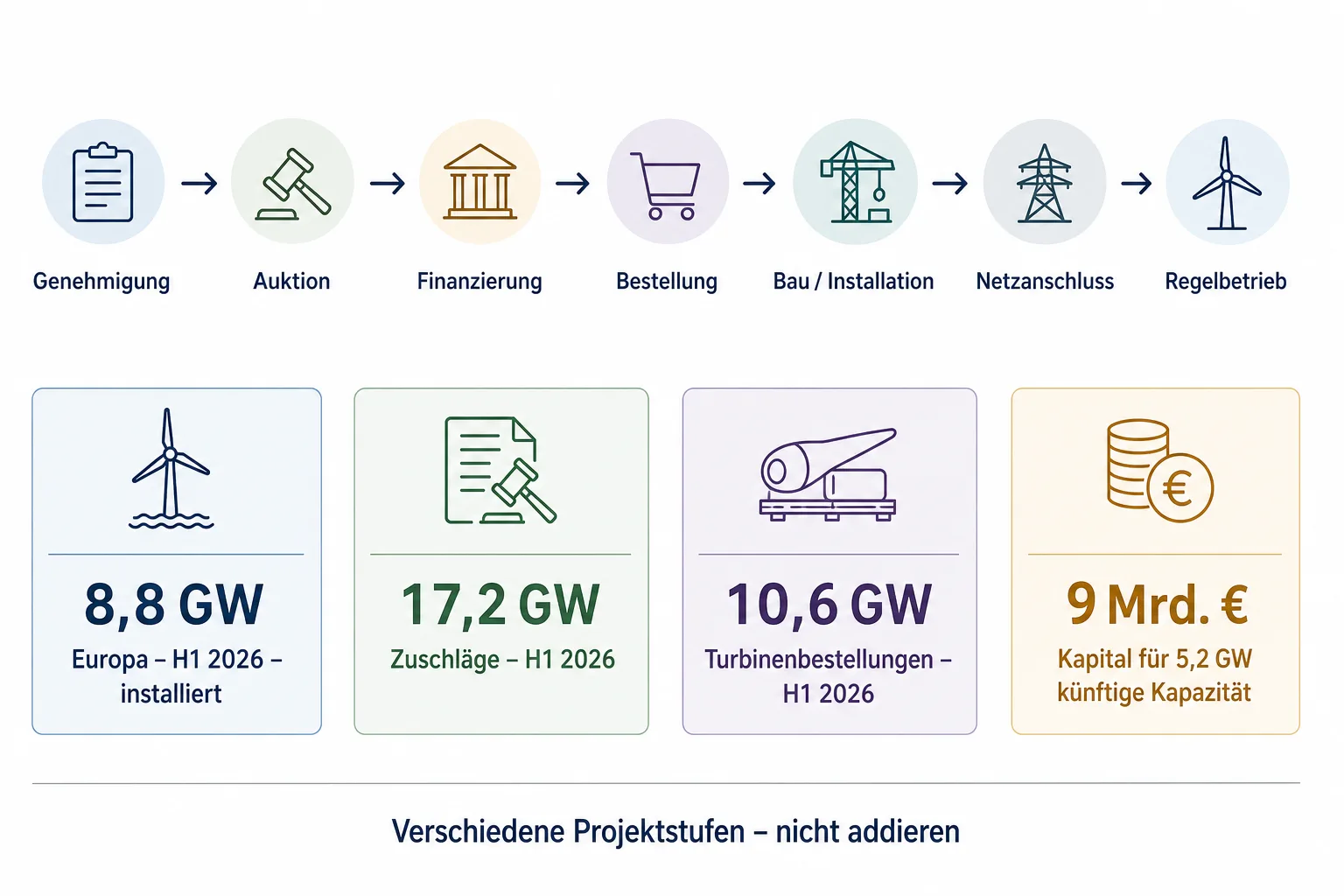

Hinter der Installationszahl stehen weitere Signale. In fünf Ländern wurden im ersten Halbjahr 17,2 Gigawatt Windkraft bezuschlagt. WindEurope nennt außerdem 9 Milliarden Euro Kapital für Projekte mit 5,2 Gigawatt künftiger Kapazität sowie 10,6 Gigawatt feste Turbinenbestellungen. Das spricht für Aktivität in der Pipeline, nicht für zusätzliche Anlagen im Betrieb.
Die Stufen dürfen deshalb nicht addiert werden. Ein Zuschlag öffnet ein Förder- oder Vergabeverfahren; Kapital finanziert ein Vorhaben; eine Bestellung sichert Turbinen. Erst danach folgen Lieferung, Bau, Anschluss, Abnahme und der dauerhafte Betrieb. Deutschland genehmigte nach Angaben von WindEurope in den ersten sechs Monaten mehr als 9 Gigawatt neue Onshore-Windkraft. Zugleich lagen die Genehmigungsvolumina in Spanien, Frankreich, dem Vereinigten Königreich, Italien und Irland niedriger. Der deutsche Wert ist also kein Beleg für ein gleichmäßiges Tempo in ganz Europa.

Am Netz entscheidet sich der nächste Schritt

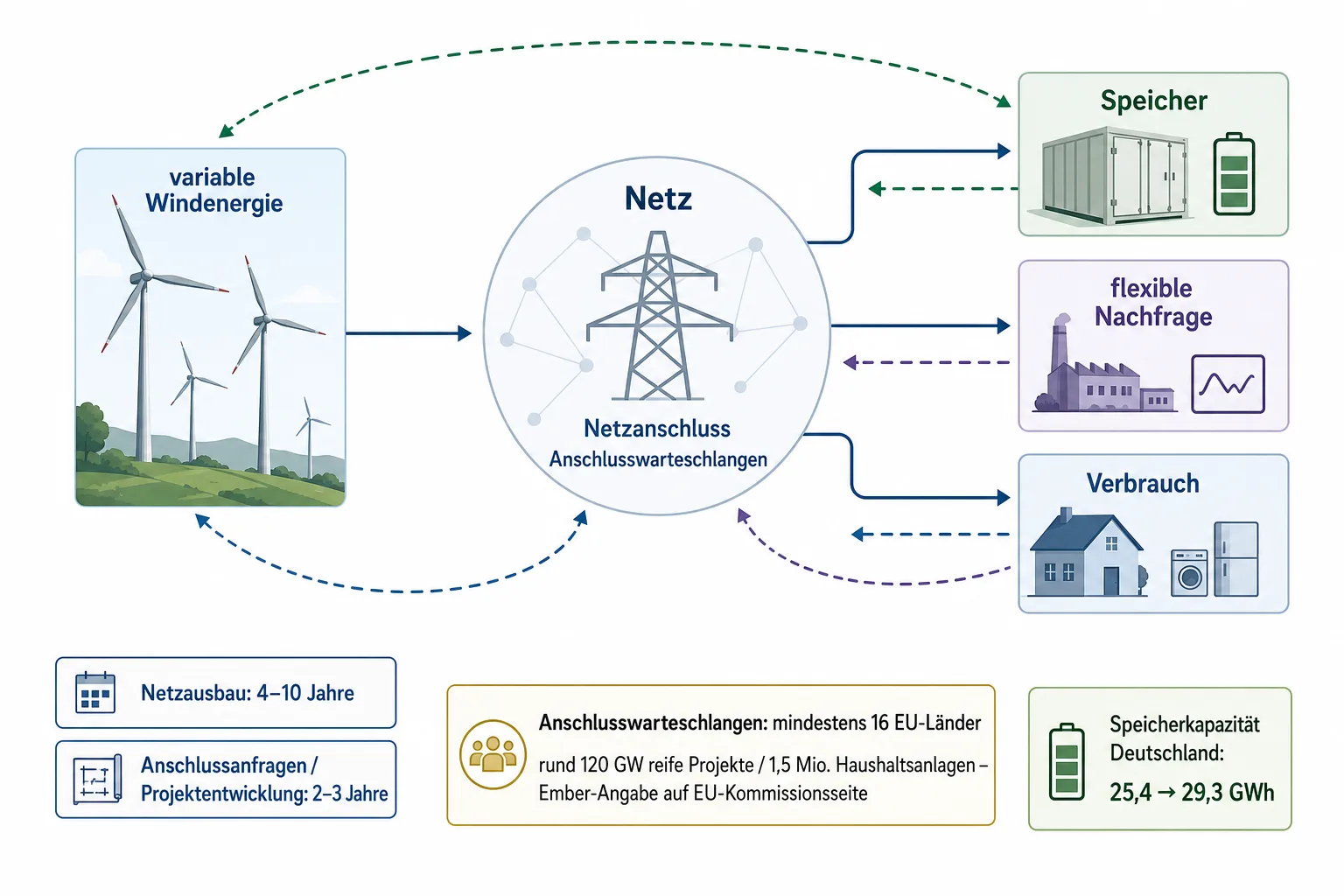

Die wichtigste offene Frage beginnt nach der Projektentwicklung. Die Europäische Kommission verweist auf Anschlusswarteschlangen in mindestens 16 EU-Ländern. Sie nennt dabei unter Verweis auf Ember rund 120 Gigawatt reife Erneuerbaren-Projekte und 1,5 Millionen Haushaltsanlagen, deren rechtzeitiger Netzzugang bis 2030 gefährdet sein kann. Das ist keine Aussage über den Zustand einzelner Windparks. Es zeigt aber, wie weit der Ausbau von Anlagen und der Ausbau der Leitungen auseinanderlaufen können.
Die EU-Guidance zu Netzanschlüssen beschreibt den zeitlichen Konflikt recht klar: Netzausbau kann vier bis zehn Jahre dauern, Anschlussanfragen und Projektentwicklung oft zwei bis drei Jahre. Sie empfiehlt deshalb transparente Reifekriterien, Meilensteine und flexible Anschlussvereinbarungen. Solche Vereinbarungen können Anlagen früher anschließen, wenn ihre Einspeisung bei Engpässen zeitweise begrenzt wird. Sie schaffen keine neue Leitung, können aber vorhandene Kapazität besser nutzen.
Hier liegt auch die Grenze der aktuellen WindEurope-Bilanz. Für die H1-Neuanlagen gibt es keinen einheitlichen europäischen Nachweis, der Netzanschluss, tatsächliche Einspeisung, Verfügbarkeit, Abregelung und Systemdienste zusammen abbildet. Der Ausbau ist damit nicht fraglich. Wie belastbar er im Regelbetrieb schon wirkt, bleibt je nach Land und Netzabschnitt offen.

Mehr Windstrom braucht Speicher, flexible Nachfrage und passende Märkte
Der deutsche Betriebskontext zeigt, warum diese zweite Hälfte der Geschichte wichtig ist. Fraunhofer ISE berichtet für das erste Halbjahr 2026 von mehr Stunden mit sehr niedrigen oder negativen Day-Ahead-Preisen bei hoher Wind- und Solarerzeugung. Zugleich stieg die Speicherkapazität von 25,4 auf 29,3 Gigawattstunden. Das Institut sieht weiter Bedarf an Intraday-Speichern und Flexibilität.
Daraus folgt nicht, dass zusätzlicher Windkraft-Zubau automatisch Preise senkt oder negative Preise verursacht. Solche Stunden entstehen aus dem Zusammenspiel von Erzeugung, Netz, Last, Speicher und Marktregeln. Der Befund macht aber die Richtung deutlich: Je mehr Strom aus wetterabhängigen Quellen kommt, desto wichtiger werden Speicher, steuerbare Verbraucher und ein Netz, das regionale Überschüsse weiterleiten kann. Elektrische Wärmepumpen, Fahrzeuge und Industrieprozesse können dabei Nachfrage schaffen, wenn sie zeitlich flexibel reagieren können.
WindEurope erwartet für das Gesamtjahr 2026 24 Gigawatt neue Installationen in Europa. Die weitere Prognose von 148 Gigawatt zusätzlicher Kapazität bis 2030 ist eine Erwartung des Branchenverbands, kein beschlossener oder bereits gebauter Ausbau. Der aktuelle Rekord bleibt trotzdem relevant: Er zeigt, dass Projekte wieder sichtbar gebaut werden. Der überzeugendere Maßstab für die nächsten Jahre wird aber nicht allein die nächste Gigawatt-Zahl sein, sondern die Kette aus Anschluss, gemessener Einspeisung, Flexibilität, Verfügbarkeit und wachsender Stromnachfrage.
