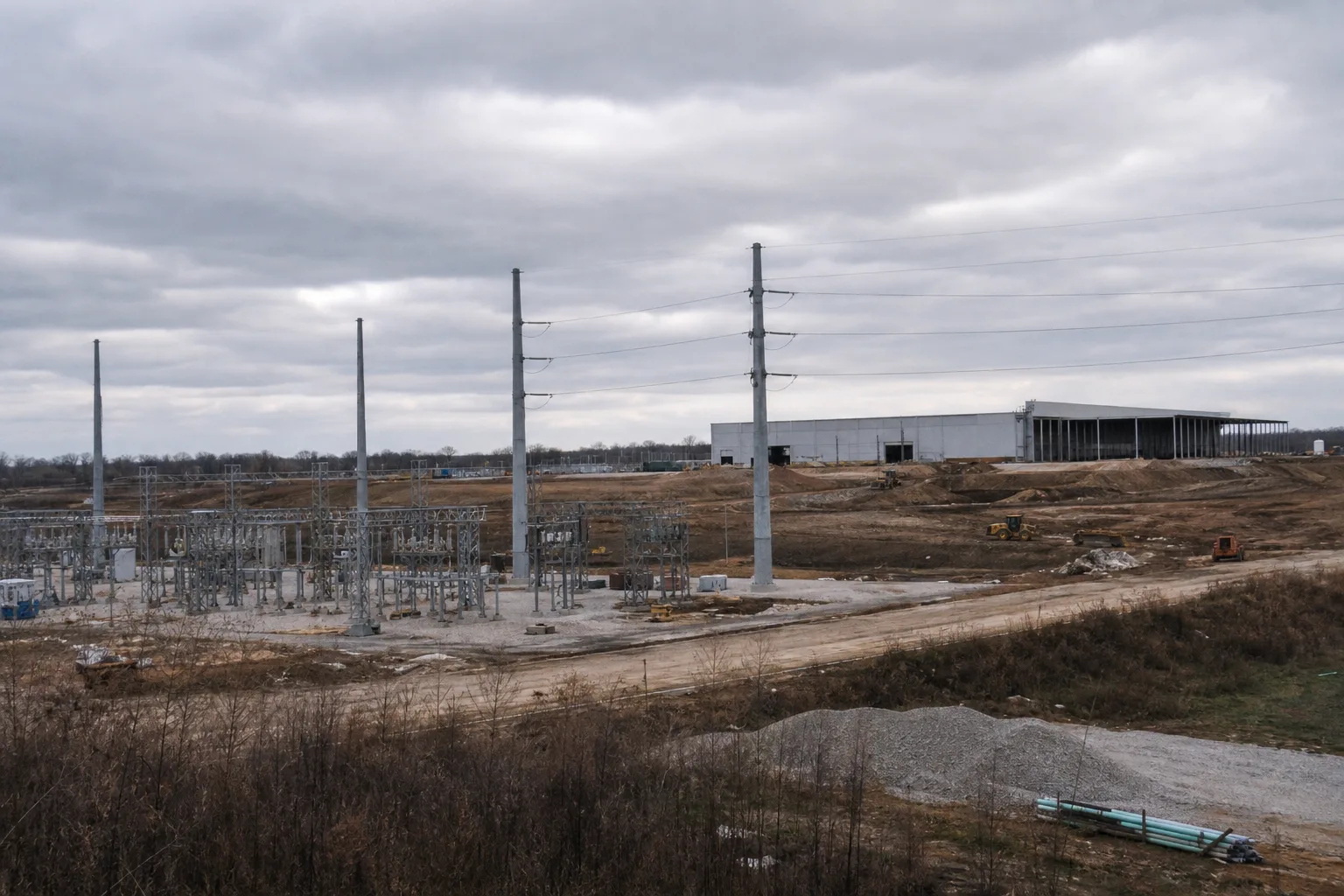

Ein geplantes Rechenzentrum in Ohio verbindet KI-Rechenleistung, Stromausbau und Leasing auf ungewöhnliche Weise. Die auffälligste Zahl ist dabei nicht die geplante Leistung, sondern die Frage, wer für das Ausfallrisiko einsteht.
Das Wichtigste in 30 Sekunden
- NVIDIA und OpenAI kündigten am 17. August 2026 den PORTS-Pike-Campus in Pike County, Ohio, an.
- Geplant sind zunächst rund 4,25 IT-GW; mit einer Option soll der Standort insgesamt etwa 8 IT-GW erreichen.
- Bis zu 105 Milliarden US-Dollar sind keine Barzahlung, sondern eine kumulativ gedeckelte, bedingte Residualwert-Garantie für das anfängliche Leasing-Engagement.
- OpenAI soll Leasingnehmer werden, SB Energy den Campus bauen, besitzen und betreiben. NVIDIA liefert die Compute-Infrastruktur, investiert 1,5 Milliarden US-Dollar und stellt die Garantie.

Die Garantie ist keine Baufinanzierung
Für Leserinnen und Leser ist die Summe zunächst leicht missverständlich. Das Form 8-K von NVIDIA beschreibt mehrere Residualwert-Garantien für Leasingverträge über zunächst ungefähr 4,25 GW IT-Last. Die kumulierte Zahlungspflicht ist auf bis zu 105 Milliarden US-Dollar begrenzt. Das heißt nicht, dass NVIDIA diesen Betrag überweist oder den Bau des gesamten Campus mit einem Scheck finanziert.
Eine Residualwert-Garantie stützt den Wert, der am Ende eines Leasingverhältnisses angenommen wird. Relevant würde die Verpflichtung nur unter den im Vertrag beschriebenen Bedingungen. Das Filing nennt unter anderem Ready-for-Service-Voraussetzungen und mögliche Trigger wie eine Insolvenz von OpenAI mit Lease-Default oder ausbleibende Leasingzahlungen. Welche Option NVIDIA im Ernstfall wählt – etwa Weitervermietung, Verkauf oder Beendigung – hängt von den Vertragsbedingungen ab.
Die vollständigen Vereinbarungen sollen erst als Anlagen zu einem späteren Form 10-Q eingereicht werden. Die genaue Bewertungsformel bleibt deshalb offen. Fest steht nur die Größenordnung der Haftungsobergrenze, nicht eine heute fällige Zahlung.

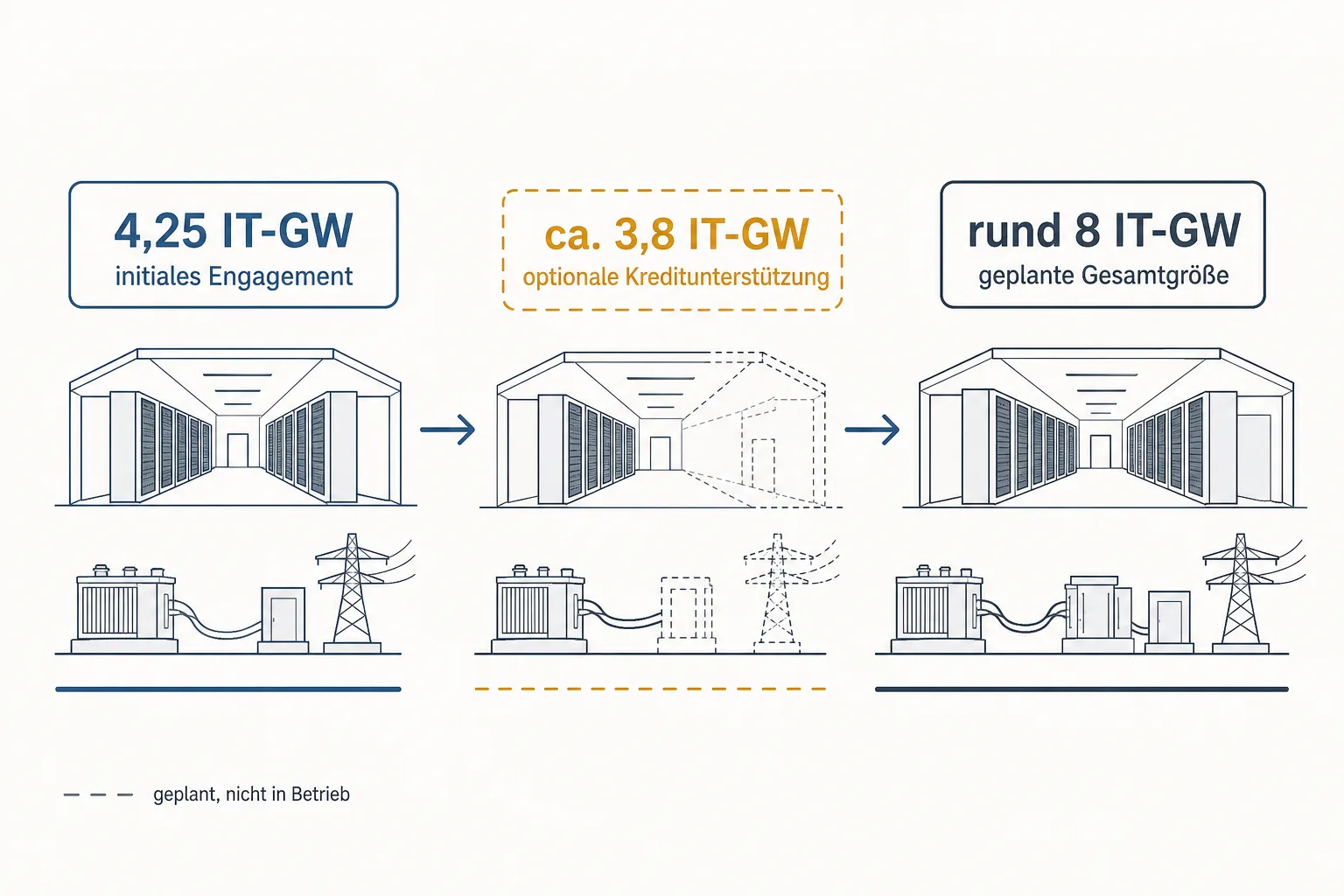

Warum 4,25 IT-GW nicht dasselbe sind wie 8 IT-GW
Die Projektgröße besteht aus mehreren Ebenen. Das anfängliche Engagement umfasst laut SEC-Filing etwa 4,25 IT-GW. NVIDIA kann nach eigener Entscheidung Kreditunterstützung für ungefähr weitere 3,8 IT-GW geben. Die Projektmitteilungen sprechen deshalb von einer möglichen Gesamtgröße von rund 8 IT-GW. Eine Pressemitteilung nennt für die Option 3,75 IT-GW; das Filing spricht von ungefähr 3,8 GW. Diese Angaben sollten nicht künstlich zu einer exakten Rechnung geglättet werden.
| Angabe | Was sie beschreibt | Status |
|---|---|---|
| 4,25 IT-GW | Initiale Leasing- und Compute-Kapazität | anfängliches Engagement |
| ca. 3,8 IT-GW | Mögliche zusätzliche Kreditunterstützung | Option, nicht automatisch aktiviert |
| rund 8 IT-GW | Projektgröße bei vollständiger Erweiterung | geplant, nicht in Betrieb |
Die geplante Inbetriebnahme soll laut NVIDIA in Phasen ab 2028 beginnen. Auch die geplante Energieerzeugung und Netzinfrastruktur gehören in diese Zukunftsperspektive: SB Energy und SoftBank nennen mindestens 10 GW neue Energieerzeugung und mindestens 4,2 Milliarden US-Dollar regionale Netzinfrastruktur. Das sind Projektziele und Unternehmensangaben, keine heutigen Betriebsergebnisse.

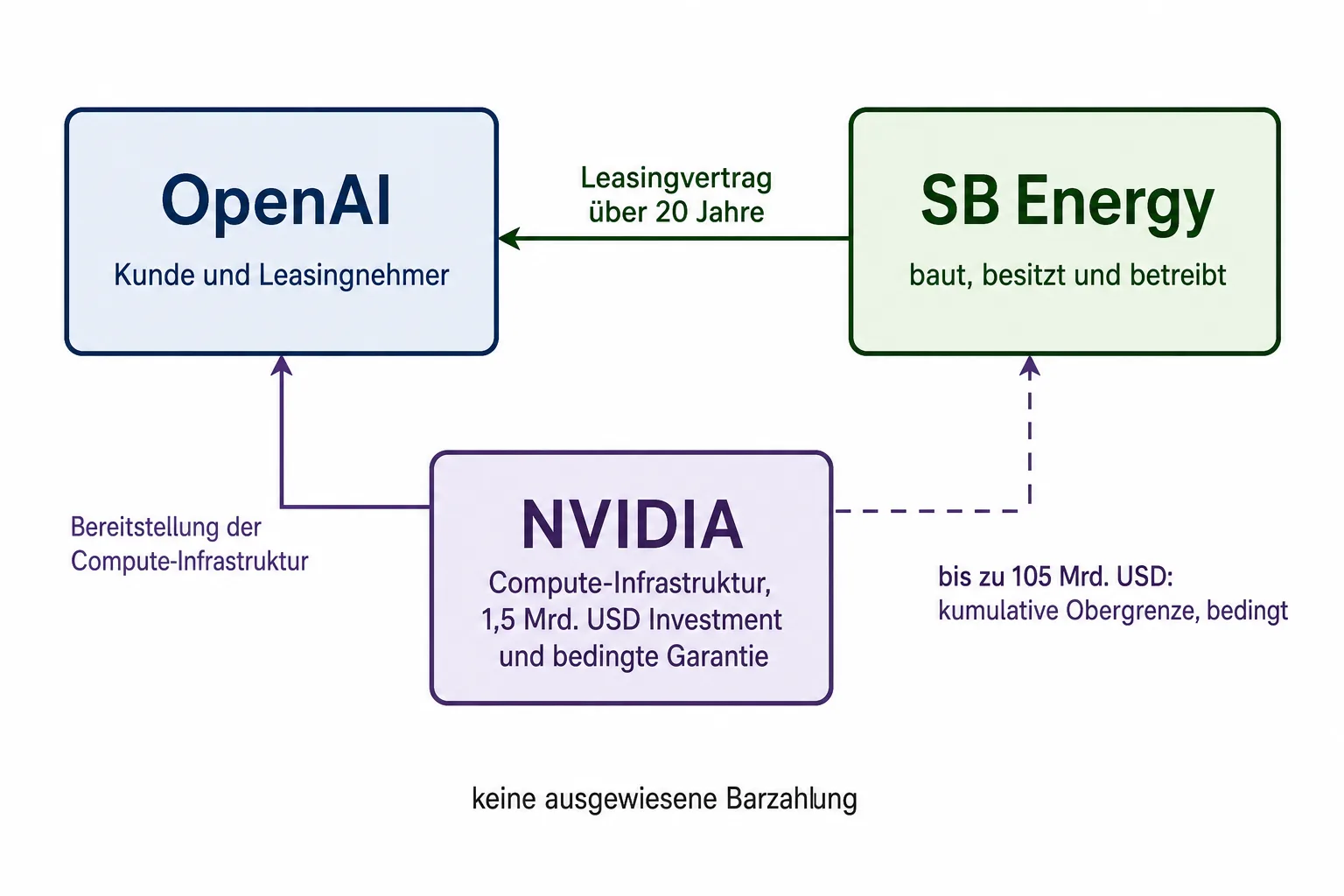

Ein Deal mit klar getrennten Rollen
OpenAI soll der Kunde und Leasingnehmer des Campus werden. SB Energy soll die Anlage bauen, besitzen und betreiben; vorgesehen ist ein 20-Jahres-Lease. NVIDIA bindet die Nutzung an seine Compute-Infrastruktur und stellt die Systeme für die KI-Fabrik bereit. Zusätzlich will der Chipkonzern 1,5 Milliarden US-Dollar in SB Energy investieren.
Diese Konstruktion verteilt die Risiken über mehrere Ebenen. SB Energy trägt die Aufgabe, Fläche, Stromanschluss, Gebäude und Betrieb zusammenzubringen. OpenAI verpflichtet sich als Leasingnehmer zu den vertraglichen Zahlungen und soll NVIDIA für Beträge entschädigen, die aus den Garantien tatsächlich an den Vermieter fließen. NVIDIA gewinnt einen großen, exklusiven Abnehmer für seine Systeme, übernimmt dafür aber eine bedingte Absicherung des Leasingmodells.
Der stärkste Einwand gegen eine allzu große Interpretation liegt auf der Hand: Eine Garantieobergrenze beweist nicht, dass ein Projekt wirtschaftlich trägt. Sie sagt auch nichts darüber aus, ob Bau, Stromanschluss, Auslastung und Zeitplan ohne Verzögerung funktionieren. Genau deshalb sind die 2028-Angabe, Jobs, Wasserverbrauch und Community-Effekte als Planung oder Erwartung zu lesen.
Was der Ohio-Campus für Europa zeigt
Eine unmittelbare deutsche Strompreis-, Standort- oder Versorgungsfolge lässt sich aus dem US-Projekt nicht ableiten. Der belastbare Vergleich liegt an anderer Stelle: Ein großer KI-Campus braucht nicht nur GPUs. Er braucht verfügbare Fläche, langfristig gesicherten Strom, Netzausbau, einen Betreiber, einen Leasingvertrag und Kapital, das die Risiken zwischen den Beteiligten verteilt.
Für Deutschland und Europa ist PORTS-Pike deshalb ein Anschauungsfall für die Infrastruktur hinter generativer KI. Die Rechenleistung wird nicht allein durch den Chipanbieter entschieden. Ebenso wichtig sind die Vertragsdauer, die Anschlussleistung und die Frage, wer bei Verzögerungen oder einem Ausfall des Mieters einspringt. Wie sich solche Infrastrukturfragen in Deutschland stellen, zeigt auch der Firstcolo-Deal um ein geplantes 24-Megawatt-Rechenzentrum in Rosbach. Für die europäische Perspektive auf offene KI-Rechenleistung bietet der IBM-Together-Deal zu offenen Modellen einen weiteren Anknüpfungspunkt. Ob ein europäisches Projekt die Ohio-Struktur übernimmt, ist damit nicht gesagt.

Die offene Rechnung liegt in den Vertragsdetails
Der Nachrichtenwert des Deals liegt in seiner Kombination: NVIDIA verbindet Compute-Lieferung, ein Investment und eine bedingte Garantie; OpenAI bindet langfristig Rechenkapazität; SB Energy übernimmt Bau und Betrieb. Die große Zahl beschreibt dabei ein mögliches Risiko unter Bedingungen, nicht den aktuellen Geldfluss.
Für die Einordnung künftiger KI-Rechenzentren hilft daher eine einfache Prüfung: Welche Kapazität ist initial zugesagt? Welche Erweiterung bleibt optional? Wer besitzt und betreibt die Anlage? Und welche Zahl ist tatsächlich bezahlt – statt nur als Haftungsobergrenze in einem Vertrag zu stehen?
