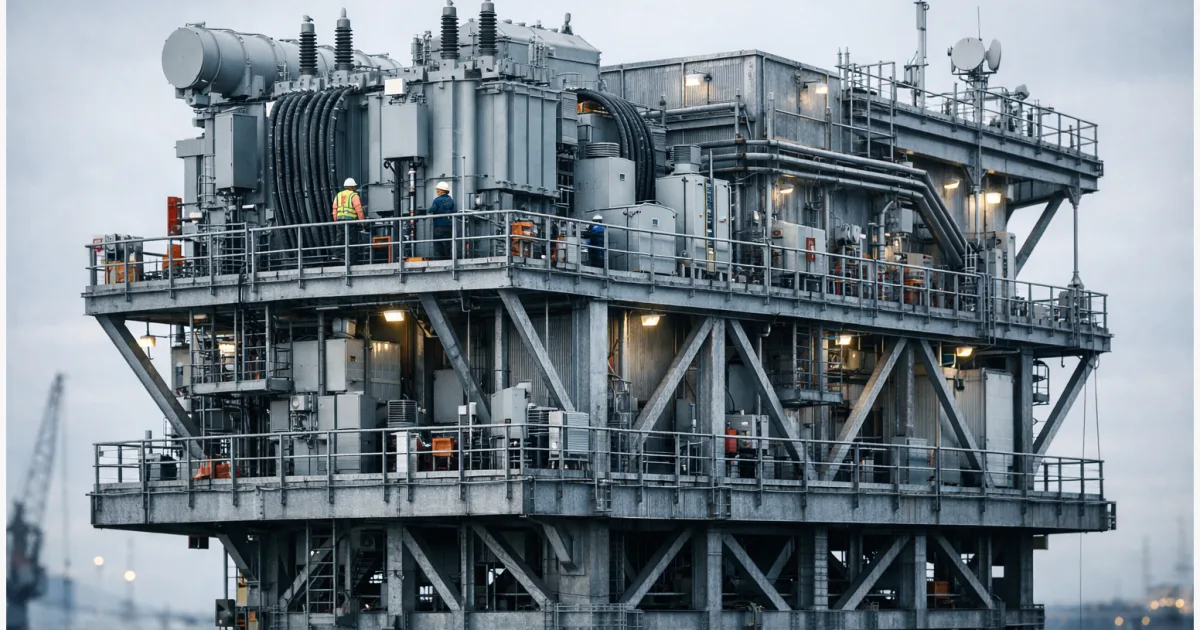

Ein Offshore-Wind-Umspannwerk ist weit mehr als ein technisches Nebengebäude im Meer: Es sammelt die Leistung vieler Turbinen, hebt die Spannung an und entscheidet mit darüber, wie ein Windpark ans Netz kommt. Bei großen Entfernungen und Leistungen wird daraus oft eine HVDC-Konverterplattform, also ein deutlich komplexerer Knotenpunkt für Gleichstromübertragung. Der Artikel erklärt, warum diese Bauwerke häufig den Takt ganzer Offshore-Projekte vorgeben, wann HVAC oder HVDC sinnvoll ist und weshalb Fertigung, Tests, Werften und Spezialschiffe zu einem praktischen Engpass werden können.
Das Wichtigste in Kürze
- Ohne Offshore-Wind-Umspannwerke oder Konverterplattformen lässt sich die Leistung großer Windparks nicht geordnet bündeln und ins Übertragungsnetz exportieren.
- HVAC ist für kürzere und kleinere Anbindungen oft einfacher, während HVDC bei größeren Distanzen und Leistungen Vorteile bringt, aber deutlich mehr Technik, Tests und Fertigungstiefe verlangt.
- Verzögerungen entstehen oft nicht am Rotor, sondern bei Hochspannungskomponenten, Werftkapazitäten, Exportkabeln und Installationslogistik auf See.
Warum diese Plattformen für Offshore-Wind zum Taktgeber werden
Wer auf Offshore-Wind blickt, denkt meist zuerst an Turbinen, Fundamente und große Installationsschiffe. Für den Projektplan noch kritischer ist oft ein anderes Bauteil: die Offshore-Substation, auf Deutsch meist Offshore-Wind-Umspannwerk, beziehungsweise bei Gleichstromanbindung die HVDC-Konverterplattform. An diesen Bauwerken hängen Netzanschluss, technische Auslegung, Bauzeit und ein relevanter Teil des Projektrisikos. Wenn sie spät kommen, verschiebt sich der Stromexport des gesamten Parks.
Genau deshalb lohnt der Blick hinter die Kulissen. Der Unterschied zwischen HVAC und HVDC ist nicht nur eine Frage der Netztechnik, sondern eine Abwägung zwischen Entfernung, Leistung, Komplexität und Lieferkette. Der Ausbau großer Parks in Europa zeigt, dass Umspannwerke und Konverterplattformen häufig nicht nur ein Baulos unter vielen sind, sondern der Punkt, an dem sich Industrie, Netzplanung und Fertigungskapazitäten treffen.
Ein Offshore-Wind-Umspannwerk bündelt Strom und entlastet lange Leitungen
Technisch ist die Aufgabe klar: Der von vielen Turbinen erzeugte Wechselstrom wird auf See gesammelt, geschaltet, geschützt und auf eine höhere Spannung gebracht, damit er mit vertretbaren Verlusten an Land transportiert werden kann. Bei einer klassischen HVAC-Anbindung, also Hochspannungs-Wechselstrom, übernimmt das Offshore-Wind-Umspannwerk zusätzlich Funktionen für Spannungs- und Blindleistungsmanagement. Gerade bei längeren AC-Exportkabeln wird das wichtig, weil die Kabel selbst elektrische Nebeneffekte verursachen, die das System belasten.
Bei HVDC, also Hochspannungs-Gleichstrom, steigt die Komplexität deutlich. Dann reicht eine reine Umspannplattform nicht mehr aus. Es braucht eine Konverterplattform, die den auf See ankommenden Wechselstrom in Gleichstrom umwandelt und die Leistungsflüsse regelt. Der technische Vorteil: Das Problem des kapazitiven Ladestroms langer AC-Kabel entfällt. Der Preis dafür ist eine deutlich aufwendigere Anlage mit Leistungselektronik, Transformatoren, Schutz- und Leittechnik sowie anspruchsvoller Inbetriebnahme.
AC oder HVDC: Es gibt keine feste Kilometergrenze
In der Praxis wird oft nach einer einfachen Schwelle gefragt: Bis zu welcher Entfernung reicht HVAC, ab wann lohnt sich HVDC? So einfach ist es nicht. Institutionen und Fachliteratur sind sich darin einig, dass die Entscheidung immer vom Zusammenspiel aus Parkgröße, Entfernung zur Küste, Netzanbindung, Verlusten und Kosten der Konvertertechnik abhängt. Eine allgemeingültige Kilometergrenze gibt es nicht.
Ein häufig zitierter wissenschaftlicher Vergleich für Großbritannien zeigt jedoch die Richtung: Bei 500 Megawatt lag der wirtschaftliche Wechsel in dem untersuchten Modell ungefähr bei 200 Kilometern, bei 1.000 Megawatt bereits im Bereich von etwa 120 bis 160 Kilometern. Solche Werte sind keine Naturgesetze, sondern modellabhängig. Sie erklären aber, warum Projekte weiter draußen auf See und mit sehr hoher Leistung häufiger auf HVDC setzen. Für Nordsee-Projekte mit wachsender Distanz und Größe wird diese Logik zunehmend relevant.
Warum gerade Umspannwerke und Konverterplattformen Verzögerungen auslösen
Der Engpass liegt selten in einer einzelnen Schraube, sondern in der Bündelung vieler anspruchsvoller Gewerke. Eine große Offshore-Plattform muss strukturell ausgelegt, mit Hochspannungstechnik ausgerüstet, im Werk getestet, in einem Hafen integriert, auf ein Schwerlastschiff verladen und auf See installiert werden. Bei HVDC kommen zusätzliche kritische Komponenten hinzu, etwa Konvertermodule, sehr große Transformatoren, komplexe Schutzsysteme und spezialisierte Gleichstromtechnik. Fällt an einer Stelle etwas zurück, lässt sich das nur begrenzt parallel kompensieren.
Belastbare Branchen- und Behördenquellen nennen dafür ähnliche Risikofelder: knappe Kapazitäten bei Konvertern und Exportkabeln, wenige geeignete Fabrikationsflächen für große Offshore-Strukturen, limitierte Port- und Installationsressourcen sowie ein enger Markt für Spezialschiffe. Hinzu kommt, dass eine Konverterplattform nicht nur gebaut, sondern als Gesamtsystem getestet werden muss. Das erhöht die Vorlaufzeit. Für Projektentwickler und Netzbetreiber heißt das: Der vermeintliche Zwischenbau kann zum kritischen Pfad werden.
Standardisierung hilft, aber sie beseitigt den Flaschenhals nicht automatisch
Die naheliegende Antwort der Branche lautet Standardisierung. Wenn Plattformen modularer werden, Schnittstellen früher feststehen und mehr Systeme auf wiederholbaren Grunddesigns beruhen, sinken Engineering-Aufwand, Integrationsrisiko und Inbetriebnahmeaufwand. Genau in diese Richtung weisen Berichte des National HVDC Centre und der US-Energiebehörden. Auch Hornsea 3 steht beispielhaft für diesen Trend: Das Projekt wird mit zwei HVDC-Systemen und modularer Technikarchitektur beschrieben, nicht als Einzelanfertigung ohne Wiederholbarkeit.
Standardisierung hat aber Grenzen. Größere Plattformen bleiben schwer, teuer und installativ anspruchsvoll. Wenn Werften, schwere Hebekapazitäten, Hochspannungskomponenten oder Kabelschiffe knapp sind, verschiebt ein Standarddesign das Problem eher, als dass es es vollständig löst. Für Europa und auch für Deutschland folgt daraus eine nüchterne Lehre: Mehr Offshore-Leistung braucht nicht nur mehr Flächen und Turbinen, sondern auch eine skalierbare Industrie für Netzanschlussbauwerke.
Der eigentliche Hebel liegt zwischen Netzanschluss und Industriekapazität
Offshore-Wind-Umspannwerke bremsen Projekte nicht deshalb, weil die Technik unausgereift wäre. Sie werden zum Taktgeber, weil an ihnen elektrische Systemlogik, schwere Fertigung, Werftplanung, Testaufwand und Offshore-Installation zusammenlaufen. Je größer und entfernter die Parks werden, desto eher verschiebt sich der Schwerpunkt von der Turbine zum Netzanschlussknoten. Für Unternehmen, Netzbetreiber und Politik ist das die entscheidende Einordnung: Wer Offshore-Wind schneller ausbauen will, muss Umspannwerke und Konverterplattformen als strategische Infrastruktur behandeln, nicht als nachgelagertes Detail.
Die Ausbauziele hängen am Ende auch an den Bauteilen, die auf Renderings oft am wenigsten auffallen.
