Erneuerbare Energien

600 MWac unter Vertrag: MTerra Solar wechselt in den kommerziellen Betrieb

MTerra Solar betreibt 600 MWac unter einem Meralco-Vertrag kommerziell. Warum dieser Schritt mehr bedeutet als Energisierung und Testexporte.

Von Wolfgang

05. Sep. 20264 Min. Lesezeit

600 MWac unter Vertrag: MTerra Solar wechselt in den kommerziellen Betrieb

MTerra Solar betreibt 600 MWac unter einem Meralco-Vertrag kommerziell. Warum dieser Schritt mehr bedeutet als Energisierung und Testexporte.

Ein Solarprojekt wird nicht schon mit installierten Modulen, angeschlossenen Batterien und spannungsführenden Leitungen zum Kraftwerk. Die entscheidende Schwelle ist die vertraglich geregelte Stromlieferung. Genau diesen Schritt hat MTerra Solar auf den Philippinen nun vollzogen.

Meralco PowerGen (MGEN) teilte am 3. September mit, dass MTerra Solar Phase 1 seit dem 26. August 600 MWac im Rahmen eines Power Supply Agreement (PSA) mit dem Versorger Meralco kommerziell betreibt. Damit geht ein Teil der errichteten und angeschlossenen Infrastruktur in den vertraglichen Betrieb über.

600 MWac sind der kommerzielle Abschnitt – nicht das ganze Projekt

Die Zahl ist bewusst eng zu lesen: Die 600 MWac bezeichnen den nun kommerziell betriebenen Teilumfang. Sie stehen weder für die gesamte bereits energisierte Leistung noch für den geplanten Vollausbau.

Dem kommerziellen Start gingen mehrere technische Etappen voraus. Im Februar wurde Phase 1 mit dem Luzon-Netz synchronisiert; zunächst ging es um einen konstanten Testexport von 85 MW. Ende März berichtete MGEN über Exporte von bis zu 250 MW. Eine erste Tranche des Batteriespeichers sollte nachts bis zu 450 MWh abgeben können. Zugleich verwies das Unternehmen damals noch auf weitere Integrationsarbeiten.

Im Juli waren laut MGEN bereits 1.373 MWac Photovoltaik sowie ein BESS mit 825 MW und 3.300 MWh energisiert. Das ist ein wesentlicher technischer Projektzustand. Es belegt jedoch nicht, dass die gesamte Kapazität bereits kommerziell geliefert wird oder jederzeit vollständig ins Netz exportiert werden kann.

Zeitleiste trennt 85-MW-Testziel, bis zu 250 MW Export, energisierte PV und Batterie, 950-MWac-FCATC-Rahmen sowie 600 MWac kommerzielle Lieferung.
Originalgrafik ordnet die belegten Zwischenstände von 85 MW Testziel über bis zu 250 MW Export bis zu 600 MWac kommerzieller Lieferung; historische Stufen und Nennwerte sind keine Live-Messreihe. – durch KI erzeugt

Der Anschluss ist Teil des Kraftwerks

MGEN verknüpft den Beginn des kommerziellen Betriebs mit einem Final Certificate of Approval to Connect (FCATC) des Netzbetreibers National Grid Corporation of the Philippines. Nach Angaben des Unternehmens umfasst das FCATC den sicheren und zuverlässigen Anschluss und Betrieb von 950 MWac Solarleistung sowie 825 MW BESS.

Der direkte FCATC-Bescheid liegt nicht vor; die Unternehmensangabe ist daher kein unabhängiges Performance-Audit und keine Garantie für jederzeitige Exportleistung. Sie verdeutlicht dennoch den Maßstab des Projekts: Bei dieser Größenordnung müssen Erzeugung, Speicher und Netzanschluss zusammen funktionieren.

Auch die Speicherwerte lassen sich einordnen: 825 MW Leistung bei 3.300 MWh Kapazität entsprechen rechnerisch vier Stunden Speicherdauer. Diese Nennwertübersetzung sagt allerdings nichts über Wirkungsgrad, Ladezustand, Reserven, Degradation, tägliche Nutzung oder gesicherte Systemleistung aus.

Der Vollausbau bleibt ein nächster Schritt

MTerra Solar entsteht laut BusinessWorld auf rund 3.500 Hektar in fünf Gemeinden der Provinzen Nueva Ecija und Bulacan. Vorgesehen sind im Vollausbau 3.500 MWp Solar und 4.500 MWh BESS. Nach den jetzt kommerziellen 600 MWac sollen im Meralco-PSA weitere 250 MWac folgen.

Diese Größen sind Planungs- und Ausbauziele, nicht der Nachweis eines bereits laufenden Gesamtbetriebs. Gerade der Abstand zwischen den 600 MWac im Vertragsbetrieb und dem Gesamtvorhaben zeigt, wie Großprojekte wachsen: über Bauabschnitte, aber ebenso über Synchronisierung, Testexporte, Energisierung, Netzzulassung und kommerzielle Lieferung.

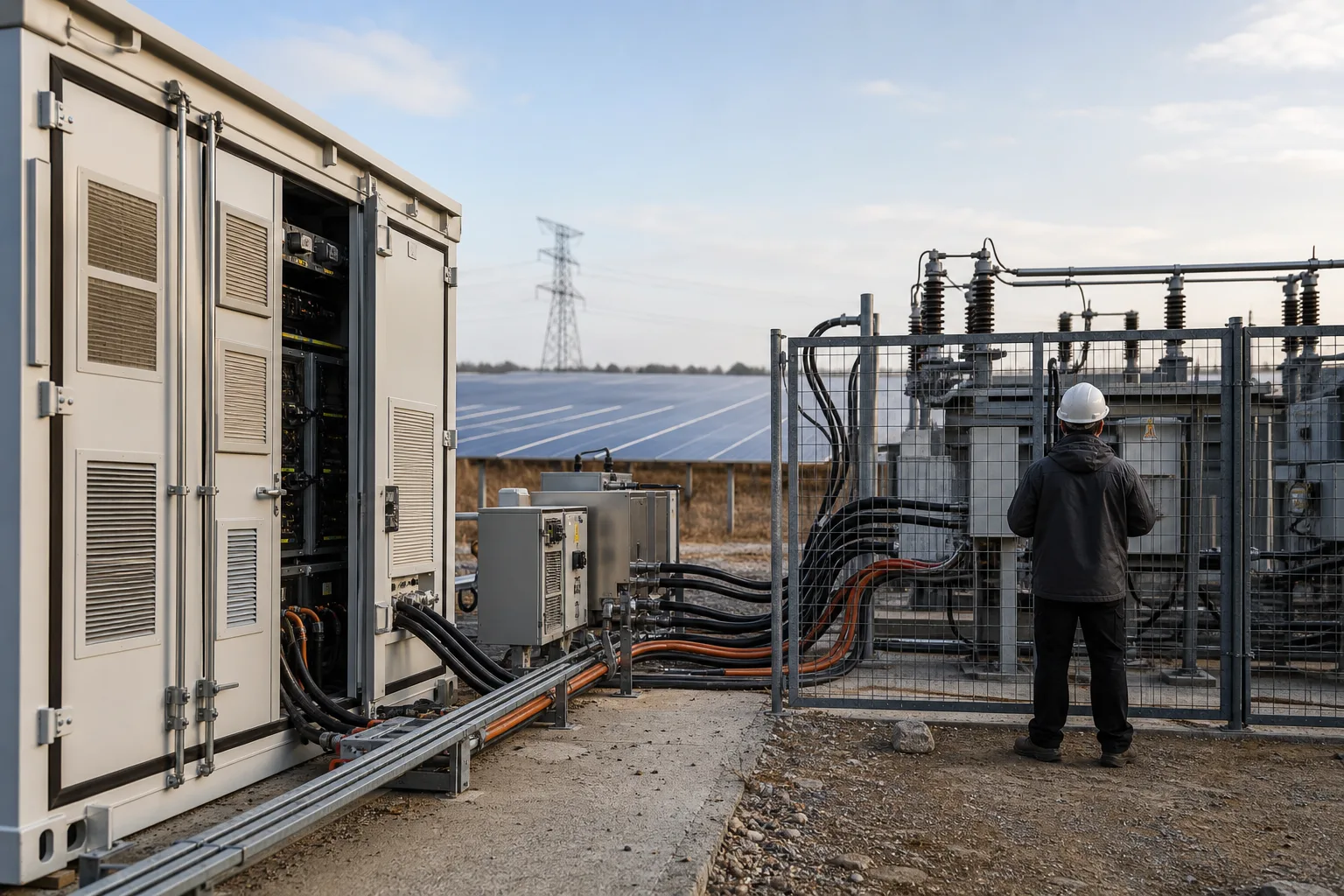

Batteriespeicher, Leistungselektronik, Kabel und Hochspannungsschalttechnik an einer illustrativen Solarpark-Netzschnittstelle.
Nahansicht von Batterie-Leistungselektronik, Kabeln und Hochspannungsschalttechnik; daraus folgt weder tägliche Speicherverfügbarkeit noch eine unabhängige Messung der Systemwirkung. – durch KI erzeugt

Die Systemfrage reicht über das Projekt hinaus

Die Internationale Energieagentur nennt Speicher, Nachfrageflexibilität und Netzausbau als zentrale Bausteine für die Integration variabler Solar- und Windenergie. Auch die Europäische Kommission verweist auf fehlende Netzkapazität, Verzögerungen bei Anschlüssen sowie den Bedarf an Flexibilität und Speichern.

Das ist kein Gleichsetzen philippinischer und europäischer Strommärkte oder ihrer Regeln. Die gemeinsame Frage lautet aber: Kann neue Erzeugung zuverlässig angeschlossen werden, und kann sie Strom dann bereitstellen, wenn das System ihn braucht?

Bei MTerra markiert der kommerzielle Betrieb von 600 MWac deshalb mehr als einen weiteren Projektmeilenstein. Er steht für den Übergang eines Teils der aufgebauten Infrastruktur in eine vertragliche Stromlieferung. Für die übrigen Ausbauziele folgen weitere technische und kommerzielle Schritte.

Für diesen Artikel wurden KI-gestützte Recherche- und Editierwerkzeuge verwendet. Der Inhalt wurde redaktionell geprüft.
