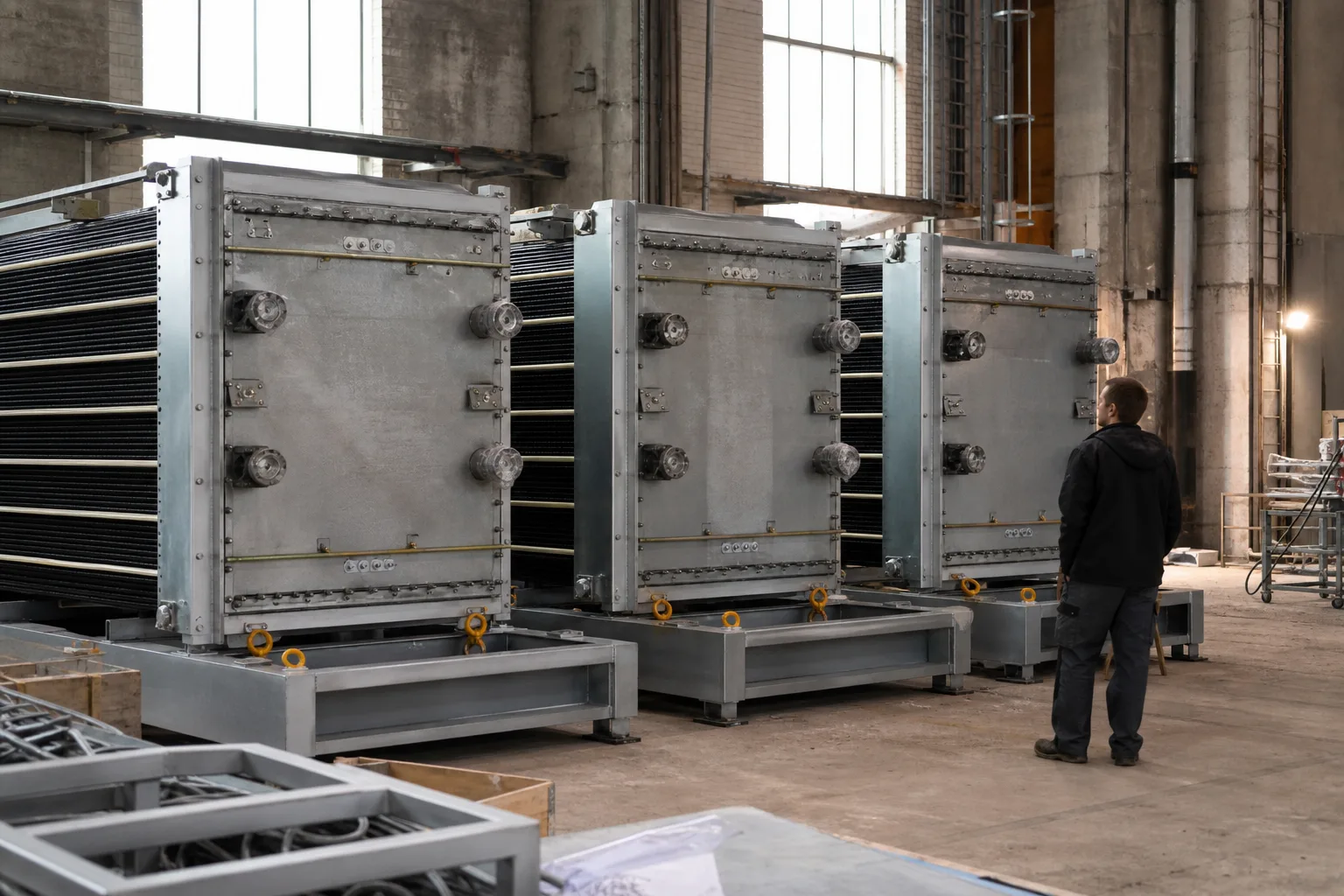

Die letzten Elektrolyseurmodule für Hamburgs geplanten Wasserstoff-Hub in Moorburg sind laut drei aktuellen Fachberichten am Standort angekommen. Das bringt das Projekt sichtbar weiter. Ein laufendes Wasserstoffwerk steht dort deshalb aber noch nicht: Die sechs PEM-Einheiten müssen erst mit Stromversorgung, Wasseraufbereitung, Kühlung, Verdichtung und den Übergabepfaden für den Wasserstoff als Anlage zusammenarbeiten.
Für den Hamburg Green Hydrogen Hub, kurz HGHH, ist das mehr als ein logistischer Zwischenschritt. Die Kernkomponenten der geplanten 100-Megawatt-Anlage sind nun vor Ort. Für Hafen- und Industrieabnehmer wird entscheidend sein, ob daraus bis zur geplanten zweiten Hälfte 2027 ein verlässlicher Betrieb entsteht. Die Projektgesellschaft nennt rund 10.000 Tonnen grünen Wasserstoff pro Jahr als Zielgröße. Gemessene Produktion gibt es noch nicht.

Geliefert ist der Kern – nicht die fertige Anlage
HydroNews, Fuel Cells Works und H2Tech berichteten am 24. und 25. August über die vollständige Lieferung der Siemens-Energy-Module beziehungsweise Stackgruppen nach Moorburg. Die Berichte stützen sich dabei auf Angaben aus Projekt- und Herstellerumfeld. Sie belegen einen konkreten Anlagenfortschritt, ersetzen aber keinen unabhängigen Abnahme- oder Betriebstest.

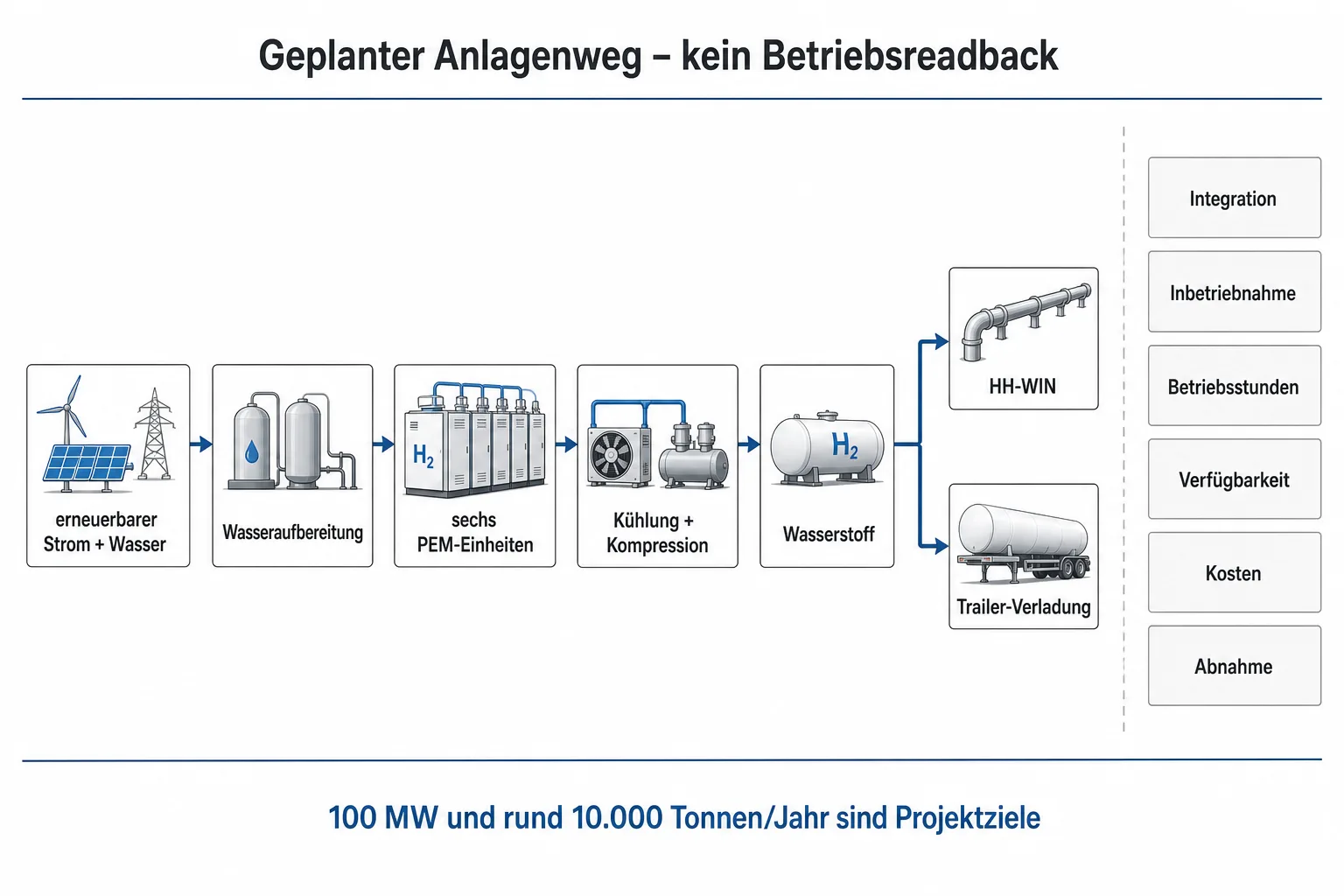

Die Unterscheidung ist wichtig, weil ein Elektrolyseur nicht nur aus den Modulen besteht. Bei der PEM-Elektrolyse spaltet elektrischer Strom Wasser in Wasserstoff und Sauerstoff. Eine Protonenaustauschmembran trennt die Gase. Damit daraus vor Ort verwertbarer Wasserstoff wird, braucht es neben den sechs geplanten Elektrolyseureinheiten unter anderem Stromverteilung, Wasseraufbereitung, Kühlung, Kompression sowie Mess- und Steuertechnik.
Für diese sogenannten Balance-of-Plant-Anlagen wurde im Oktober 2025 ein eigener Auftrag vergeben. Die Hamburger Energiewerke führen außerdem die Anbindung an das Hamburger Wasserstoffnetz HH-WIN und eine Trailer-Verladestation als geplante Übergabepfade auf. Ob alle diese Teile inzwischen fertig integriert sind, lässt sich aus den aktuellen Lieferberichten nicht ableiten.
Was der neue Meilenstein tatsächlich verändert
Die aktuelle Lieferung verschiebt den Projektstatus von „bestellt und im Bau“ zu „Kernmodule vor Ort“. Das ist eine belastbare Veränderung. Sie ist aber noch kleiner als eine Inbetriebnahme und deutlich kleiner als ein wirtschaftlich bewährter Dauerbetrieb.

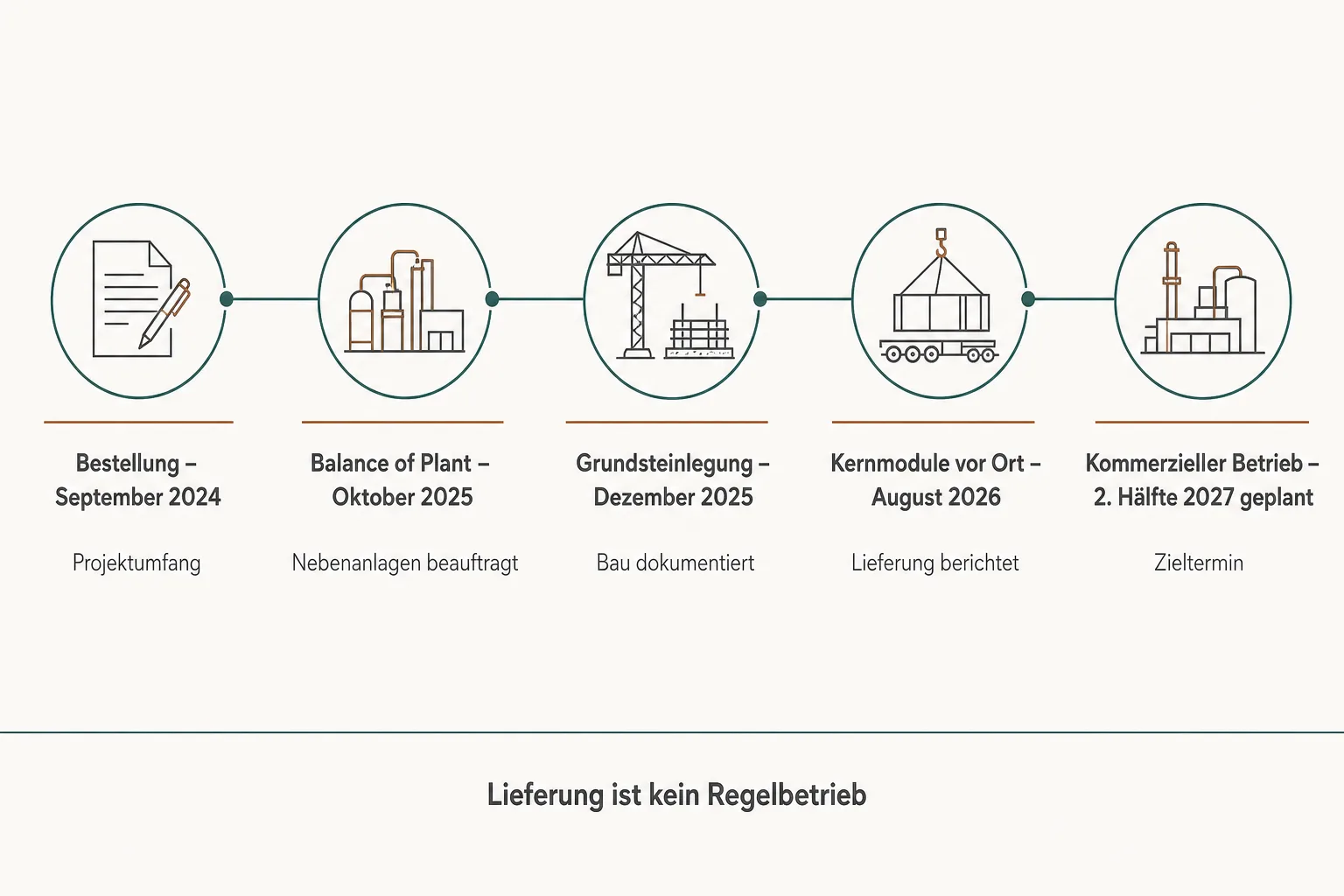

| Projektstufe | Was belegt ist | Was daraus nicht folgt |
|---|---|---|
| Bestellung, September 2024 | Sechs Siemens-Energy-Einheiten mit zusammen 100 MW wurden beauftragt. | Keine Lieferung und kein Betrieb. |
| Balance of Plant, Oktober 2025 | Der Umfang für Strom, Wasser, Kühlung, Kompression, Netz und Trailer wurde beauftragt. | Keine fertige Infrastruktur. |
| Grundsteinlegung, Dezember 2025 | Der Baustart und die damalige Planung wurden dokumentiert. | Keine Inbetriebnahme. |
| Kernmodule vor Ort, August 2026 | Die letzten PEM-Module sind laut drei Fachberichten geliefert worden. | Kein integrierter Regelbetrieb. |
| Kommerzieller Betrieb, zweite Hälfte 2027 | Das ist das Projektziel von HEnW und HGHH. | Heute kein verifizierter Betriebsnachweis. |
Diese Staffelung klingt nach einer technischen Spitzfindigkeit, beschreibt aber die eigentliche wirtschaftliche Frage. Ein Projekt kann beim Bau weit vorangekommen sein und dennoch bei Netzanschluss, Genehmigungen, Strombeschaffung oder Kundenverträgen ins Stocken geraten. Für Moorburg sind weder reale Betriebsstunden noch Verfügbarkeit, Wirkungsgrad, Degradation, Stromkosten oder Wasserstoffpreise veröffentlicht.

PEM passt zu schwankendem Strom – der Standort muss trotzdem rechnen
Siemens Energy beschreibt PEM-Elektrolyseure als dynamisch regelbar. Das ist für Strom aus Wind und Sonne grundsätzlich sinnvoll, weil die Erzeugung schwankt. Aus dieser technischen Eigenschaft folgt jedoch nicht, dass der Moorburger Standort später genügend erneuerbaren Strom zu passenden Preisen erhält oder dass die Anlage wirtschaftlich arbeitet.
Die Projektseite der Hamburger Energiewerke nennt erneuerbaren Strom als Voraussetzung für grünen Wasserstoff. Sie beschreibt auch ein angestrebtes Portfolio regionaler Abnehmer und die Versorgung über HH-WIN sowie Trailer. Das sind die vorgesehenen Betriebswege. Öffentlich dokumentierte bindende Abnahmemengen oder Preise liegen im geprüften Material nicht vor.
Gerade an einem ehemaligen Kohlekraftwerksstandort wird damit sichtbar, worum es beim Wasserstoffhochlauf praktisch geht: Nicht nur neue Technik muss aufgestellt werden. Strom, Wasser, Infrastruktur und Nachfrage müssen zur gleichen Zeit verfügbar sein. Die frühere Nutzung des Standorts kann dabei helfen, etwa durch vorhandene Infrastruktur. Eine überprüfte Kostenersparnis für den späteren Betrieb ist daraus aber nicht abzuleiten.
Hamburg als lokaler Baustein eines europäischen Plans
HGHH soll Industrie und Hafenwirtschaft in Hamburg mit Wasserstoff versorgen. Die Einbindung in HH-WIN und die Trailer-Verladung sollen dafür zwei Wege eröffnen. Auf europäischer Ebene gehört Wasserstoffinfrastruktur zum IPCEI-Rahmen Hy2Infra, den die Europäische Kommission 2024 genehmigte. Dieser Rahmen erklärt, warum Elektrolyseure, Leitungen, Speicher und Hafeninfrastruktur zusammen gedacht werden.
Er bestätigt aber nicht den individuellen Baufortschritt oder die spätere Wirtschaftlichkeit in Moorburg. Für das Projekt zählt nun ein viel konkreterer Nachweis: ein integrierter Test mit Strom- und Wasserpfad, Wasserstoffqualität und -druck, einer Übergabe an Netz oder Trailer sowie belastbaren Betriebsdaten.

Die angelieferten Module sind deshalb ein wichtiger Fortschritt, aber kein Anlass, die offene Strecke kleinzureden. Wenn HGHH in der zweiten Hälfte 2027 kommerziell starten soll, muss aus der gelieferten Kernausrüstung ein stabiles Gesamtsystem werden. Erst dann lässt sich beurteilen, welchen Beitrag Moorburg für Industrie, Hafen und den Wasserstoffhochlauf tatsächlich leistet.
