Erneuerbare Energien

KI-Rechenzentrum in Schottland: Warum das 1-GW-Ökostromversprechen wackelt

Ein KI-Rechenzentrum in Schottland versprach mehr als 1 GW erneuerbaren Strom. Jetzt zeigt der Fall, woran glaubwürdige Grünstrompläne hängen.

Von Wolfgang

07. Juli 20267 Min. Lesezeit

KI-Rechenzentrum in Schottland: Warum das 1-GW-Ökostromversprechen wackelt

Ein KI-Rechenzentrum in Schottland versprach mehr als 1 GW erneuerbaren Strom. Jetzt zeigt der Fall, woran glaubwürdige Grünstrompläne hängen.

Ein schottisches KI-Rechenzentrum sollte zeigen, wie digitale Infrastruktur und erneuerbarer Strom zusammengehen. Jetzt steht genau dieses Versprechen im Mittelpunkt der Kritik: Für den Standort in North Lanarkshire wurden mehr als 1 Gigawatt erneuerbare Energie angekündigt, doch die Stromversorgung wirkt deutlich weniger gesichert, als es die öffentliche Darstellung nahelegte.

Der Fall ist mehr als eine britische Standortgeschichte. Er zeigt, woran große Grünstromzusagen für Rechenzentren scheitern können: an Flächen, Genehmigungen, Netzanschlüssen, Speicherbedarf und an der Frage, ob „erneuerbar“ wirklich vor Ort, zeitgleich und zusätzlich verfügbar ist.

Das Wichtigste in 30 Sekunden

  • DataVita bewirbt in North Lanarkshire ein KI-Rechenzentrum mit 500 MW Kapazität und mehr als 1 GW erneuerbarer Energie.
  • Aktuelle Recherchen vom 6. Juli 2026 stellen die Machbarkeit des Versprechens in Frage; der Standort soll demnach stärker am Netz hängen als öffentlich suggeriert.
  • APRS rechnet vor, dass 800 MW Wind, 400 MW Solar und 2400 MWh Speicher enorme Flächen und dennoch nur begrenzte Durchschnittsleistung bräuchten.
  • Für Europa ist der Fall ein Warnsignal: Rechenzentren dürfen Grünstrom nicht nur versprechen, sie müssen Leistung, Zeitplan und Netzanschluss offenlegen.

Was passiert ist

Im Januar wurde der Standort in North Lanarkshire als britische „AI Growth Zone“ vorgestellt. DataVita beschreibt das Projekt als Kombination aus KI-fähiger Rechenzentrumskapazität, erneuerbarer Erzeugung und Innovationsparks. Der Kern der Ankündigung: 500 MW Rechenzentrumskapazität sollen mit mehr als 1 GW erneuerbarer Infrastruktur verbunden werden, darunter Wind, Solar und Batteriespeicher.

Am 6. Juli wurde bekannt, dass dieses Bild offenbar nicht so stabil ist, wie es in der öffentlichen Kommunikation klang. Interne Korrespondenz, die in der aktuellen Recherche zitiert wird, spricht von Problemen bei der Strombereitstellung. Die britische Regierung erklärte demnach, der Komplex werde ans Stromnetz angeschlossen. Das ist ein wichtiger Unterschied: Ein Netzanschluss kann erneuerbaren Strom bilanziell ergänzen, ersetzt aber kein belastbares, lokal verfügbares Erzeugungs- und Speicherpaket.

Für Leserinnen und Leser in Deutschland ist vor allem die Struktur interessant. Rechenzentren werden als Teil der KI-Industrie verkauft, ihre eigentliche Standortfrage ist aber Energie. Wer Kapazität im dreistelligen Megawattbereich plant, braucht nicht nur günstigen Strom, sondern konkrete Flächen, Anschlussleistung, Bauzeiten, Speicher und Regeln für die Stunden, in denen Wind und Sonne nicht liefern.

Die Zahlen hinter dem Versprechen

DataVita nennt mehrere Kennzahlen, die das Projekt groß wirken lassen: 500 MW KI-fähige Rechenzentrumskapazität, mehr als 1 GW erneuerbare Energie über private Leitungen, ein energieeffizienter Betrieb mit einem PUE-Wert von 1,15 und mehr als 3.400 angekündigte Jobs. Das sind Unternehmensangaben; sie beschreiben den Anspruch, nicht den bereits gebauten Zustand.

Baustein Genannte Größe Warum sie wichtig ist
Rechenzentrum 500 MW Kapazität Ein Standort dieser Größe braucht dauerhaft sehr viel Strom, nicht nur rechnerische Jahresmengen.
Erneuerbare Erzeugung mehr als 1 GW Die Zahl klingt groß, sagt aber wenig über Zeitgleichheit, Genehmigungen und Anschluss aus.
Solar und Wind 400 MW Solar, 800 MW Wind Beide Quellen schwanken; ohne Speicher und Netzreserve bleibt eine Lücke.
Batteriespeicher 2400 MWh in der APRS-Einordnung Speicher glätten Erzeugung, ersetzen aber keine durchgehende Primärenergiequelle.

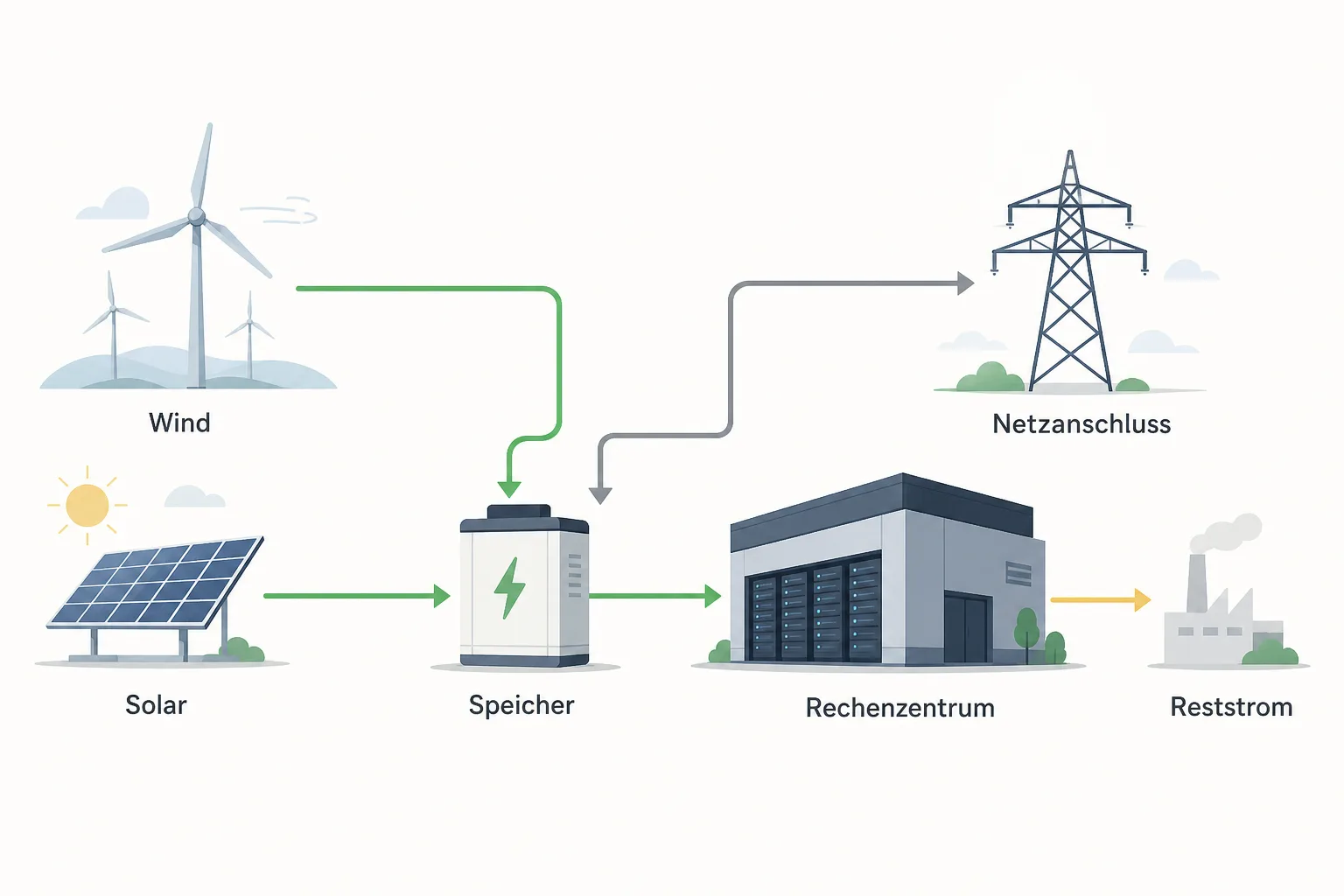

Grafik zeigt den Energiefluss von Wind, Solar, Speicher und Netzanschluss zu einem KI-Rechenzentrum.
Der kritische Punkt ist die zeitgleiche Leistung: Wind, Solar, Speicher und Netz müssen zusammenpassen.

Wo das Ökostromversprechen wackelt

Der kritische Punkt liegt nicht darin, dass Rechenzentren grundsätzlich erneuerbaren Strom nutzen wollen. Das sollten sie. Schwierig wird es, wenn Kommunikation und physische Umsetzung auseinanderlaufen. „Private Wire“ klingt nach direkter grüner Versorgung, doch die entscheidenden Fragen bleiben: Wo stehen die Anlagen? Sind sie genehmigt? Wann gehen sie ans Netz? Welche Leistung kommt in windarmen Stunden tatsächlich an? Und wer trägt den Reststrombedarf?

APRS, eine schottische Organisation für Landschafts- und Planungsschutz, hat das Erzeugungsversprechen nachgerechnet. Nach ihrer Analyse würden 800 MW Wind und 400 MW Solar fast 100 Quadratkilometer Fläche benötigen und im Jahresdurchschnitt etwa 253 MW liefern, also ungefähr die Hälfte dessen, was ein 500-MW-Rechenzentrum rechnerisch beansprucht. Diese Zahlen sind keine amtliche Feststellung, aber sie machen das Problem greifbar: Installierte Leistung ist nicht dasselbe wie verfügbare Dauerleistung.

Genau hier entsteht das Risiko für grüne KI-Infrastruktur. Ein Standort kann auf dem Papier klimafreundlich erscheinen, während er praktisch doch auf Netzstrom, Wartezeiten im Anschlussverfahren oder später nachgereichte Erzeugungsprojekte angewiesen ist. Für die Öffentlichkeit ist das schwer zu prüfen, weil Stromverträge, Netzkapazitäten und Projektflächen oft getrennt kommuniziert werden.

Was Deutschland daraus lernen kann

Deutschland kennt die andere Seite derselben Gleichung. Die Windenergie an Land zeigt wieder mehr Wettbewerb: In der Maiausschreibung 2026 wurden nach BDEW-Angaben 2.499 MW bezuschlagt, bei 6.409 MW eingereichter Gebotsmenge. Das ist ein gutes Signal für die Projektpipeline. Es löst aber nicht automatisch das Problem neuer Großverbraucher.

Wenn Rechenzentren, Batteriefabriken, Elektrolyseure und Industrieprozesse gleichzeitig grünen Strom beanspruchen, reicht eine schöne Jahresbilanz nicht aus. Entscheidend ist, ob zusätzliche Anlagen rechtzeitig ans Netz kommen, ob Leitungen und Umspannwerke passen und ob der Standort in Stunden mit wenig Wind oder Sonne eine saubere Reserve hat. Ein Projekt kann sonst zwar „erneuerbar geplant“ sein, aber im Betrieb doch einen erheblichen Teil seiner Energie aus dem allgemeinen Strommix ziehen.

Für Kommunen und Wirtschaftsförderer wird damit eine neue Prüfung wichtig. Bei einem großen Rechenzentrum sollte nicht nur nach Arbeitsplätzen und Gewerbesteuer gefragt werden. Genauso wichtig sind Anschlussleistung, Netzverstärkung, Wärmeauskopplung, Flächenbedarf, Wasserbedarf und ein nachvollziehbarer Plan für erneuerbare Versorgung über mehrere Jahre.

Checkliste: Woran sich glaubwürdige Grünstrompläne messen lassen

  • Zusätzlichkeit: Entstehen neue Wind-, Solar- oder Speicheranlagen, oder wird nur bestehender Ökostrom umetikettiert?
  • Zeitplan: Sind Genehmigungen, Bauphasen und Netzanschlussdaten öffentlich nachvollziehbar?
  • Leistung statt Jahresmenge: Passt die verfügbare Leistung auch in wind- und sonnenarmen Stunden?
  • Netzrealität: Gibt es Anschlusskapazität, Umspannwerke und Leitungen, oder hängt das Projekt in einer Warteschlange?
  • Speicher und Reserve: Wie wird der Betrieb abgesichert, wenn Wind, Solar und Speicher nicht reichen?
  • Transparenz: Sind Verträge, Flächen und Herkunftsnachweise verständlich genug, damit Öffentlichkeit und Behörden sie prüfen können?

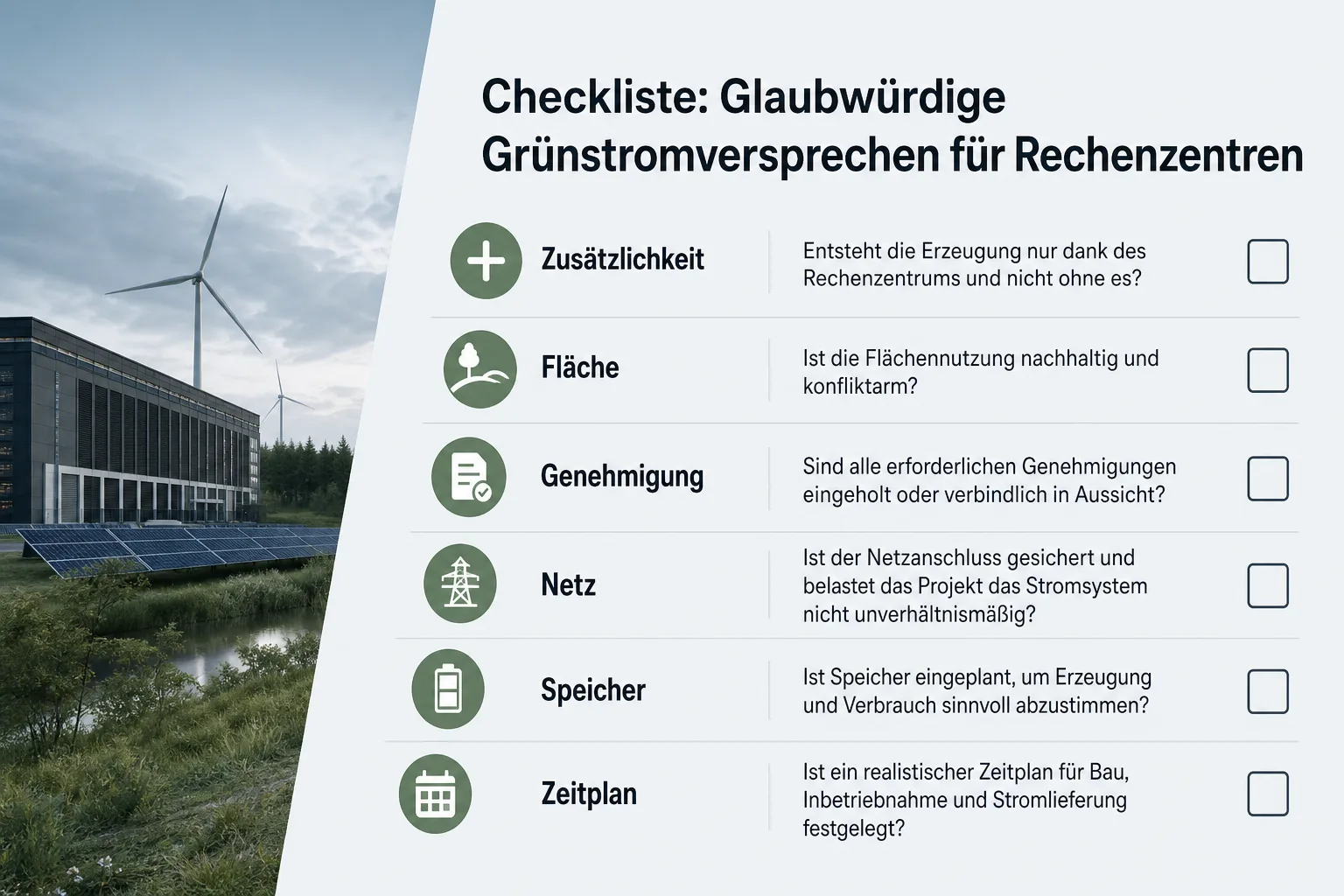

Checklisten-Grafik nennt Kriterien für glaubwürdige Grünstromversprechen bei Rechenzentren.
Ein belastbarer Grünstromplan beginnt bei Flächen, Genehmigungen und Netzanschluss – nicht beim Marketingclaim.

Meine Einschätzung

Der Fall zeigt eine Schwäche, die in den nächsten Jahren häufiger sichtbar werden dürfte. KI-Infrastruktur wird politisch gern als Zukunftsprojekt erzählt. Energetisch ist sie aber ein sehr großer, sehr dauerhafter Verbraucher. Wer dafür erneuerbare Versorgung verspricht, muss mehr liefern als einen ambitionierten Claim auf einer Projektseite.

Aus Sicht der Energiewende ist das kein Argument gegen Rechenzentren. Es ist ein Argument gegen unklare Grünstromkommunikation. Gute Projekte können sogar helfen, neue Erzeugung, Speicher, Abwärmenutzung und Netzausbau zu finanzieren. Schlechte Projekte verschieben Kosten und Flächenkonflikte auf die Region, während sie sich mit grünen Zahlen schmücken.

Die saubere Lösung ist unbequem, aber nicht kompliziert: Rechenzentren brauchen eine transparente Strombilanz mit Leistungskurven, nicht nur Jahreszertifikate. Sie brauchen öffentliche Angaben zu neuen Anlagen, Netzanschlüssen und Reservekonzepten. Und sie sollten zeigen, was passiert, wenn der Erneuerbaren-Ausbau später kommt als das Rechenzentrum.

Was jetzt offen ist

Offen bleibt, wie der Standort in North Lanarkshire seine Stromversorgung tatsächlich absichern wird, welche erneuerbaren Anlagen genehmigt werden und wie viel Leistung am Ende direkt, zusätzlich und zeitgleich beim Rechenzentrum ankommt. Ebenso offen ist, ob die politische Kommunikation rund um AI Growth Zones künftig strengere Nachweise für Energie- und Klimaversprechen verlangt.

Für Europa ist das die wichtigere Folge: Der nächste Standortwettbewerb um KI-Rechenzentren wird nicht nur über Glasfaser, Grundstücke und Fördergeld entschieden. Er wird über Strom entschieden. Und dieser Strom muss physisch da sein, nicht nur in einer Präsentation.
