Wirtschaft

Was der firstcolo-Deal für Rosbachs geplantes 24-Megawatt-Rechenzentrum bedeutet

CVC DIF will firstcolo übernehmen. Was der Deal für FRA7 in Rosbach, die geplanten 24 MW und die offenen Nachweise bedeutet.

Von Wolfgang

15. Aug. 20267 Min. Lesezeit

Was der firstcolo-Deal für Rosbachs geplantes 24-Megawatt-Rechenzentrum bedeutet

CVC DIF will firstcolo übernehmen. Was der Deal für FRA7 in Rosbach, die geplanten 24 MW und die offenen Nachweise bedeutet.

Ein geplanter Eigentümerwechsel macht ein Rechenzentrum in Rosbach zu einem wichtigen deutschen Infrastrukturfall. CVC DIF will eine bedeutende Mehrheitsbeteiligung am Frankfurter Betreiber firstcolo von Cube Infrastructure Managers übernehmen. Im Zentrum der Wachstumspläne steht FRA7, ein Rechenzentrumsprojekt mit bis zu 24 MW Bruttokapazität und bis zu 16 MW IT-Last. Der Vollzug der Transaktion wird bis Ende September 2026 erwartet, ist aber noch nicht abgeschlossen.

Das Wichtigste in 30 Sekunden

  • CVC DIF und firstcolo haben am 14. August 2026 eine Mehrheitsbeteiligung vereinbart; das Closing steht noch aus.
  • FRA7 in Rosbach ist für bis zu 24 MW Bruttokapazität und bis zu 16 MW IT-Last geplant.
  • Rund 250 Millionen Euro beziehen sich laut Stadt- und Projektkommunikation auf den Bau von FRA7, nicht auf den Kaufpreis der Beteiligung.
  • AI-ready, Ökostrom, PUE-Ziel und Abwärmenutzung sind Projektmerkmale beziehungsweise Ziele, keine gemessenen Betriebswerte.

Was der Deal tatsächlich ändert

Für firstcolo entsteht mit CVC DIF ein neuer Mehrheitsinvestor, während Cube Infrastructure Managers seine Beteiligung abgibt. Die Vereinbarung wurde am 14. August 2026 veröffentlicht. CVC DIF und firstcolo erwarten den Abschluss bis Ende September, vorbehaltlich üblicher Vollzugsbedingungen. Ein abgeschlossener Kauf ist damit noch nicht belegt.

Die Meldung nennt keinen Kaufpreis und keinen Unternehmenswert. Die oft genannte Summe von rund 250 Millionen Euro gehört zum Bau von FRA7 und darf nicht als Preis für die Beteiligung gelesen werden. firstcolo nennt Frankfurt als Sitz, mehr als 350 Enterprise-Kunden und zwei regionale Rechenzentren. Das sind Unternehmensangaben, keine unabhängige Kapazitäts- oder Kundenprüfung.

Transaktion und Projekt getrennt halten

Vereinbart
CVC DIF will eine bedeutende Mehrheitsbeteiligung an firstcolo übernehmen. Der Vollzug wird bis Ende September 2026 erwartet.
Geplant
FRA7 soll in Rosbach bis zu 24 MW Bruttokapazität und bis zu 16 MW IT-Last erreichen. Bau, Netzanschluss und Betrieb sind damit nicht automatisch nachgewiesen.
Nicht belegt
Ein Kaufpreis, eine gesicherte KI-Auslastung, eine konkrete Netzfreigabe oder eine bereits laufende 24-MW-Last.

Was in Rosbach geplant ist

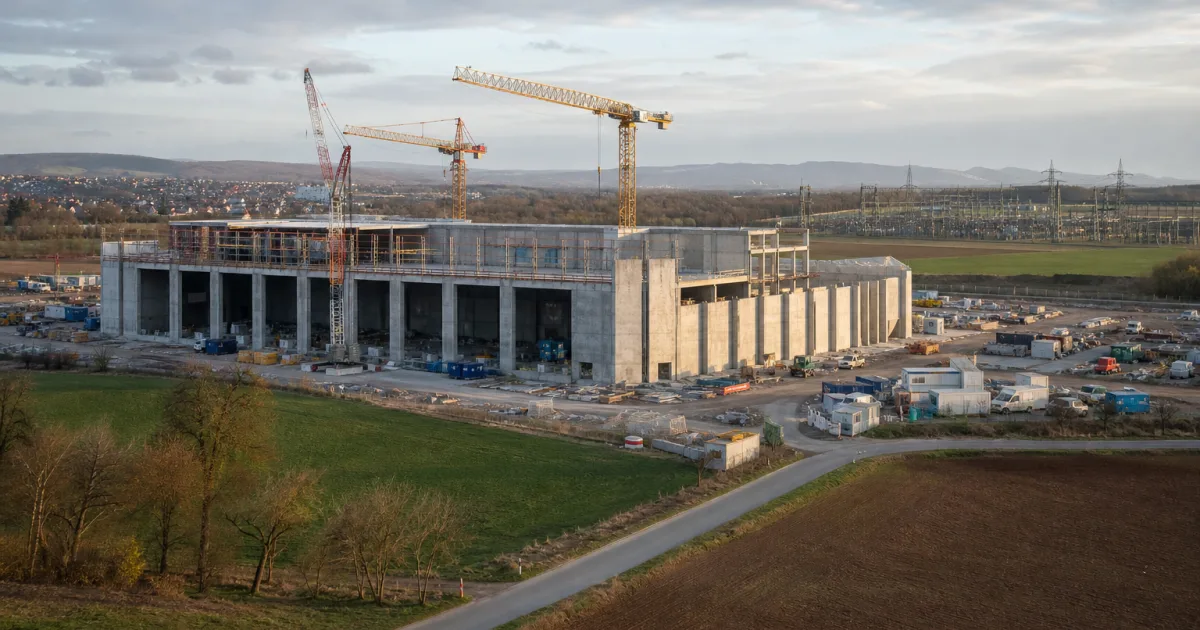

FRA7 ist ein Greenfield-Projekt von firstcolo in Rosbach vor der Höhe. Der offizielle Spatenstich fand laut Projekt- und Stadtkommunikation am 15. Juni 2026 statt; die entsprechenden Berichte wurden am 18. Juni veröffentlicht. Das Projekt soll Cloud-, KI- und High-Performance-Computing-Anwendungen unterstützen. firstcolo beschreibt die geplante Anlage außerdem als AI-ready und nennt wassergekühlte High-Density-Racks mit bis zu 200 kW pro Rack.

Diese Angaben beschreiben die Auslegung, nicht die aktuelle Leistung. Auch ein erwarteter Eröffnungstermin 2027, eine geplante Tier-3-Zertifizierung oder eine bestimmte Auslastung sind keine Belege dafür, dass das Rechenzentrum bereits mit dieser Leistung arbeitet. Der nächste Ausbau von firstcolo ist damit konkret genug für eine Wirtschaftsnachricht, aber noch nicht fertig genug für eine Betriebsbilanz.

Schematische Darstellung der geplanten 24 MW Bruttokapazität und bis zu 16 MW IT-Last mit Kühlung und Gebäudetechnik
24 MW Gesamtanlage und bis zu 16 MW IT-Last sind unterschiedliche Bezugsgrößen – durch KI erzeugt

Warum 24 MW nicht gleich 24 MW sind

Die Zahl von 24 MW bezeichnet die geplante Bruttokapazität der Gesamtanlage. Bis zu 16 MW sollen auf die eigentliche IT-Last entfallen, also auf Server und die unmittelbar zugehörige Rechentechnik. Der Abstand zwischen beiden Werten umfasst unter anderem Kühlung, Stromverteilung und weitere Gebäudetechnik. Wer beide Zahlen gleichsetzt, überschätzt die geplante Serverleistung.

Für Kommunen, Netzbetreiber und spätere Kunden ist deshalb nicht nur die Nennzahl relevant. Sie brauchen Klarheit darüber, wann welche Leistung abgerufen wird, welche Netzkapazität zugesagt ist und wie sich die Anlage im Betrieb verhält. Im Dossier sind der genaue Netzanschluss, der Genehmigungsstand und die reale Auslastung nicht belastbar belegt.

Rechenzentren als Standortinfrastruktur

Der Eigentümerwechsel ist deshalb mehr als eine Finanznachricht. Er zeigt, wie Rechenzentren zu langfristiger Wirtschafts- und Standortinfrastruktur werden. Ihre Bedeutung entsteht nicht nur aus Servern, sondern aus Grundstücken, Stromversorgung, Kühlung, Glasfaser, Bauzeit und langfristigen Kundenverträgen.

Für Unternehmen kann zusätzliche Colocation-Fläche die Abhängigkeit von einzelnen Standorten verringern oder den Umzug eigener Hardware erleichtern. Für die Kommune entstehen dagegen Fragen, die über Gewerbesteuer und Bauverkehr hinausgehen: Wie wird der Strombedarf in die Planung eingeordnet? Welche Flächen und Leitungen werden dauerhaft gebunden? Und was passiert, wenn die erwartete Nachfrage später langsamer wächst?

Der stärkste Einwand gegen den Ausbau ist daher nicht, dass Rechenzentren wirtschaftlich uninteressant wären. Der Einwand lautet, dass ein angekündigter Kapazitätsausbau noch keinen Nachweis für regionalen Nutzen, sichere Nachfrage oder eine bestimmte Klimawirkung liefert. Der mögliche Standortvorteil muss sich an den realen Betriebsdaten messen lassen.

Ökostrom, Kühlung und Abwärme

firstcolo und die Stadt Rosbach verbinden FRA7 mit 100 Prozent zertifiziertem Ökostrom, einem Zielwert für die Power Usage Effectiveness (PUE) von unter 1,2 und einer geplanten Abwärmenutzung. Die Projektkommunikation sieht eine kostenlose Abgabe der Abwärme an Rosbach über mindestens 20 Jahre vor. Das sind nachvollziehbare Planungsziele. Gemessene Werte und ein bereits versorgter Wärmeabnehmer sind damit aber noch nicht belegt.

Gerade bei einem großen Rechenzentrum entscheidet die Kette aus Strom, Kühlung und Wärmenutzung über die tatsächliche Wirkung. Ökostrom ändert nichts daran, dass die Anlage dauerhaft angeschlossen und gekühlt werden muss. Eine niedrige PUE wäre erst dann aussagekräftig, wenn sie im Betrieb gemessen und transparent dokumentiert wird. Bei der Abwärme kommt zusätzlich die Frage hinzu, ob Temperatur, Menge, Leitungsweg und saisonaler Bedarf zusammenpassen.

Welcher EU-Rahmen bereits gilt

Die Europäische Kommission führt für größere Rechenzentren einen Monitoring- und Reporting-Rahmen zur Energieperformance. Dazu gehören Angaben zu Energie- und Wasserfußabdruck sowie eine europäische Datenbank. Die Delegierte Verordnung (EU) 2024/1364 legt Informationen und Kennzahlen für die Berichterstattung fest.

Dieser Rahmen ist Kontext für FRA7, aber keine neue Regel aus dem firstcolo-Deal und kein individueller Nachweis, dass das Projekt bereits einen bestimmten Effizienzwert erfüllt. Für die Einordnung in Deutschland ist genau diese Trennung wichtig: Politische Transparenzpflichten, kommunale Genehmigungen und reale Betriebsdaten beantworten unterschiedliche Fragen.

Neutrale Prüfkette von Vereinbarung über Bau und Netz bis zu IT-Last, Messwerten und Abwärme
Offene Prüfschritte vom angekündigten Deal bis zu belastbaren Betriebsdaten – durch KI erzeugt

Welche Nachweise noch fehlen

Darauf sollten die nächsten Updates antworten

  1. Ist das Closing der Mehrheitsbeteiligung tatsächlich erfolgt?
  2. Wie sehen Netzanschluss, Genehmigungs- und Baufortschritt von FRA7 aus?
  3. Welche IT-Last wird zum Start und später im Betrieb real abgerufen?
  4. Welche PUE- und Wasserfußabdruckwerte werden gemessen und veröffentlicht?
  5. Gibt es konkrete Abnehmer und Leitungspläne für die angekündigte Abwärmenutzung?

Der firstcolo-Deal ist damit ein konkreter Hinweis auf den Ausbau deutscher Rechenzentrumsinfrastruktur. Er belegt aber weder ein fertiges 24-MW-Rechenzentrum noch eine bereits gesicherte KI-Nachfrage. Entscheidend ist, ob aus der Vereinbarung, dem Bauprojekt und den technischen Zielwerten überprüfbare Betriebsdaten werden.

Häufige Fragen

Ist die Übernahme von firstcolo abgeschlossen?

Nein. CVC DIF und firstcolo haben eine bedeutende Mehrheitsbeteiligung vereinbart. Der Vollzug wird bis Ende September 2026 erwartet und steht noch unter üblichen Bedingungen.

Was bedeuten die 24 MW und 16 MW?

Bis zu 24 MW beziehen sich auf die geplante Bruttokapazität der Gesamtanlage FRA7. Bis zu 16 MW sind als IT-Last genannt. Die Werte beschreiben ein Projektziel und keine aktuelle Betriebsleistung.

Sind die 250 Millionen Euro der Kaufpreis?

Nein. Laut Stadt- und Projektkommunikation beziehen sich rund 250 Millionen Euro auf den Bau von FRA7. Ein Kaufpreis für die Beteiligung ist im Dossier nicht genannt.
