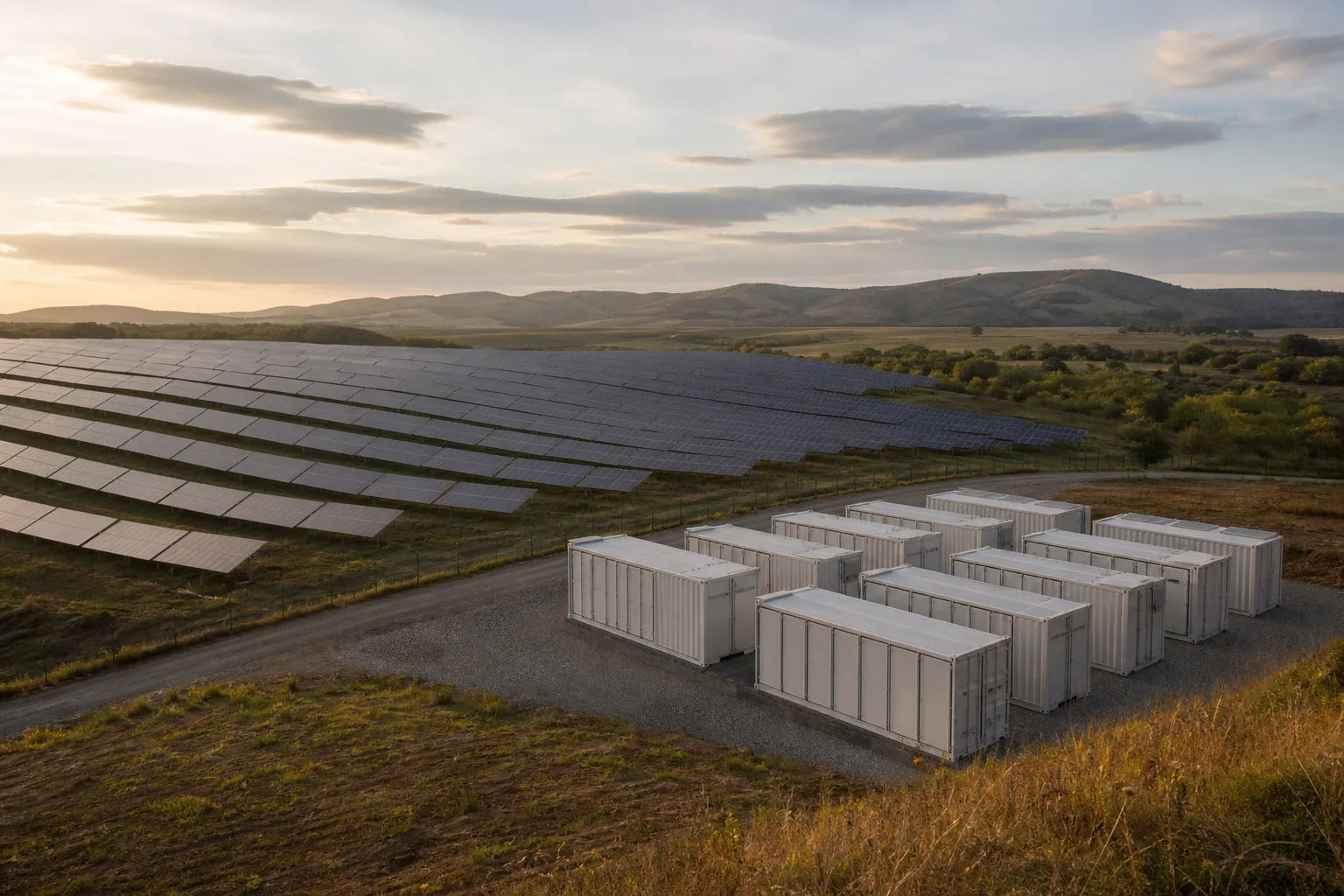

Ein Solarpark liefert viel Strom, aber nicht unbedingt dann, wenn das Netz ihn am dringendsten braucht. Părău 2 in Rumänien soll dieses Problem mit einer Kombination aus 342 MW Solar-PV und einem direkt zugeordneten Batteriespeicher mit 150 MW Leistung und 300 MWh Kapazität angehen. Die Europäische Bank für Wiederaufbau und Entwicklung (EBRD) unterstützt das Vorhaben mit bis zu 120 Millionen Euro. Damit ist die Finanzierung beschrieben – nicht der Nachweis, dass der Park bereits fertig oder in Betrieb ist.
Das Wichtigste in 30 Sekunden
- Die EBRD unterstützt Econergys Părău 2 bei Brașov mit bis zu 120 Millionen Euro für Entwicklung, Bau und Betrieb.
- Geplant sind 342 MW Solar-PV und ein Batteriespeicher mit 150 MW Leistung sowie 300 MWh Kapazität.
- Die Batterie soll Solarstrom in Zeiten höherer Nachfrage verschieben und Regel- sowie Ausgleichsdienste unterstützen.
- Das EBRD-Paket besteht aus bis zu 57 Millionen Euro A-Kredit und bis zu 63 Millionen Euro B-Kredit; mit Partnerbanken kann die Fremdfinanzierung bis zu 229 Millionen Euro erreichen.
- 125 MWac haben eine 15-jährige CfD-Zuteilung zu 49,4 €/MWh. Für die übrige Kapazität bleibt das Erlösrisiko merchant.

Die Finanzierungszusage ist der aktuelle Anlass
Die EBRD gab am 14. August 2026 bekannt, dass sie Econergys Părău 2 in der Region Brașov mit bis zu 120 Millionen Euro unterstützt. Das Geld ist für Entwicklung, Bau und Betrieb des Projekts vorgesehen. Die Bank bezeichnet Părău 2 als ihr erstes finanziertes Solar-plus-Batterie-Hybridprojekt in Rumänien.
Das Vorhaben ist damit finanziell und technisch klar beschrieben. Sein Bau- oder Betriebsstatus ist es nicht. Die aktuelle Mitteilung belegt weder einen vollständig errichteten Solarpark noch einen Netzanschluss oder kommerziellen Betrieb. Eine ältere Meldung aus dem Jahr 2025 nannte 2027 als damalige Erwartung für die Inbetriebnahme. Das ist kein bestätigter Termin für den heutigen Stand.
Diese Unterscheidung klingt zunächst klein, ist für die Bewertung aber zentral. 342 MW Solar und 300 MWh Speicher sind Projektangaben. Sie sagen, wie die geplante Anlage dimensioniert ist. Sie sagen nicht, wie viel Strom sie bereits liefert, wie oft die Batterie eingesetzt wird oder welchen konkreten Netznutzen sie im Betrieb erreicht.
Warum MW und MWh nicht dasselbe sind

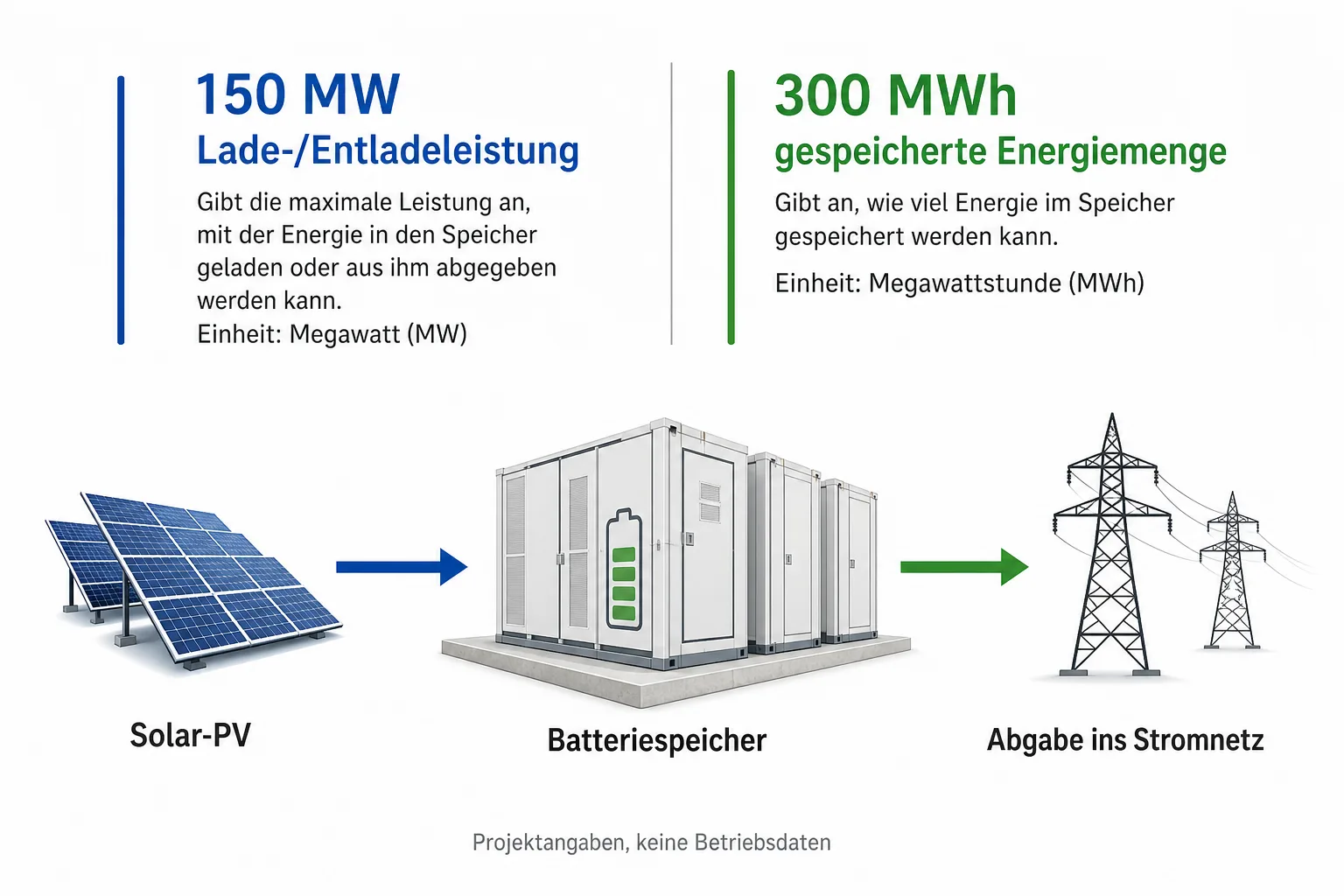

Die beiden Speicherangaben beschreiben unterschiedliche Eigenschaften. 150 MW stehen im Projektsteckbrief für die maximale Lade- oder Entladeleistung. Diese Zahl beschreibt, wie schnell der Speicher Energie aufnehmen oder abgeben kann. 300 MWh bezeichnen die angegebene Energiemenge, die in der Batterie gespeichert werden kann.
Eine einfache Analogie hilft: MW sind eher die Größe des Wasserhahns, MWh die Menge im Tank. Ein großer Tank kann lange Energie bereitstellen, wenn die Abgabe begrenzt ist. Eine hohe Leistung kann dagegen kurze, kräftige Lade- oder Entladevorgänge ermöglichen. Im echten Betrieb kommen weitere Grenzen hinzu, etwa Ladezustand, Verluste, Temperatur, Netzanschluss und die Vorgaben des Fahrplans.
Deshalb wäre es falsch, aus 150 MW und 300 MWh eine garantierte Einspeisung über eine bestimmte Zahl von Stunden abzuleiten. Die Projektzahlen erklären die Anlage. Betriebsdaten würden erst zeigen, wie sie tatsächlich genutzt wird.

Was der Speicher im Projekt leisten soll
Solarstrom entsteht vor allem dann, wenn die Sonne scheint. Die Stunden mit hoher Erzeugung fallen aber nicht automatisch mit den Stunden zusammen, in denen das Stromsystem besonders viel Leistung benötigt. Ein Batteriespeicher kann einen Teil dieser Energie zeitlich verschieben: Er lädt bei geeigneter Solarproduktion und gibt Energie später wieder ab.
Die EBRD nennt außerdem Regel- und Ausgleichsdienste als erwartete Funktion. Damit ist gemeint, dass die Batterie auf Anforderungen des Stromsystems reagieren kann, etwa indem sie kurzfristig Leistung aufnimmt oder bereitstellt. Ob und wie häufig Părău 2 diese Rolle übernimmt, hängt unter anderem von Netzsituation, Marktpreisen, Zulassung, Dispatch-Entscheidungen und den technischen Verlusten ab.
Wie das EBRD-Paket aufgebaut ist
Die bis zu 120 Millionen Euro sind ein Finanzierungspaket, kein direkter Zuschuss. Es besteht laut EBRD aus einem A-Kredit von bis zu 57 Millionen Euro und einem B-Kredit von bis zu 63 Millionen Euro. Im B-Kredit ist eine Schuldendienstreservefazilität von 3,6 Millionen Euro enthalten.
Gemeinsam mit der Black Sea Trade and Development Bank, der OTP Bank und der Exim Banca Românească kann die Fremdfinanzierung für das Projekt bis zu 229 Millionen Euro erreichen. Diese Summe ist nicht mit einer staatlichen Förderung und auch nicht automatisch mit den gesamten Investitionskosten gleichzusetzen.
| Angabe | Was sie beschreibt | Was daraus nicht folgt |
|---|---|---|
| Bis zu 120 Mio. Euro | EBRD-Finanzierung für Entwicklung, Bau und Betrieb | Kein Zuschuss und kein Nachweis der Fertigstellung |
| Bis zu 229 Mio. Euro | Mögliche gemeinsame Fremdfinanzierung mit Partnerbanken | Nicht automatisch das Fördervolumen oder die Gesamtinvestition |
| Bis zu 115 Mio. Euro | InvestEU-First-Loss-Garantie zur Risikominderung | Keine zusätzliche Anlagenleistung und kein direkt ausgezahlter Betrag an das Projekt |
Die InvestEU-Garantie soll die Risiken der EBRD-Finanzierung mindern, insbesondere im Zusammenhang mit merchant Erlösen. Sie ist damit ein Instrument für die Finanzierungsstruktur. Sie baut weder den Solarpark noch vergrößert sie den Batteriespeicher.
Der CfD sichert nur einen Teil der Solarleistung ab

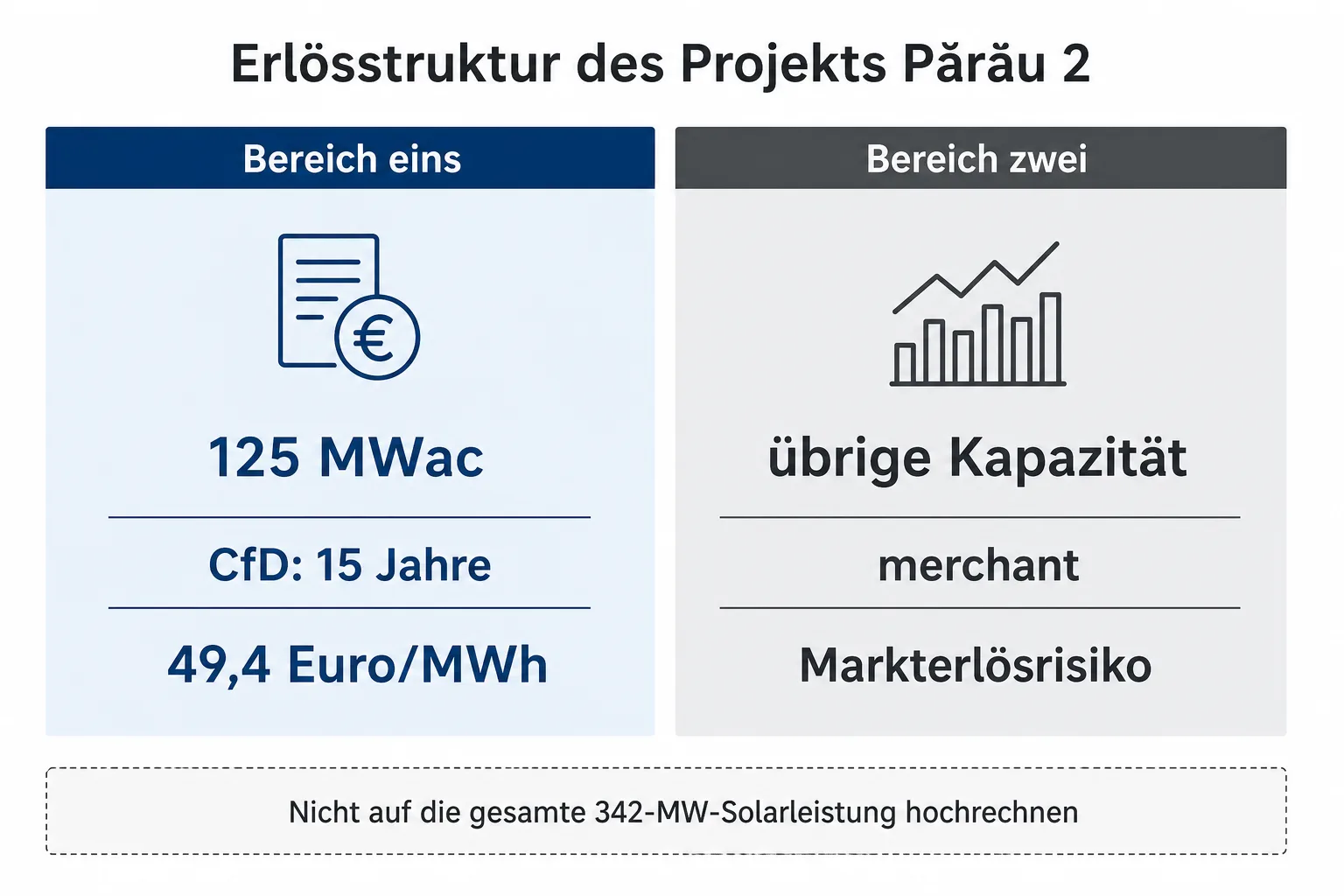

Für 125 MWac des Projekts nennt die EBRD eine 15-jährige Zuteilung im rumänischen Contracts-for-Difference-Mechanismus zu 49,4 €/MWh. Diese Angabe bezieht sich auf den zugeteilten Teil der Anlage. Sie darf nicht auf die gesamten 342 MW Solarleistung hochgerechnet werden.
Die verbleibende Kapazität ist merchant. Ihre Erlöse hängen also stärker von Marktbedingungen und dem konkreten Betrieb ab. Genau hier liegt ein Teil der Finanzierungsfrage: Ein Solar-plus-Speicher-Projekt kann technisch attraktiv sein, muss aber auch mit unterschiedlichen Erlösquellen und Risiken umgehen.
Die Struktur ist zudem kein deutscher Tarif- oder Renditeausblick. Rumänische CfD-Regeln, Marktpreise, Genehmigungen und Netzbedingungen lassen sich nicht einfach auf Deutschland übertragen. Die Aussagekraft der Meldung liegt eher darin, wie ein konkretes Hybridprojekt seine Erzeugung, Speicherfunktion und Finanzierung zusammenführt.

Was bei Bau und Betrieb noch offen bleibt
Die Quellen belegen die Finanzierungszusage und den geplanten Projektumfang. Sie liefern aber keine aktuellen, belastbaren Betriebsdaten. Offen bleiben damit unter anderem der genaue Baufortschritt, der Netzanschluss, der Start des kommerziellen Betriebs, die Verfügbarkeit der Batterie und ihr tatsächlicher Fahrplan.
Auch Aussagen über Vollzyklen, Wirkungsgrad, konkrete Erlöse, vermiedene Emissionen oder eine bestimmte Entlastung fossiler Spitzenkraftwerke wären derzeit nicht belegt. Die erwartete Speicherwirkung ist eine Projektfunktion, keine Messung. Das gilt ebenso für den von der EBRD beschriebenen Beitrag zu Flexibilität und Energiesicherheit.
Für Leserinnen und Leser ist das eine nützliche Prüflinie: Erstens, wie groß ist die geplante Anlage? Zweitens, wie wird sie finanziert und gegen Erlösrisiken abgesichert? Drittens, was ist später im Betrieb tatsächlich nachgewiesen? Diese Fragen führen zu unterschiedlichen Antworten und sollten nicht in einer einzigen Erfolgsmeldung verschwimmen.
Die EU-Brücke führt über Bankability und Netzbetrieb
Für Deutschland und andere EU-Märkte ist Părău 2 nicht deshalb relevant, weil die rumänischen Bedingungen direkt übertragbar wären. Interessant ist die Kombination aus Co-Location, Speicherbetrieb und Risikostruktur. Ein Solarpark mit Batterie muss nicht nur Megawatt aufstellen. Er braucht einen Netzanschluss, einen sinnvollen Dispatch und ein Erlösmodell, das auch die nicht abgesicherten Marktanteile berücksichtigt.
Der Fall zeigt außerdem, warum Speicher nicht allein als Verlängerung eines Solarparks betrachtet werden sollten. Ihre Aufgabe kann sich zwischen Energieverschiebung, Regelung und Ausgleich bewegen. Jede dieser Funktionen stellt andere Anforderungen an Steuerung, Marktteilnahme und Messung. Für eine Bewertung braucht es deshalb später mehr als die Nennleistung: Betriebsprofile, Verfügbarkeit, Wirkungsgrad und die tatsächlich erbrachten Netzdienste.
Meine Einschätzung: Die Finanzierungszusage ist ein konkretes Signal für die wachsende Bedeutung großer Solar-plus-Speicher-Projekte in Europa. Ihr Wert liegt aber zunächst in der strukturierten Umsetzung eines Vorhabens. Ob Părău 2 ein gutes Beispiel für flexible Solarenergie wird, entscheidet sich erst mit Bau, Netzanschluss und nachprüfbarem Betrieb.
Fazit: Die Projektgröße ist noch kein Systemnachweis
Părău 2 verbindet 342 MW Solar-PV mit 150 MW Leistung und 300 MWh Batteriespeicher. Die EBRD stellt dafür bis zu 120 Millionen Euro bereit und strukturiert die Finanzierung gemeinsam mit weiteren Banken. Der Speicher soll Solarstrom in höhere Nachfragezeiten verschieben und Regel- sowie Ausgleichsdienste ermöglichen.
Mehr lässt sich aus der aktuellen Quellenlage nicht seriös ableiten. Der Baufortschritt und der kommerzielle Betrieb sind offen, die 2027-Angabe stammt aus einem älteren Projektkontext, und der CfD gilt nur für 125 MWac. Erst wenn Netzanschluss, Fahrplan und Betriebsdaten vorliegen, lässt sich beurteilen, welchen Beitrag das Hybridprojekt tatsächlich zum Stromsystem leistet.
